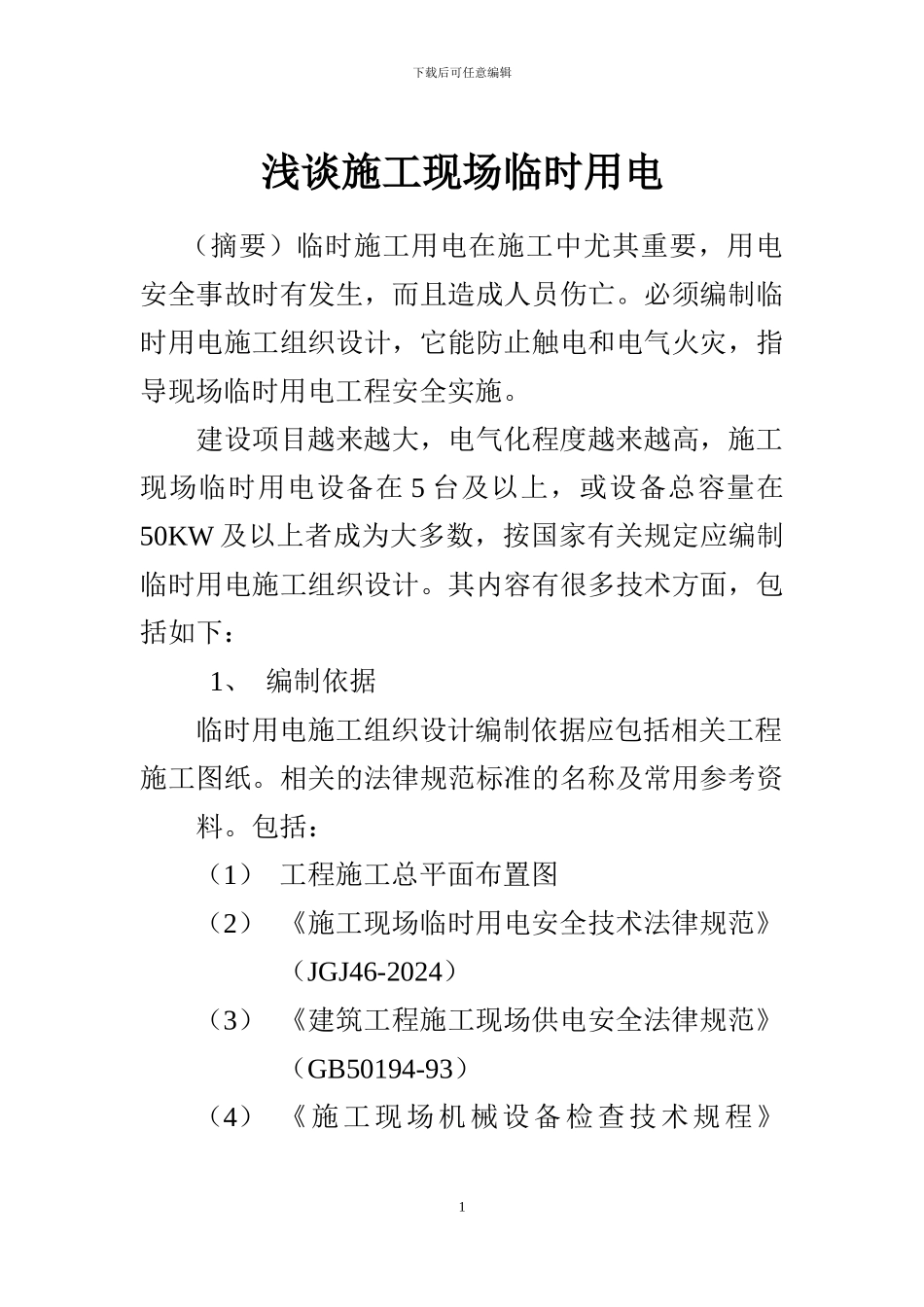

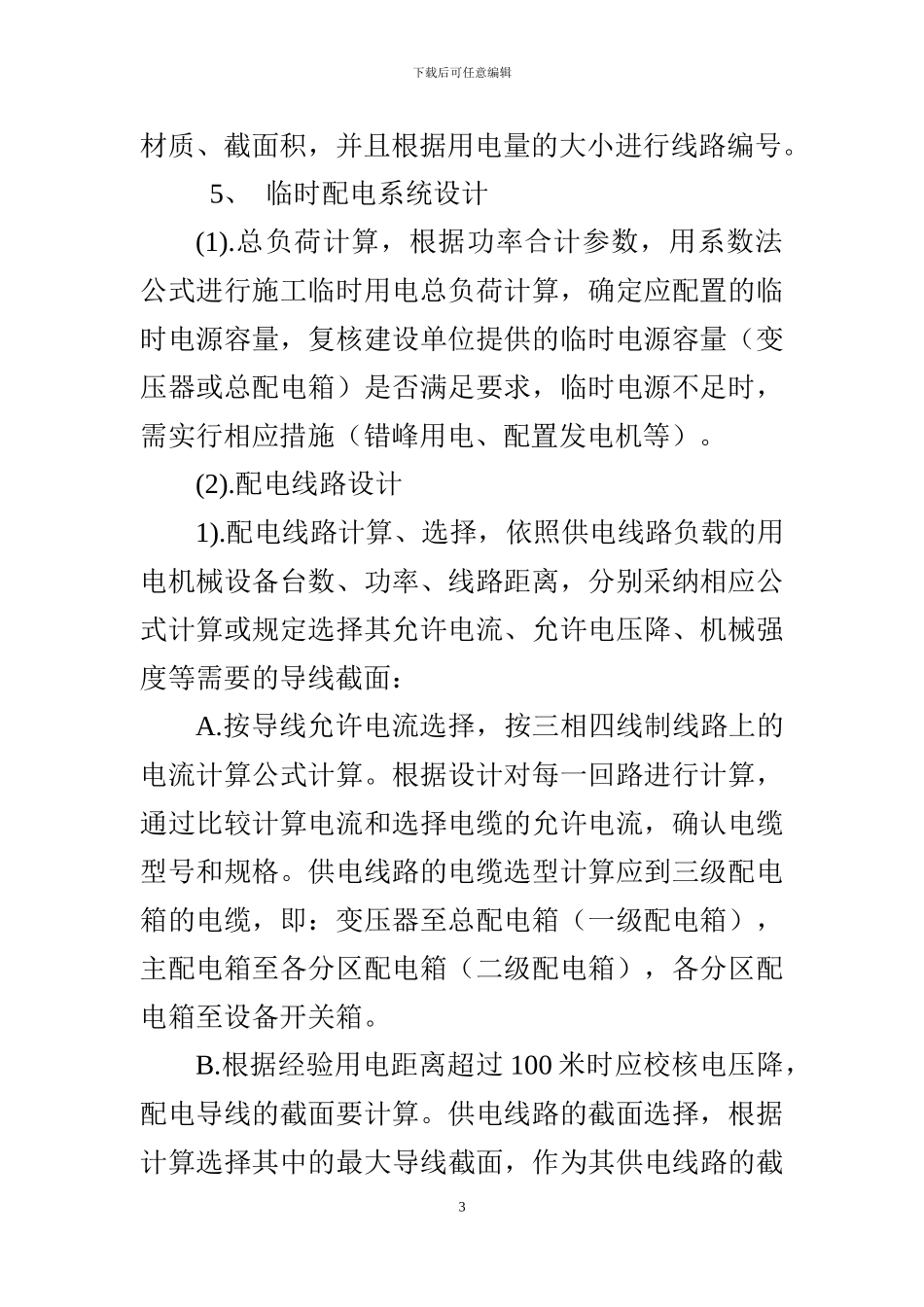

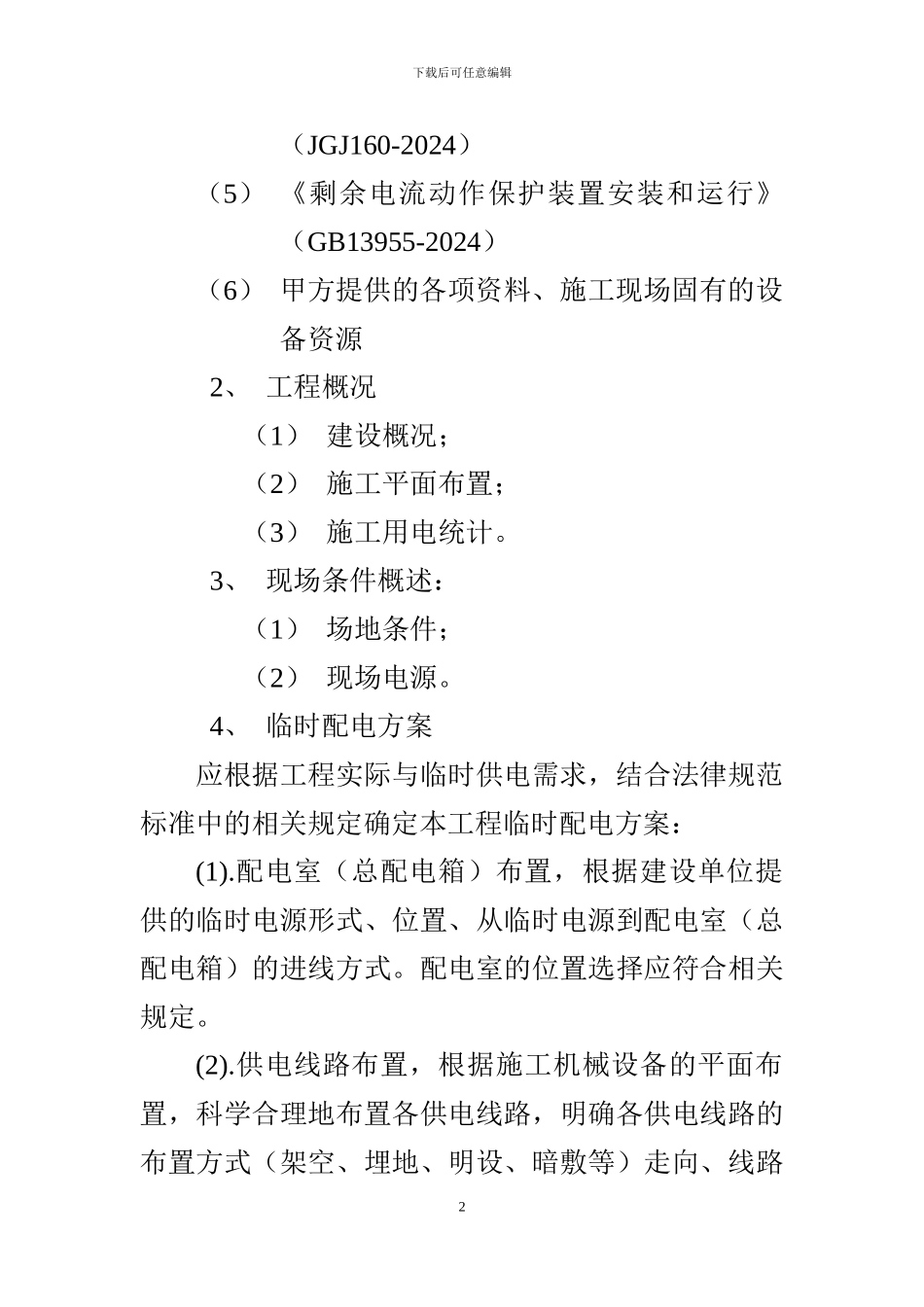

下载后可任意编辑浅谈施工现场临时用电(摘要)临时施工用电在施工中尤其重要,用电安全事故时有发生,而且造成人员伤亡。必须编制临时用电施工组织设计,它能防止触电和电气火灾,指导现场临时用电工程安全实施。建设项目越来越大,电气化程度越来越高,施工现场临时用电设备在 5 台及以上,或设备总容量在50KW 及以上者成为大多数,按国家有关规定应编制临时用电施工组织设计。其内容有很多技术方面,包括如下: 1、 编制依据临时用电施工组织设计编制依据应包括相关工程施工图纸。相关的法律规范标准的名称及常用参考资料。包括:(1) 工程施工总平面布置图(2) 《施工现场临时用电安全技术法律规范》(JGJ46-2024)(3) 《建筑工程施工现场供电安全法律规范》(GB50194-93)(4) 《施工现场机械设备检查技术规程》1下载后可任意编辑(JGJ160-2024)(5) 《剩余电流动作保护装置安装和运行》(GB13955-2024)(6) 甲方提供的各项资料、施工现场固有的设备资源2、 工程概况(1) 建设概况;(2) 施工平面布置;(3) 施工用电统计。3、 现场条件概述:(1) 场地条件;(2) 现场电源。4、 临时配电方案应根据工程实际与临时供电需求,结合法律规范标准中的相关规定确定本工程临时配电方案:(1).配电室(总配电箱)布置,根据建设单位提供的临时电源形式、位置、从临时电源到配电室(总配电箱)的进线方式。配电室的位置选择应符合相关规定。(2).供电线路布置,根据施工机械设备的平面布置,科学合理地布置各供电线路,明确各供电线路的布置方式(架空、埋地、明设、暗敷等)走向、线路2下载后可任意编辑材质、截面积,并且根据用电量的大小进行线路编号。5、 临时配电系统设计(1).总负荷计算,根据功率合计参数,用系数法公式进行施工临时用电总负荷计算,确定应配置的临时电源容量,复核建设单位提供的临时电源容量(变压器或总配电箱)是否满足要求,临时电源不足时,需实行相应措施(错峰用电、配置发电机等)。(2).配电线路设计1).配电线路计算、选择,依照供电线路负载的用电机械设备台数、功率、线路距离,分别采纳相应公式计算或规定选择其允许电流、允许电压降、机械强度等需要的导线截面:A.按导线允许电流选择,按三相四线制线路上的电流计算公式计算。根据设计对每一回路进行计算,通过比较计算电流和选择电缆的允许电流,确认电缆型号和规格。供电线路的电缆选型计算应到三级配电箱的电缆,即:变压器至...
