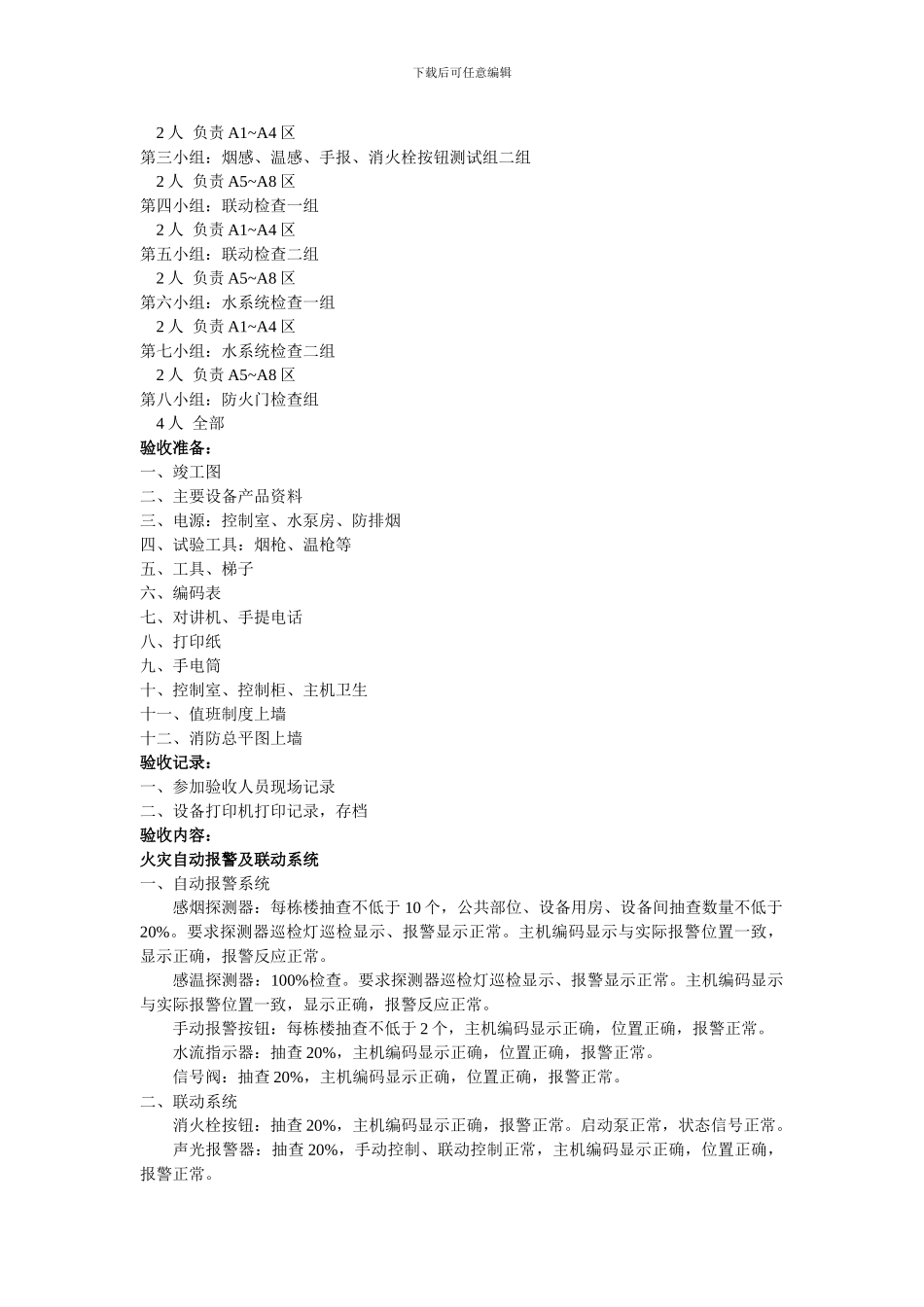

】2-12 地块消防工程验收方案验收时间:暂定 2024 年 7 月 13 日至 7 月 15 日验收人员:五洲工程部、设计部 五洲商管公司 诚信监理公司 净瓶消防公司验收分组:第一小组:消防控制室检查组、验收指挥中心组 2 人 消防控制室检查第二小组:烟感、温感、手报、消火栓按钮测试组一组下载后可任意编辑 2 人 负责 A1~A4 区第三小组:烟感、温感、手报、消火栓按钮测试组二组 2 人 负责 A5~A8 区第四小组:联动检查一组 2 人 负责 A1~A4 区第五小组:联动检查二组 2 人 负责 A5~A8 区第六小组:水系统检查一组 2 人 负责 A1~A4 区第七小组:水系统检查二组 2 人 负责 A5~A8 区第八小组:防火门检查组 4 人 全部验收准备:一、竣工图二、主要设备产品资料三、电源:控制室、水泵房、防排烟四、试验工具:烟枪、温枪等五、工具、梯子六、编码表七、对讲机、手提电话八、打印纸九、手电筒十、控制室、控制柜、主机卫生十一、值班制度上墙十二、消防总平图上墙验收记录:一、参加验收人员现场记录二、设备打印机打印记录,存档验收内容:火灾自动报警及联动系统一、自动报警系统感烟探测器:每栋楼抽查不低于 10 个,公共部位、设备用房、设备间抽查数量不低于20%
要求探测器巡检灯巡检显示、报警显示正常
主机编码显示与实际报警位置一致,显示正确,报警反应正常
感温探测器:100%检查
要求探测器巡检灯巡检显示、报警显示正常
主机编码显示与实际报警位置一致,显示正确,报警反应正常
手动报警按钮:每栋楼抽查不低于 2 个,主机编码显示正确,位置正确,报警正常
水流指示器:抽查 20%,主机编码显示正确,位置正确,报警正常

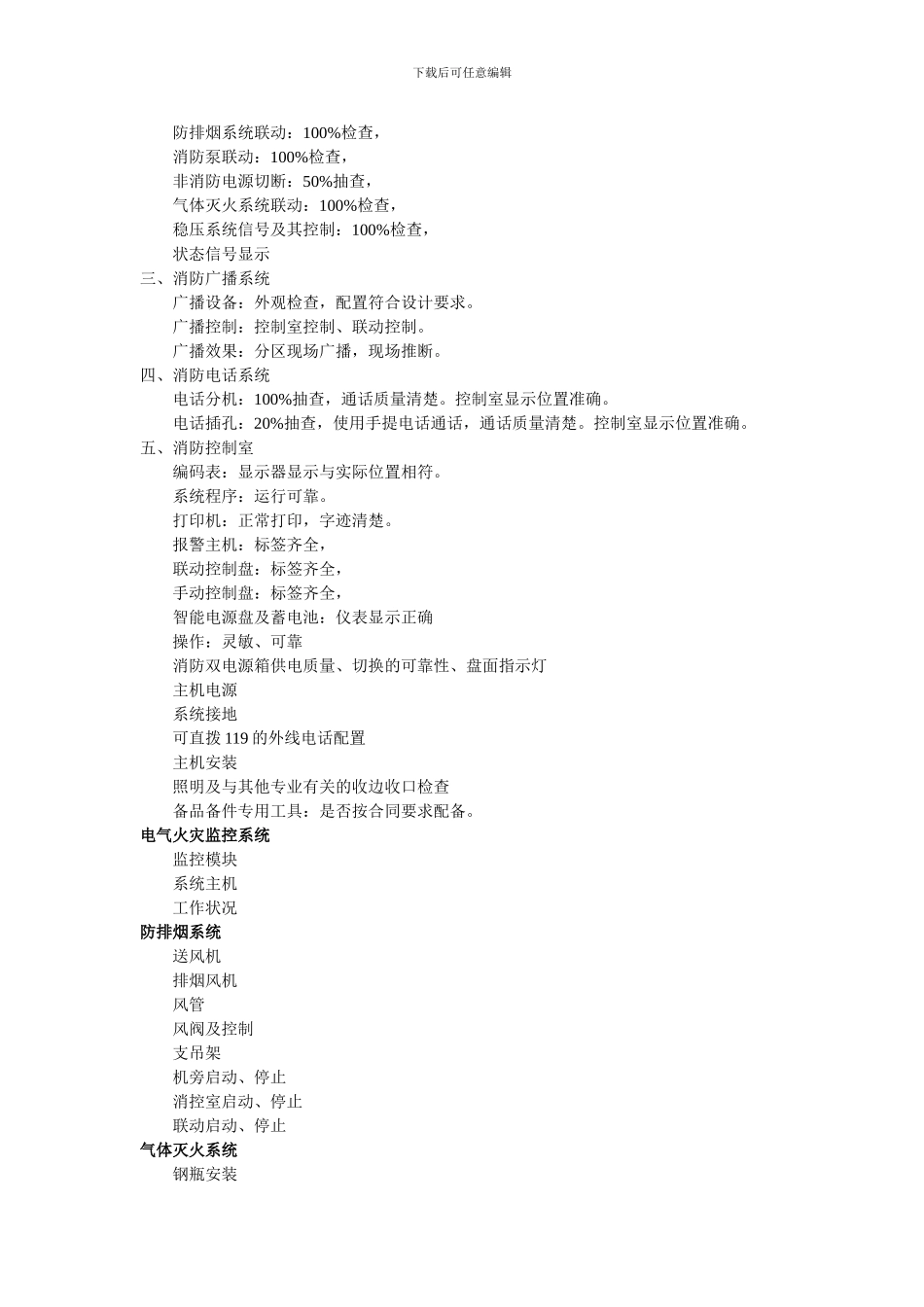

信号阀:抽查 20%,主机编
