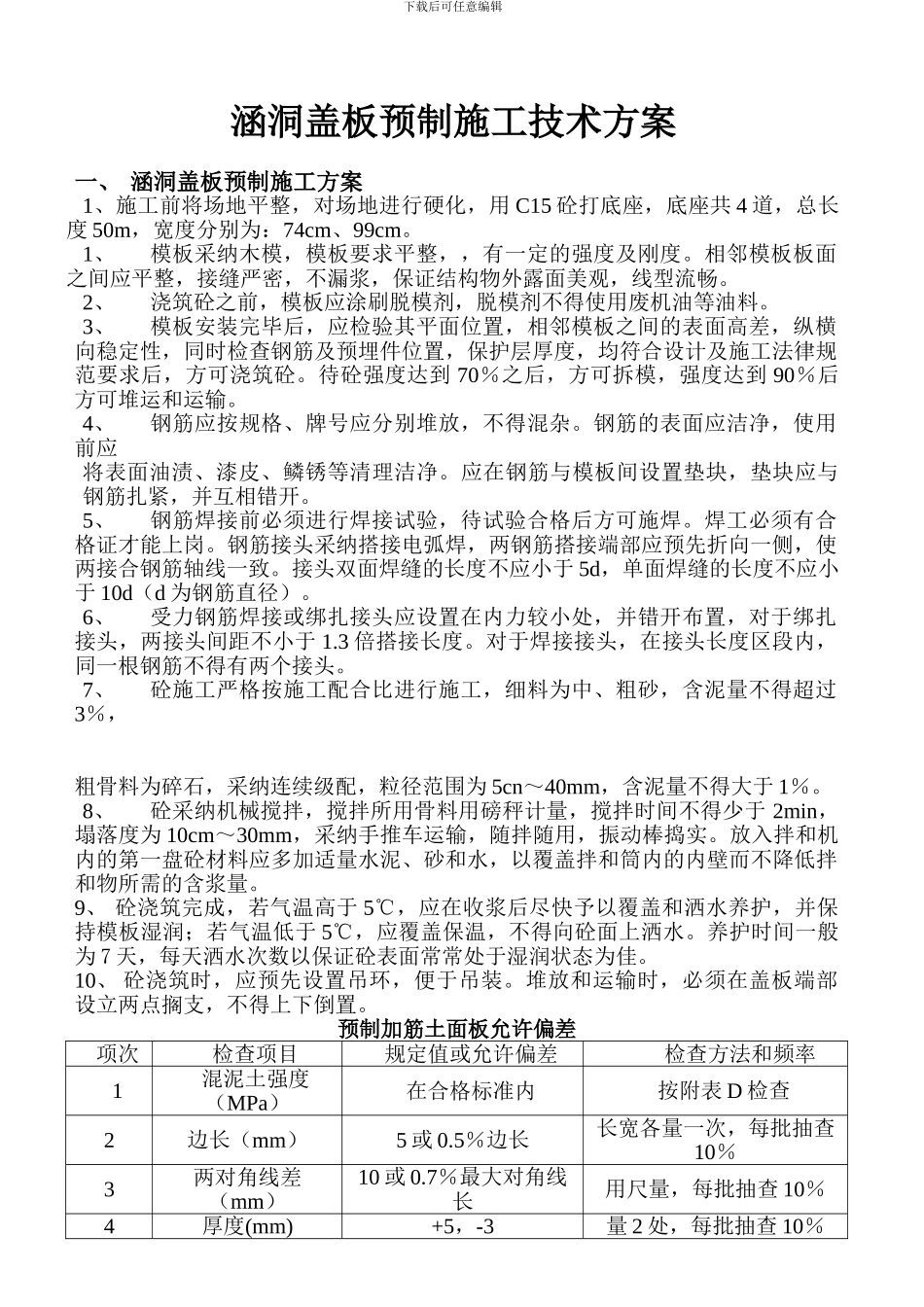

下载后可任意编辑涵洞盖板预制施工技术方案一、 涵洞盖板预制施工方案1、施工前将场地平整,对场地进行硬化,用 C15 砼打底座,底座共 4 道,总长度 50m,宽度分别为:74cm、99cm
1、模板采纳木模,模板要求平整,,有一定的强度及刚度
相邻模板板面之间应平整,接缝严密,不漏浆,保证结构物外露面美观,线型流畅
2、浇筑砼之前,模板应涂刷脱模剂,脱模剂不得使用废机油等油料

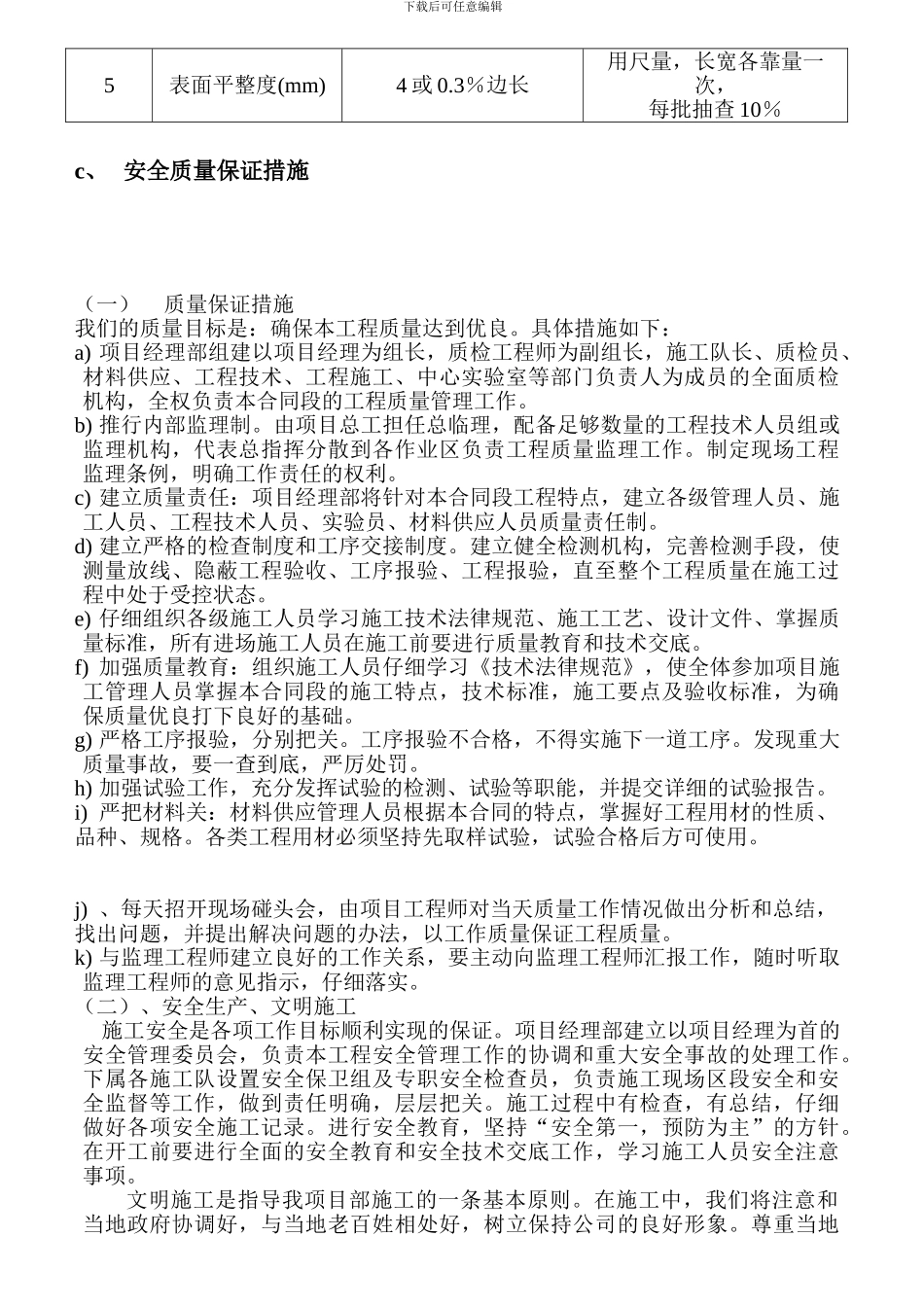

3、模板安装完毕后,应检验其平面位置,相邻模板之间的表面高差,纵横向稳定性,同时检查钢筋及预埋件位置,保护层厚度,均符合设计及施工法律规范要求后,方可浇筑砼
待砼强度达到 70%之后,方可拆模,强度达到 90%后方可堆运和运输
4、钢筋应按规格、牌号应分别堆放,不得混杂
钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清理洁净
应在钢筋与模板间设置垫块,垫块应与钢筋扎紧,并互相错开
5、钢筋焊接前必须进行焊接试验,待试验合格后方可施焊
焊工必须有合格证才能上岗
钢筋接头采纳搭接电弧焊,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致
接头双面焊缝的长度不应小于 5d,单面焊缝的长度不应小于 10d(d 为钢筋直径)
6、受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置,对于绑扎接头,两接头间距不小于 1
3 倍搭接长度
对于焊接接头,在接头长度区段内,同一根钢筋不得有两个接头
7、砼施工严格按施工配合比进行施工,细料为中、粗砂,含泥量不得超过3%,粗骨料为碎石,采纳连续级配,粒径范围为 5cn~40mm,含泥量不得大于 1%
8、砼采纳机械搅拌,搅拌所用骨料用磅秤计量,搅拌时间不得少于 2min,塌落度为 10cm~30mm,采纳手推车运输,随拌随用,振动棒捣实
放入拌和机内的第一盘砼材料应多加适量水泥、砂和水,以覆盖拌和筒内的内壁而不降低拌和物所需的含浆量
9、 砼浇筑完成,若气温高于 5℃
