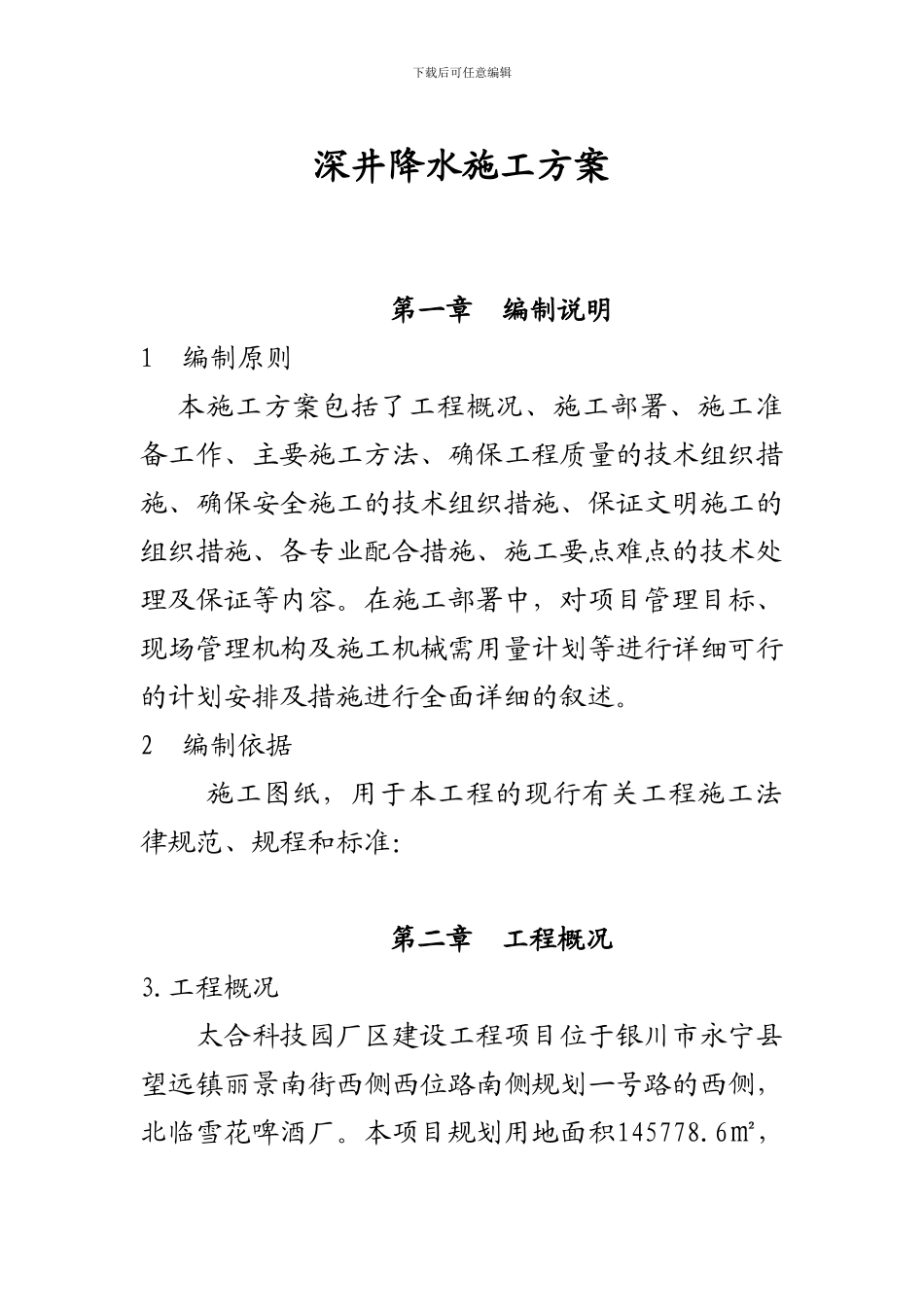

下载后可任意编辑深井降水施工方案第一章 编制说明1 编制原则本施工方案包括了工程概况、施工部署、施工准备工作、主要施工方法、确保工程质量的技术组织措施、确保安全施工的技术组织措施、保证文明施工的组织措施、各专业配合措施、施工要点难点的技术处理及保证等内容
在施工部署中,对项目管理目标、现场管理机构及施工机械需用量计划等进行详细可行的计划安排及措施进行全面详细的叙述
2 编制依据 施工图纸,用于本工程的现行有关工程施工法律规范、规程和标准:第二章 工程概况3
工程概况太合科技园厂区建设工程项目位于银川市永宁县望远镇丽景南街西侧西位路南侧规划一号路的西侧,北临雪花啤酒厂
本项目规划用地面积145778

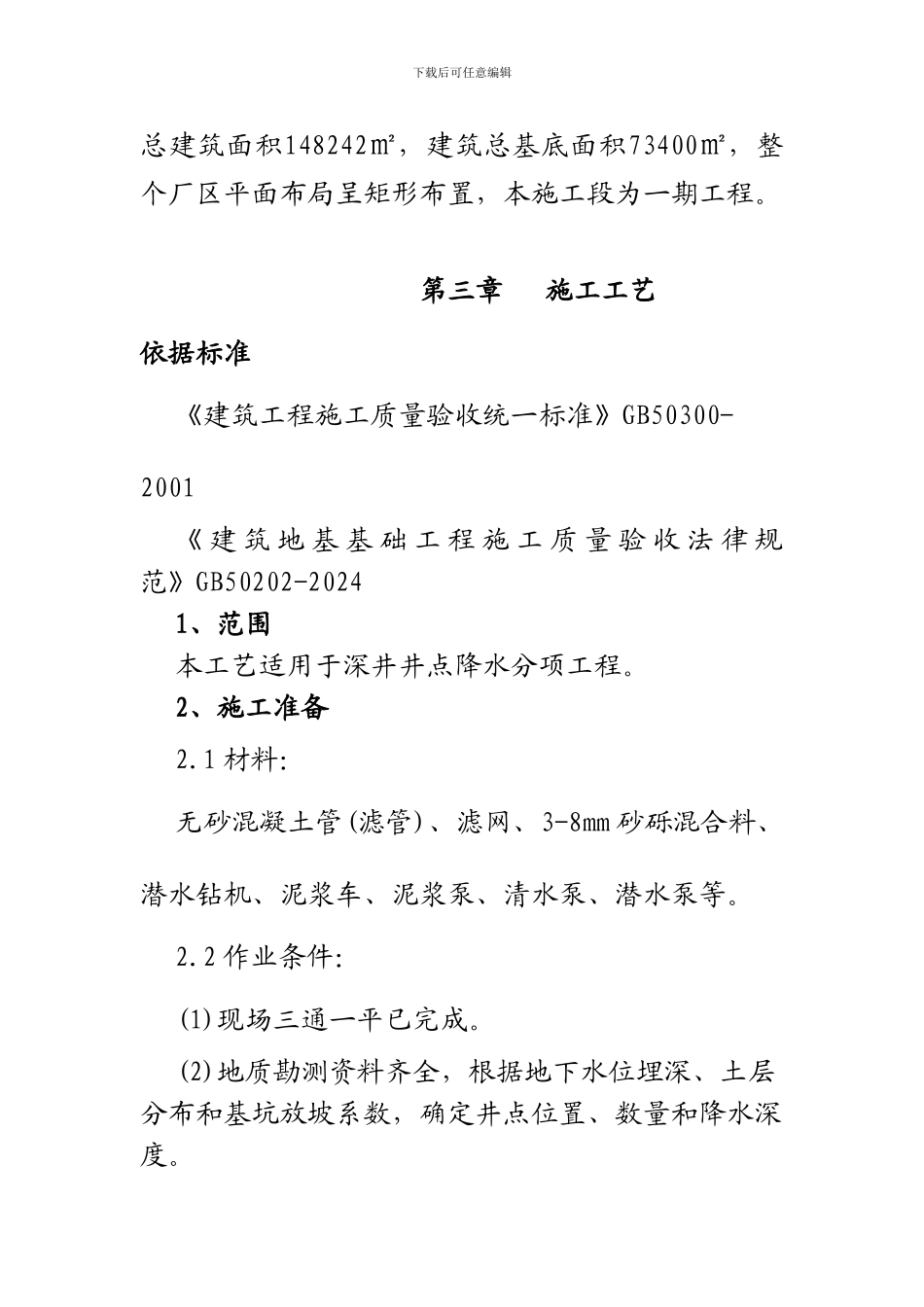

6㎡,下载后可任意编辑总建筑面积148242㎡,建筑总基底面积73400㎡,整个厂区平面布局呈矩形布置,本施工段为一期工程
第三章 施工工艺依据标准《建筑工程施工质量验收统一标准》GB50300-2001《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 法 律 规范》GB50202-20241、范围本工艺适用于深井井点降水分项工程
2、施工准备2
1 材料:无砂混凝土管(滤管)、滤网、3-8mm 砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等
2 作业条件:(1)现场三通一平已完成
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度

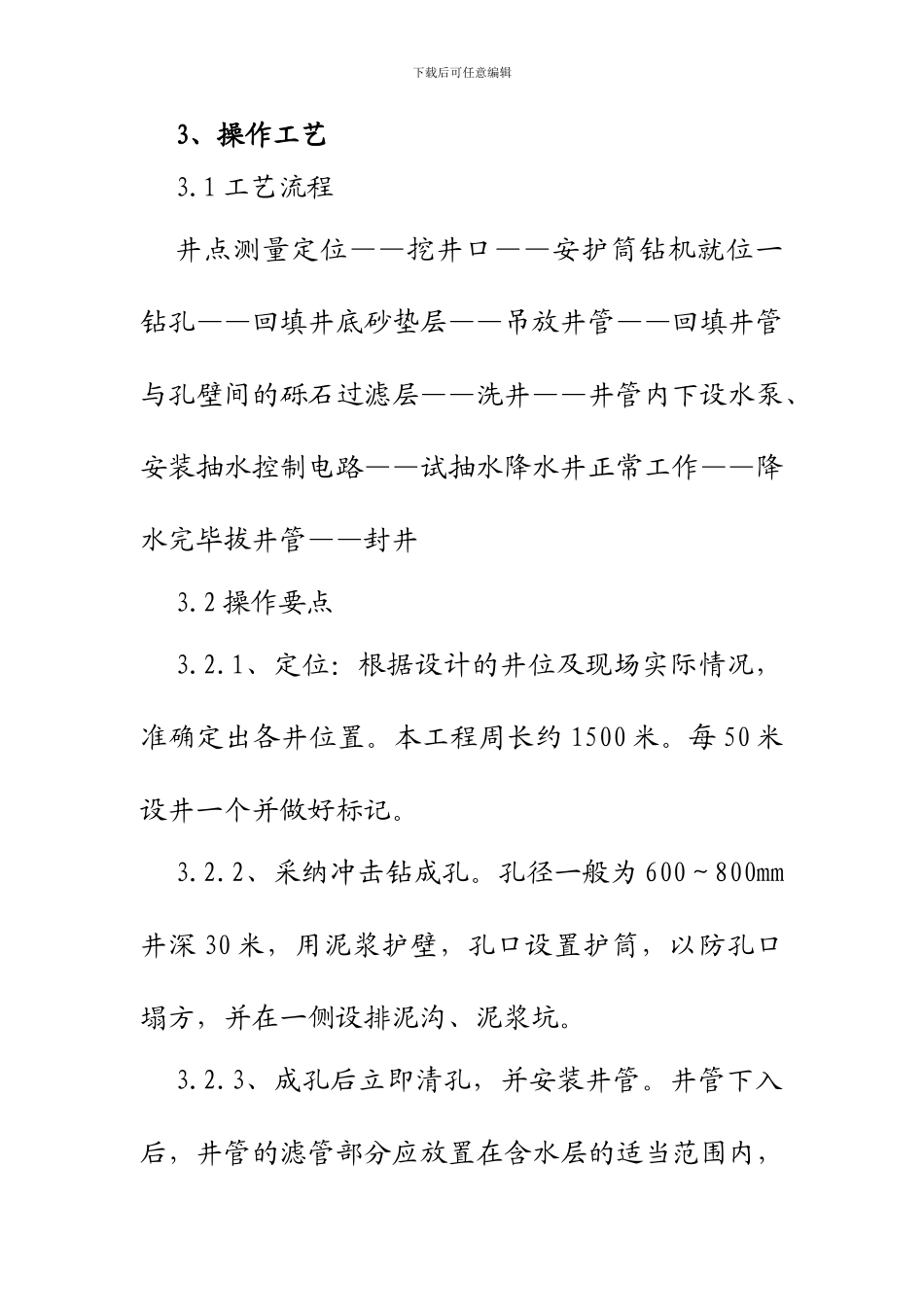

下载后可任意编辑3、操作工艺3
1 工艺流程井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井3
2 操作要点3
1、定位:根据设计的井位及现场实际情况,准确定出各井位置
本工程周长约 1500 米
每 50 米设井一个并做好标记
