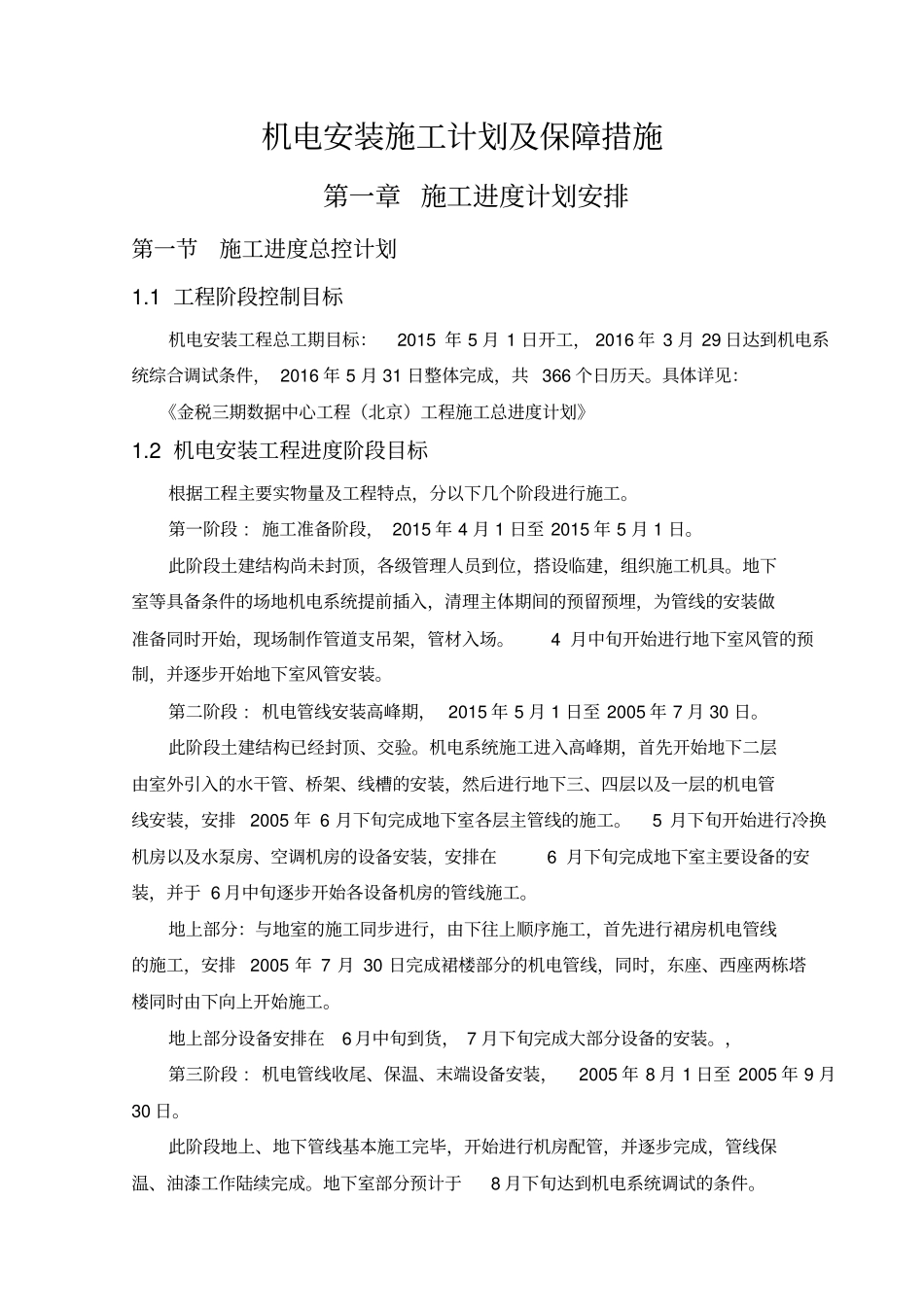

机电安装施工计划及保障措施第一章 施工进度计划安排第一节施工进度总控计划1
1 工程阶段控制目标机电安装工程总工期目标: 2015 年 5 月 1 日开工, 2016 年 3 月 29 日达到机电系统综合调试条件, 2016 年 5 月 31 日整体完成,共 366 个日历天
具体详见:《金税三期数据中心工程(北京)工程施工总进度计划》1
2 机电安装工程进度阶段目标根据工程主要实物量及工程特点,分以下几个阶段进行施工
第一阶段 : 施工准备阶段, 2015 年 4 月 1 日至 2015 年 5 月 1 日
此阶段土建结构尚未封顶,各级管理人员到位,搭设临建,组织施工机具
地下室等具备条件的场地机电系统提前插入,清理主体期间的预留预埋,为管线的安装做准备同时开始,现场制作管道支吊架,管材入场
4 月中旬开始进行地下室风管的预制,并逐步开始地下室风管安装
第二阶段 : 机电管线安装高峰期, 2015 年 5 月 1 日至 2005 年 7 月 30 日
此阶段土建结构已经封顶、交验
机电系统施工进入高峰期,首先开始地下二层由室外引入的水干管、桥架、线槽的安装,然后进行地下三、四层以及一层的机电管线安装,安排2005 年 6 月下旬完成地下室各层主管线的施工
5 月下旬开始进行冷换机房以及水泵房、空调机房的设备安装,安排在6 月下旬完成地下室主要设备的安装,并于 6 月中旬逐步开始各设备机房的管线施工
地上部分:与地室的施工同步进行,由下往上顺序施工,首先进行裙房机电管线的施工,安排2005 年 7 月 30 日完成裙楼部分的机电管线,同时,东座、西座两栋塔楼同时由下向上开始施工
地上部分设备安排在6 月中旬到货, 7 月下旬完成大部分设备的安装
,第三阶段 : 机电管线收尾、保温、末端设备安装,2005 年 8 月 1 日至 2005 年 9 月30 日
此阶段地上、地下管
