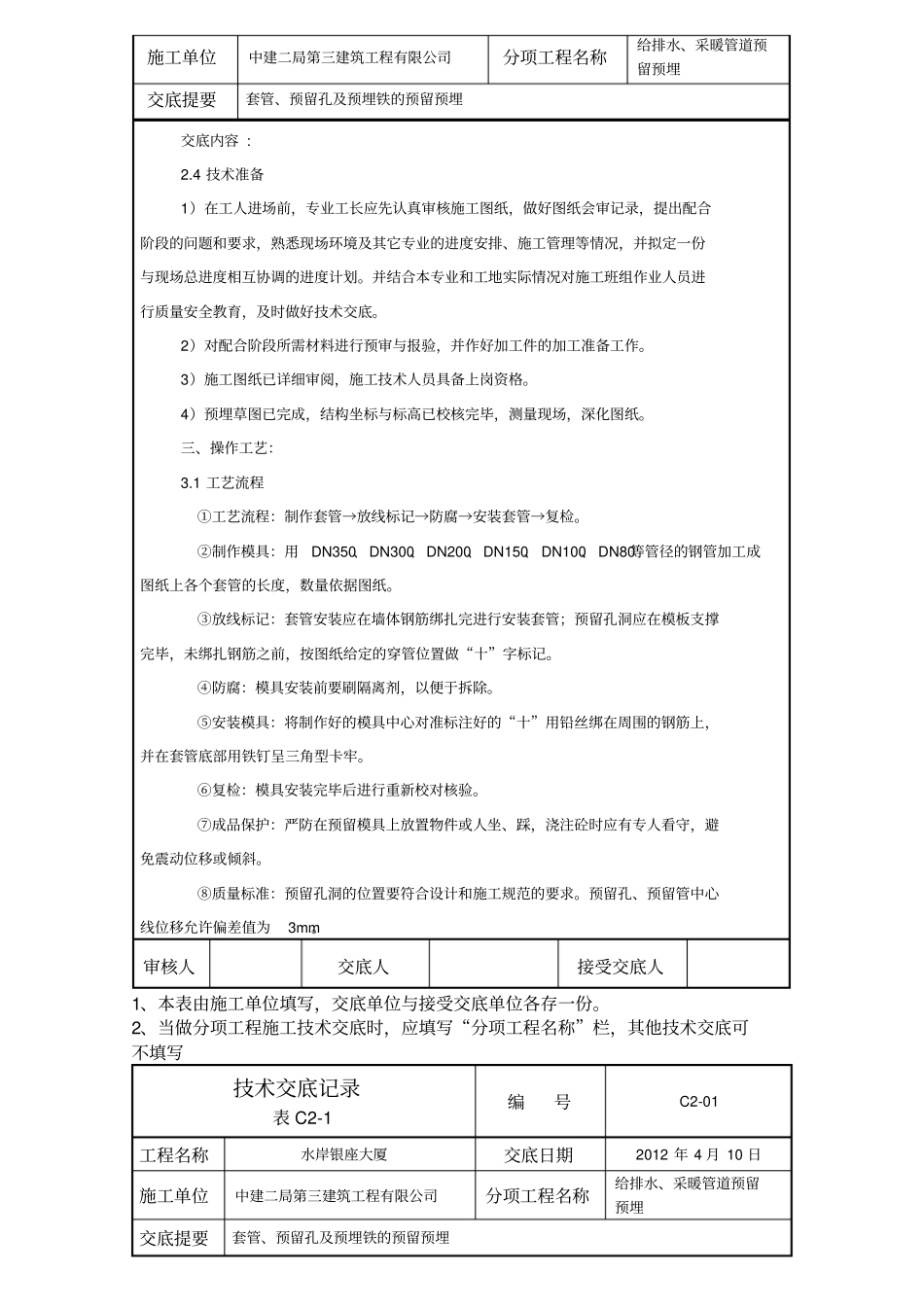

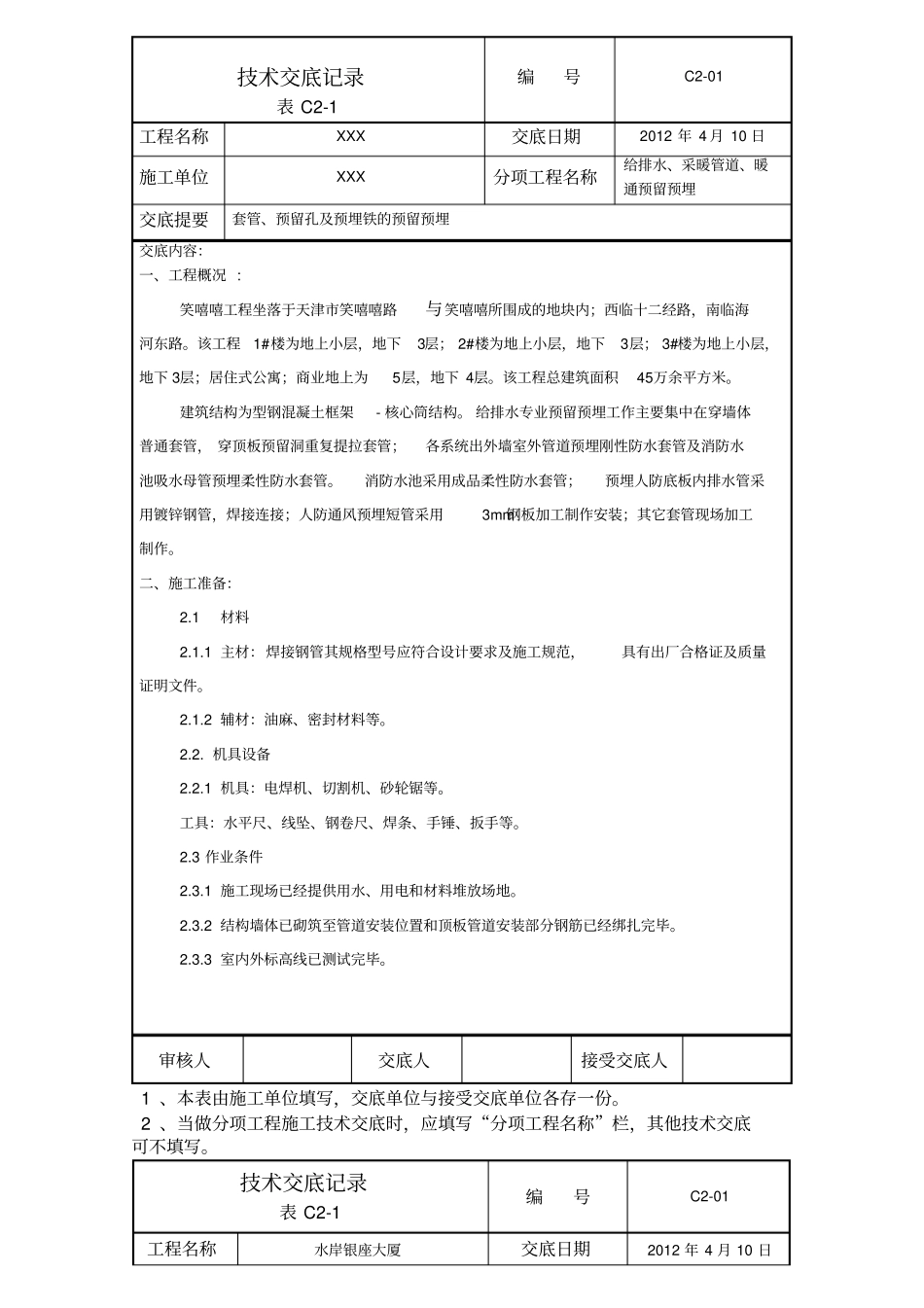

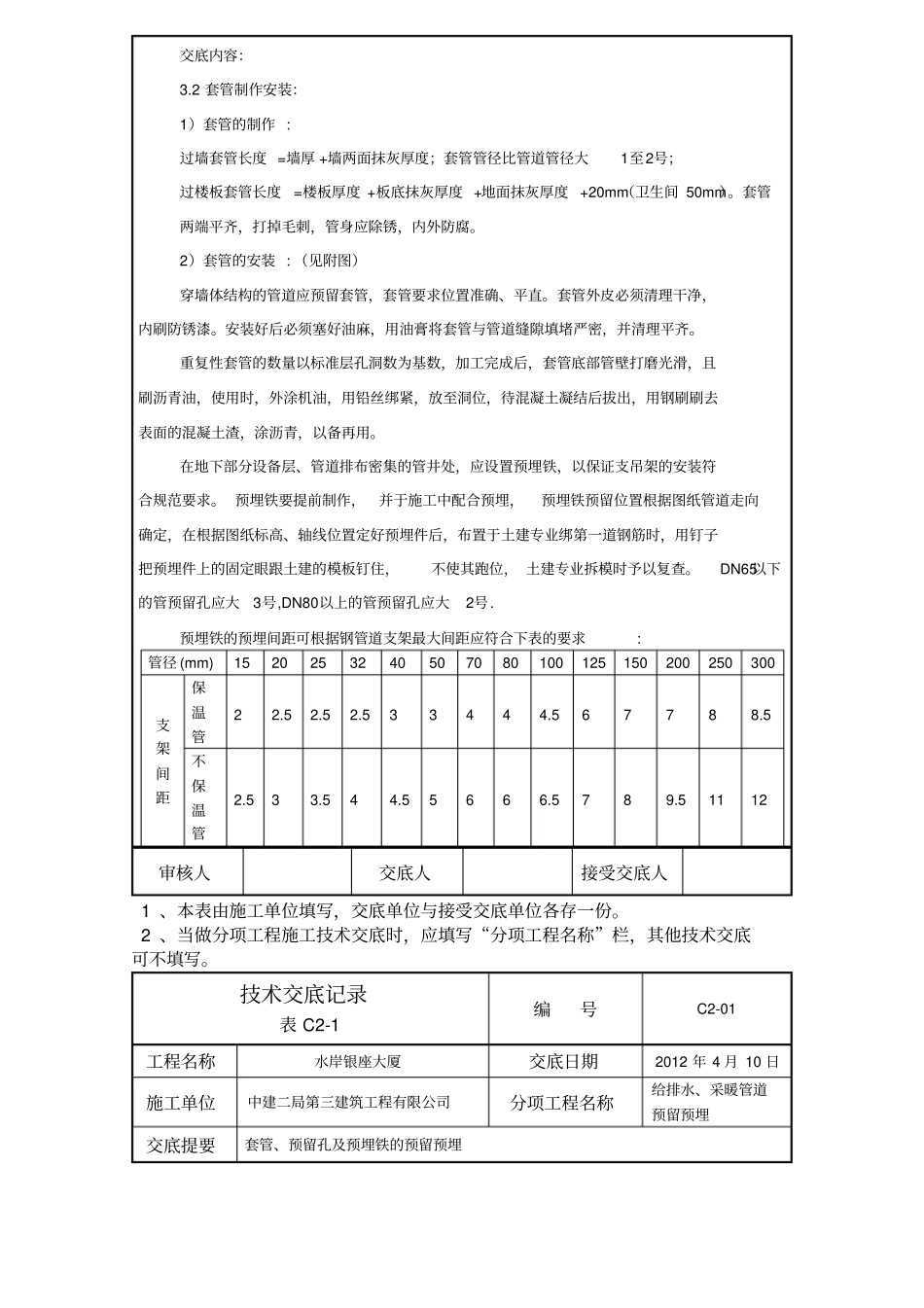

技术交底记录表 C2-1编号C2-01 工程名称XXX 交底日期2012 年 4 月 10 日施工单位XXX 分项工程名称给排水、采暖管道、暖通预留预埋交底提要套管、预留孔及预埋铁的预留预埋交底内容:一、工程概况 : 笑嘻嘻工程坐落于天津市笑嘻嘻路与笑嘻嘻所围成的地块内;西临十二经路,南临海河东路。该工程1#楼为地上小层,地下3层; 2#楼为地上小层,地下3层; 3#楼为地上小层,地下 3层;居住式公寓;商业地上为5层,地下 4层。该工程总建筑面积45万余平方米。建筑结构为型钢混凝土框架- 核心筒结构。 给排水专业预留预埋工作主要集中在穿墙体普通套管, 穿顶板预留洞重复提拉套管;各系统出外墙室外管道预埋刚性防水套管及消防水池吸水母管预埋柔性防水套管。消防水池采用成品柔性防水套管;预埋人防底板内排水管采用镀锌钢管,焊接连接;人防通风预埋短管采用3mm钢板加工制作安装;其它套管现场加工制作。二、施工准备:2.1 材料2.1.1 主材:焊接钢管其规格型号应符合设计要求及施工规范,具有出厂合格证及质量证明文件。2.1.2 辅材:油麻、密封材料等。2.2. 机具设备2.2.1 机具:电焊机、切割机、砂轮锯等。工具:水平尺、线坠、钢卷尺、焊条、手锤、扳手等。2.3 作业条件2.3.1 施工现场已经提供用水、用电和材料堆放场地。2.3.2 结构墙体已砌筑至管道安装位置和顶板管道安装部分钢筋已经绑扎完毕。2.3.3 室内外标高线已测试完毕。审核人交底人接受交底人 1 、本表由施工单位填写,交底单位与接受交底单位各存一份。 2 、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号C2-01 工程名称水岸银座大厦交底日期2012 年 4 月 10 日施工单位中建二局第三建筑工程有限公司分项工程名称给排水、采暖管道预留预埋交底提要套管、预留孔及预埋铁的预留预埋交底内容 : 2.4 技术准备1)在工人进场前,专业工长应先认真审核施工图纸,做好图纸会审记录,提出配合阶段的问题和要求,熟悉现场环境及其它专业的进度安排、施工管理等情况,并拟定一份与现场总进度相互协调的进度计划。并结合本专业和工地实际情况对施工班组作业人员进行质量安全教育,及时做好技术交底。2)对配合阶段所需材料进行预审与报验,并作好加工件的加工准备工作。3)施工图纸已详细审阅,施工技术人员具备上岗资格。4)预埋草图已完成,结构坐标与标高已校核完毕,测量现场,深化图纸。三、操作...
