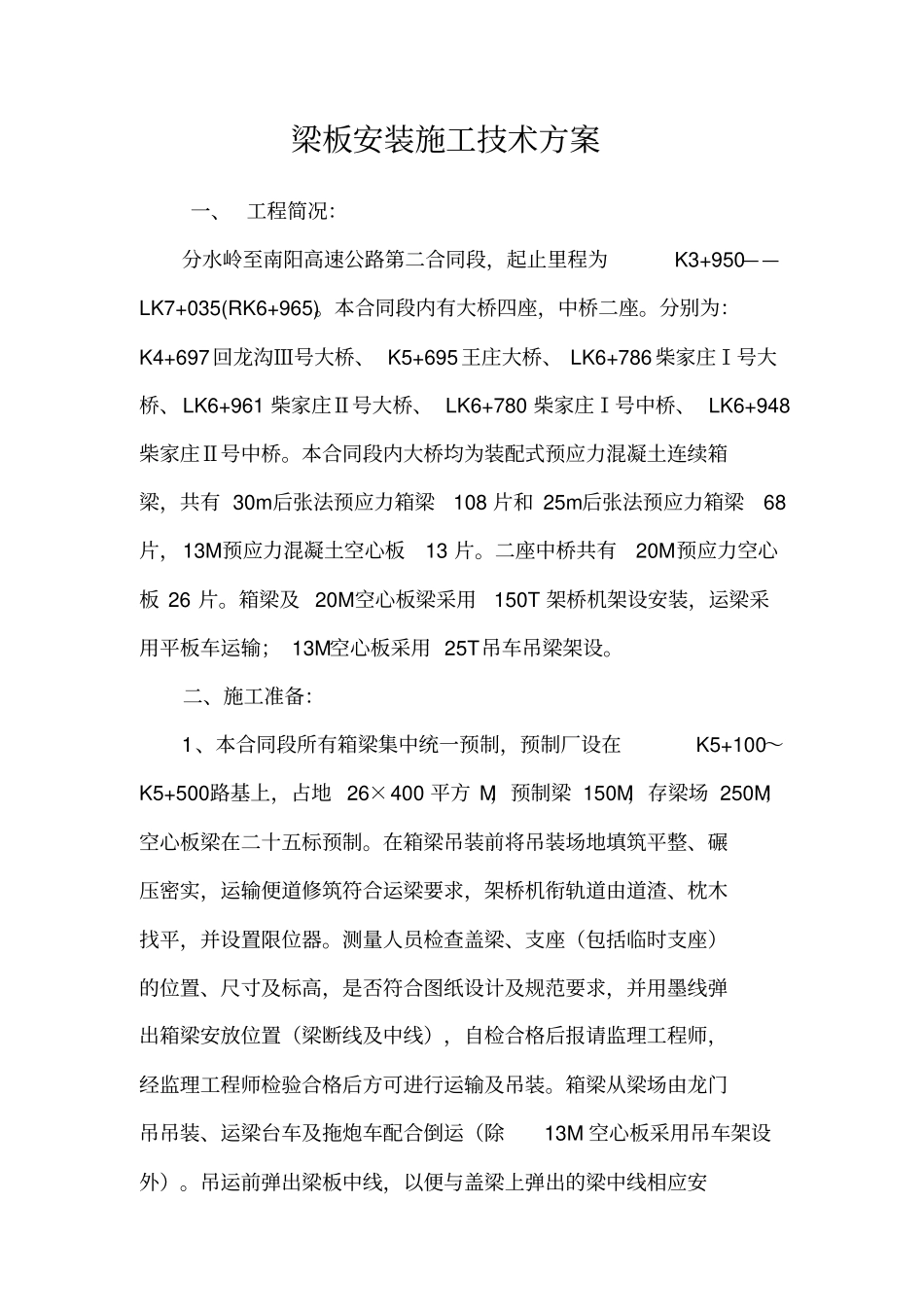

梁板安装施工技术方案一、 工程简况:分水岭至南阳高速公路第二合同段,起止里程为K3+950——LK7+035(RK6+965)
本合同段内有大桥四座,中桥二座
分别为:K4+697回龙沟Ⅲ号大桥、 K5+695王庄大桥、 LK6+786 柴家庄Ⅰ号大桥、LK6+961 柴家庄Ⅱ号大桥、 LK6+780 柴家庄Ⅰ号中桥、 LK6+948柴家庄Ⅱ号中桥
本合同段内大桥均为装配式预应力混凝土连续箱梁,共有 30m后张法预应力箱梁108 片和 25m后张法预应力箱梁68片,13M预应力混凝土空心板13 片
二座中桥共有20M预应力空心板 26 片
箱梁及 20M空心板梁采用150T 架桥机架设安装,运梁采用平板车运输; 13M空心板采用 25T吊车吊梁架设
二、施工准备:1、本合同段所有箱梁集中统一预制,预制厂设在K5+100~K5+500路基上,占地 26×400 平方 M,预制梁 150M,存梁场 250M;空心板梁在二十五标预制
在箱梁吊装前将吊装场地填筑平整、碾压密实,运输便道修筑符合运梁要求,架桥机衔轨道由道渣、枕木找平,并设置限位器
测量人员检查盖梁、支座(包括临时支座)的位置、尺寸及标高,是否符合图纸设计及规范要求,并用墨线弹出箱梁安放位置(梁断线及中线),自检合格后报请监理工程师,经监理工程师检验合格后方可进行运输及吊装
箱梁从梁场由龙门吊吊装、运梁台车及拖炮车配合倒运(除13M 空心板采用吊车架设外)
吊运前弹出梁板中线,以便与盖梁上弹出的梁中线相应安装

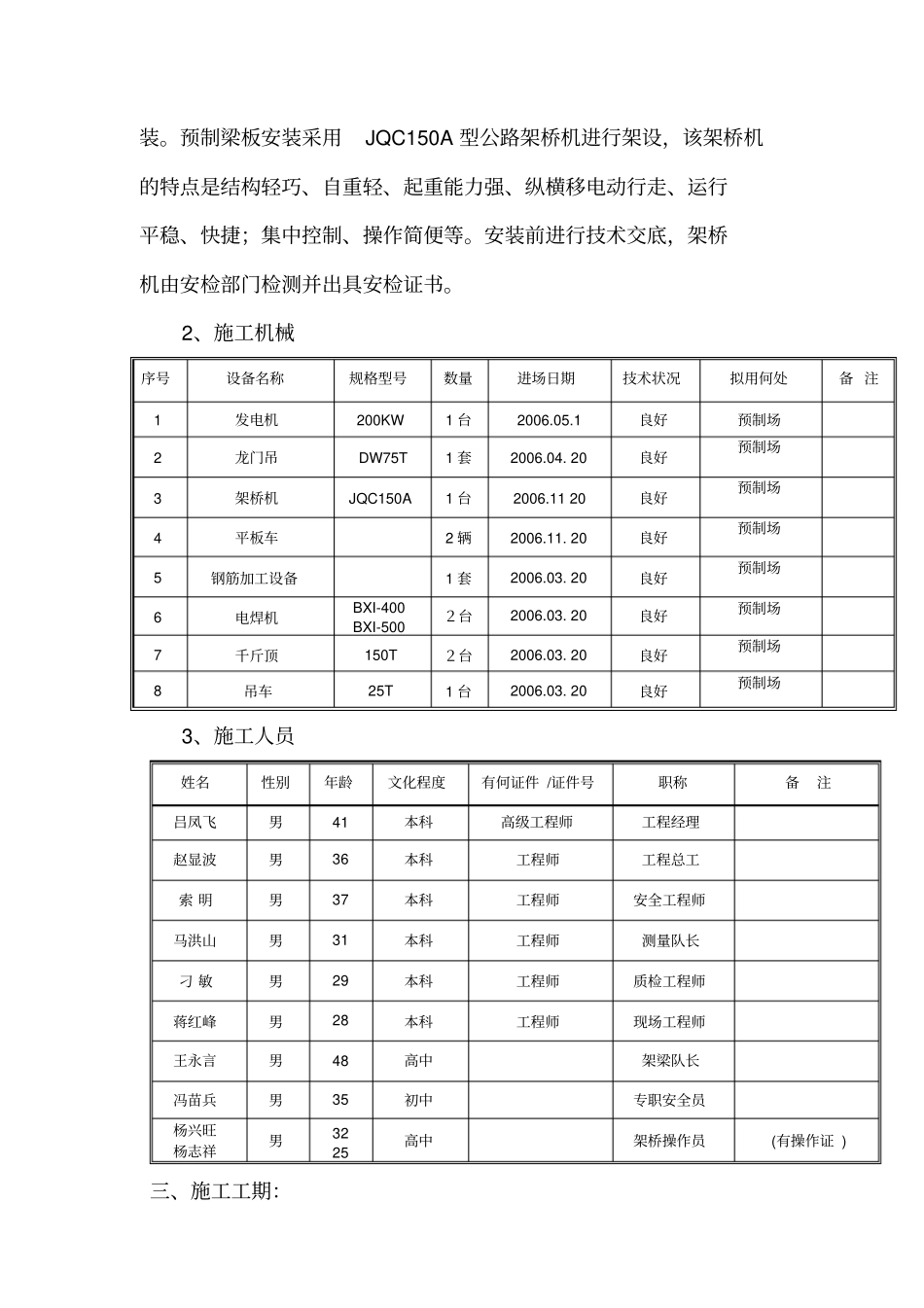

预制梁板安装采用JQC150A 型公路架桥机进行架设,该架桥机的特点是结构轻巧、自重轻、起重能力强、纵横移电动行走、运行平稳、快捷;集中控制、操作简便等
安装前进行技术交底,架桥机由安检部门检测并出具安检证书

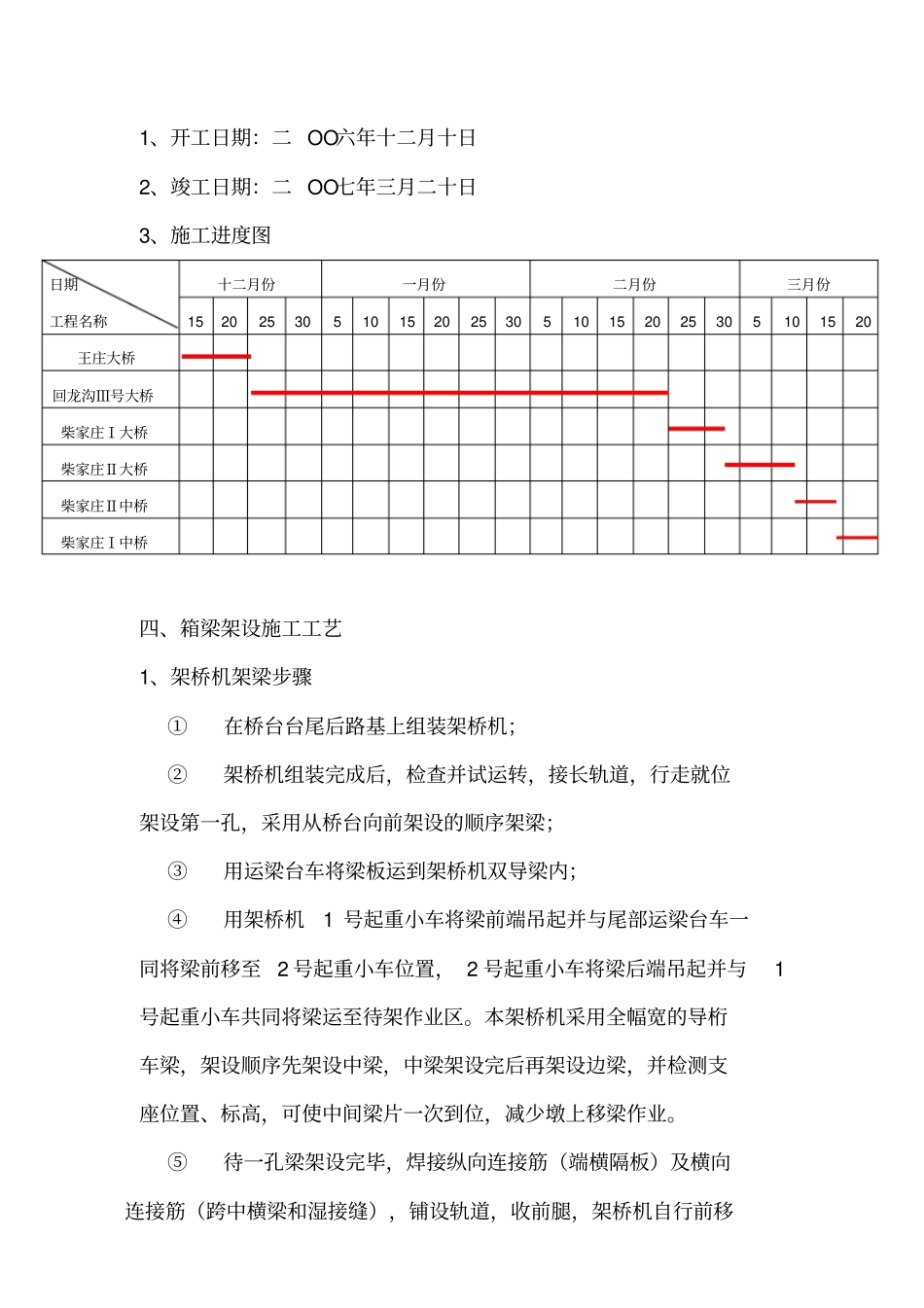

2、施工机械序号设备名称规格型号数量进场日期技术状况拟用何处备 注1 发电机200KW 1 台2006
