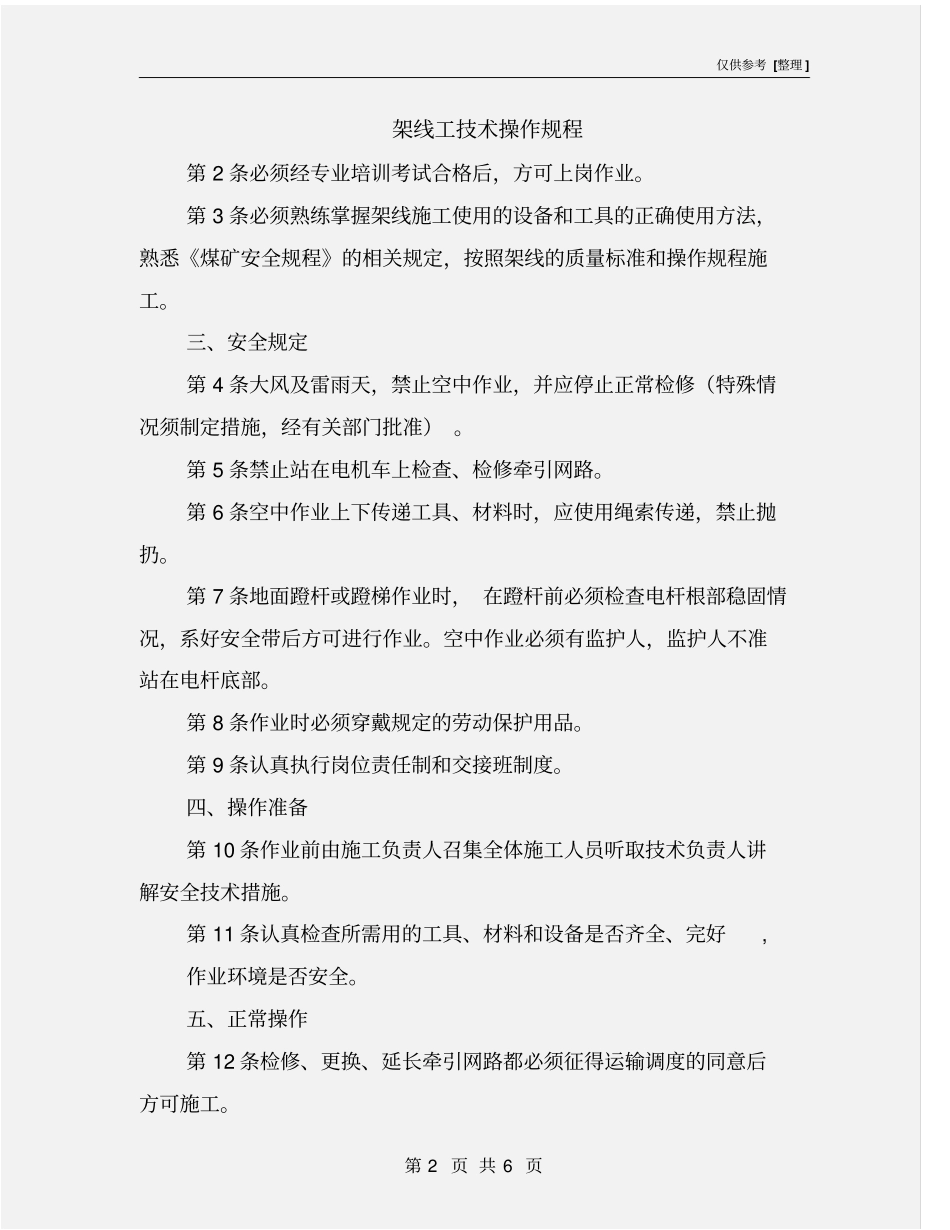

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书架线工技术操作规程日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页架线工技术操作规程第 2 条必须经专业培训考试合格后,方可上岗作业。第 3 条必须熟练掌握架线施工使用的设备和工具的正确使用方法,熟悉《煤矿安全规程》的相关规定,按照架线的质量标准和操作规程施工。三、安全规定第 4 条大风及雷雨天,禁止空中作业,并应停止正常检修(特殊情况须制定措施,经有关部门批准) 。第 5 条禁止站在电机车上检查、检修牵引网路。第 6 条空中作业上下传递工具、材料时,应使用绳索传递,禁止抛扔。第 7 条地面蹬杆或蹬梯作业时, 在蹬杆前必须检查电杆根部稳固情况,系好安全带后方可进行作业。空中作业必须有监护人,监护人不准站在电杆底部。第 8 条作业时必须穿戴规定的劳动保护用品。第 9 条认真执行岗位责任制和交接班制度。四、操作准备第 10 条作业前由施工负责人召集全体施工人员听取技术负责人讲解安全技术措施。第 11 条认真检查所需用的工具、材料和设备是否齐全、完好, 作业环境是否安全。五、正常操作第 12 条检修、更换、延长牵引网路都必须征得运输调度的同意后方可施工。仅供参考 [整理 ] 第 3 页 共 6 页第 13 条在牵引网路上施工,必须停电作业,停送电步骤如下: 1. 停电闭锁,悬挂停电作业牌并设专人看管。2. 对停电区域验电。3. 接地。接地线必须打在电源侧距施工地点前10 米处;施工地点两端设专人了望。4. 施工完毕,施工负责人检查线路,确认无问题后清理现场,拆除接地线后方可送电。5. 送电。严格执行谁停电谁送电制度。第 14 条短路接地线可用双股8 号铁丝,一端紧固在接触线上,另一端紧固在钢轨上。第 15 条地线拆、接方法:先接地,后接接触线;拆除时,先拆接触线,后拆地线。第 16 条新线架设前,必须检查巷道所给出的悬挂点间距、悬挂高度、横拉线两端的线钩固定情况和吊线钩材质情况等是否符合有关规定。第 17 条架设新线必须目测接触线与轨道的中心线。第 18 条架设新线的施工顺序:设横拉线;放接触线;挂吊线钩( 吊线钩可用 8 号铁丝做 ) ;将接触线放入吊线钩内;作好首端终端头(首终端制作:将接触线折回头,穿上绝缘子,用两股绳卡紧固好,中间段再打一道绝缘子,一端用接触线绝缘子相连接,另一端为固定端);最后按顺序分段紧线;全...
