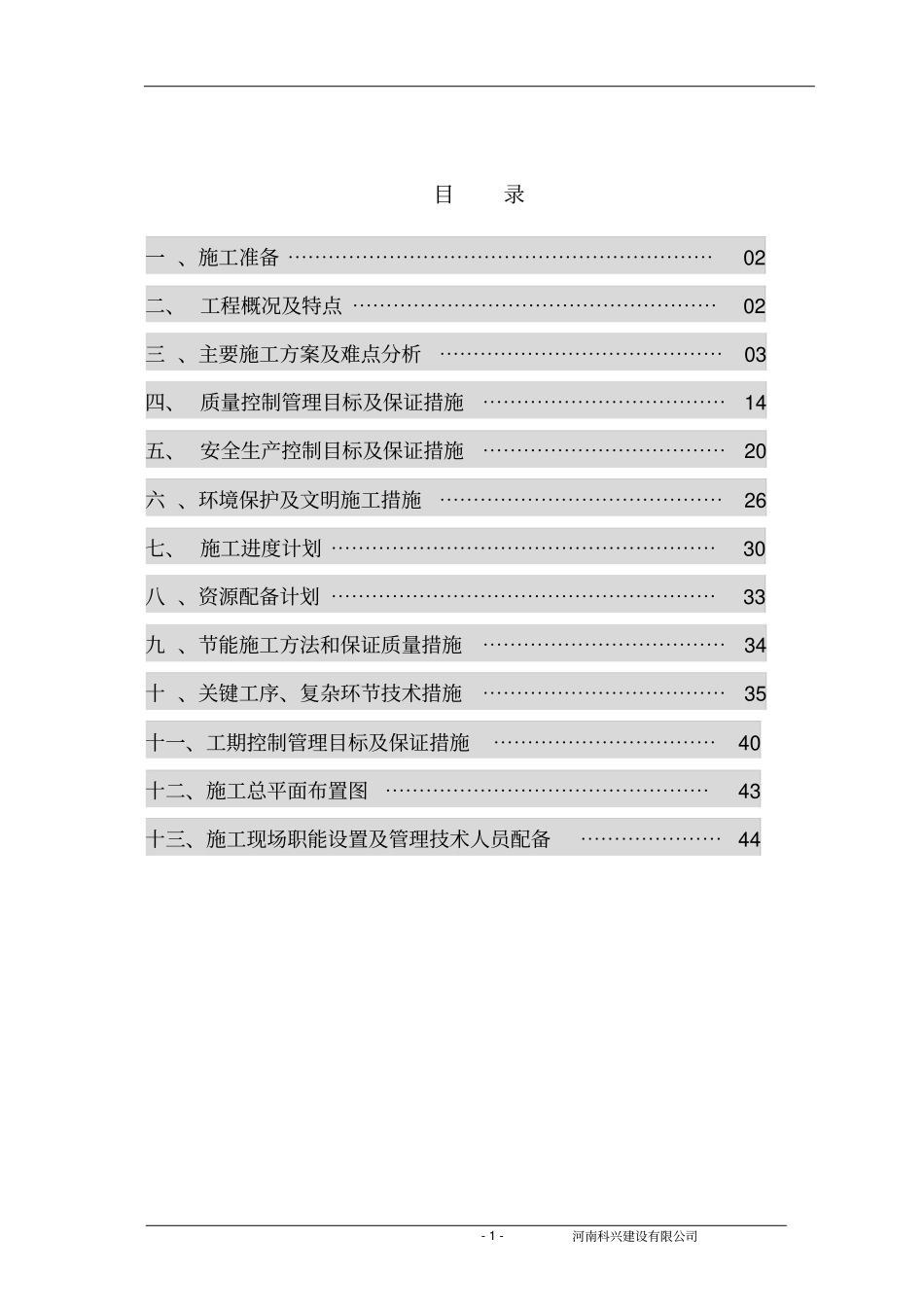

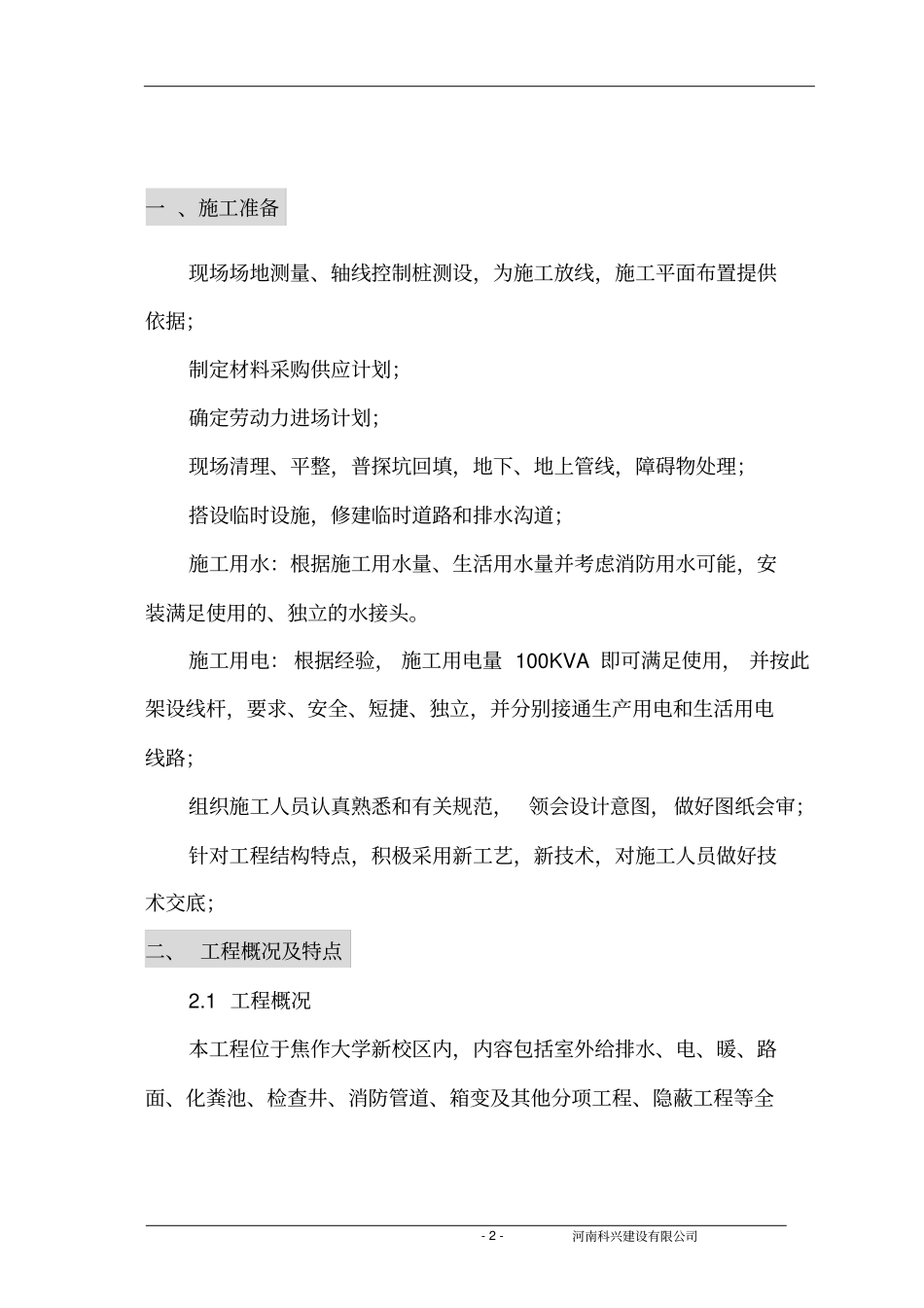

河南科兴建设有限公司- 1 - 焦作大学教授、外教楼室外工程施 工 组 织 设 计编制:审批:审核:河南科兴建设有限公司二 0 一 0 年十一月二十日河南科兴建设有限公司- 1 - 目录一 、施工准备 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯02 二、 工程概况及特点 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯02 三 、主要施工方案及难点分析⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯03 四、 质量控制管理目标及保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14 五、 安全生产控制目标及保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯20 六 、环境保护及文明施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯26 七、 施工进度计划 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯30 八 、资源配备计划 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯33 九 、节能施工方法和保证质量措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯34 十 、关键工序、复杂环节技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35 十一、工期控制管理目标及保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 40 十二、施工总平面布置图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 43 十三、施工现场职能设置及管理技术人员配备⋯⋯⋯⋯⋯⋯⋯ 44 河南科兴建设有限公司- 2 - 一 、施工准备现场场地测量、轴线控制桩测设,为施工放线,施工平面布置提供依据;制定材料采购供应计划;确定劳动力进场计划;现场清理、平整,普探坑回填,地下、地上管线,障碍物处理;搭设临时设施,修建临时道路和排水沟道;施工用水:根据施工用水量、生活用水量并考虑消防用水可能,安装满足使用的、独立的水接头
施工用电: 根据经验, 施工用电量 100KVA 即可满足使用, 并按此架设线杆,要求、安全、短捷、独立,并分别接通生产用电和生活用电线路;组织施工人员认真熟悉和有关规范, 领会设计意图,做好图纸会审;针对工程结构特点,积极采用新工艺,新技术,对施工人员做好技术交底;
