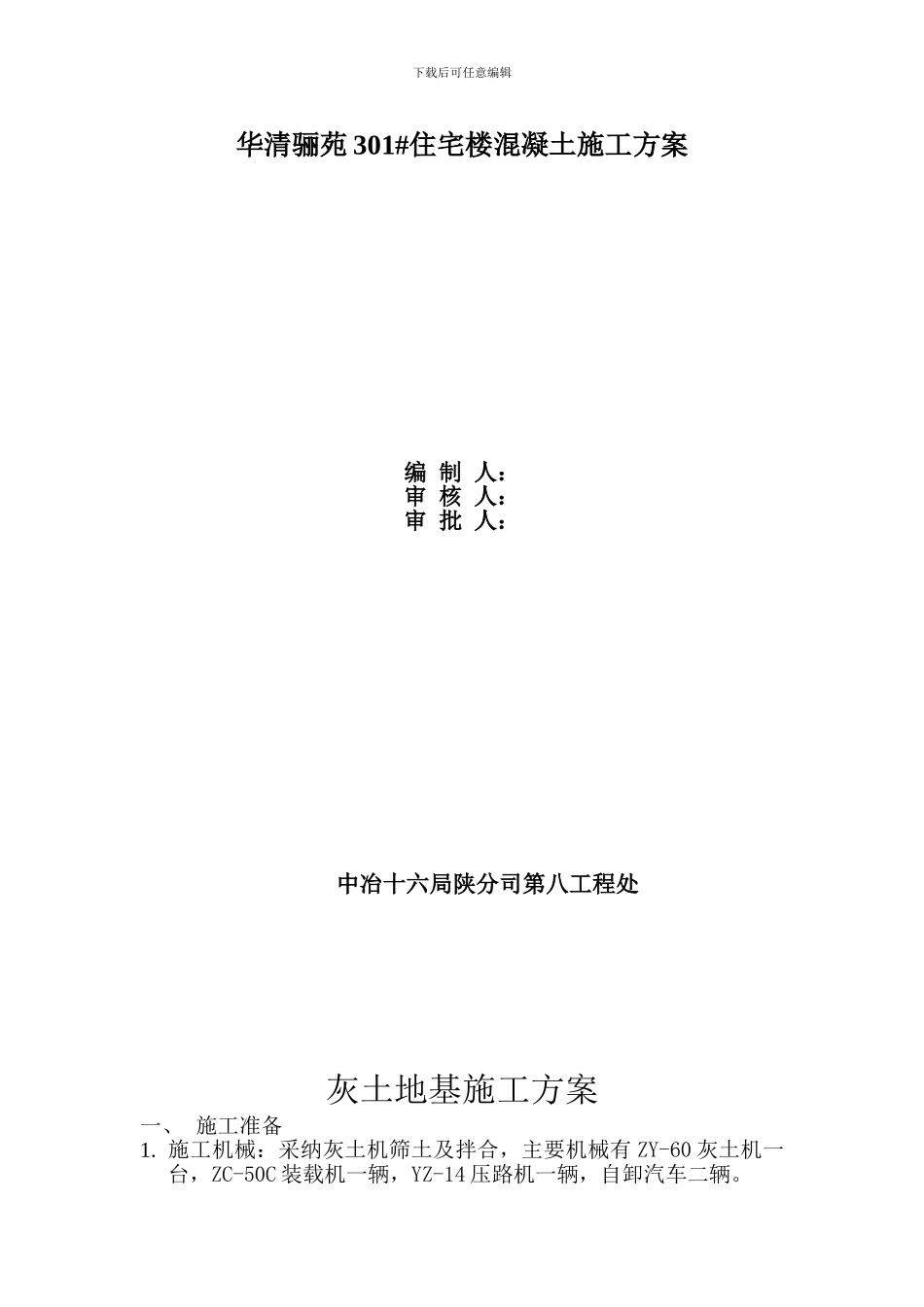

下载后可任意编辑华清骊苑 301#住宅楼混凝土施工方案编 制 人:审 核 人:审 批 人: 中冶十六局陕分司第八工程处灰土地基施工方案一、 施工准备1

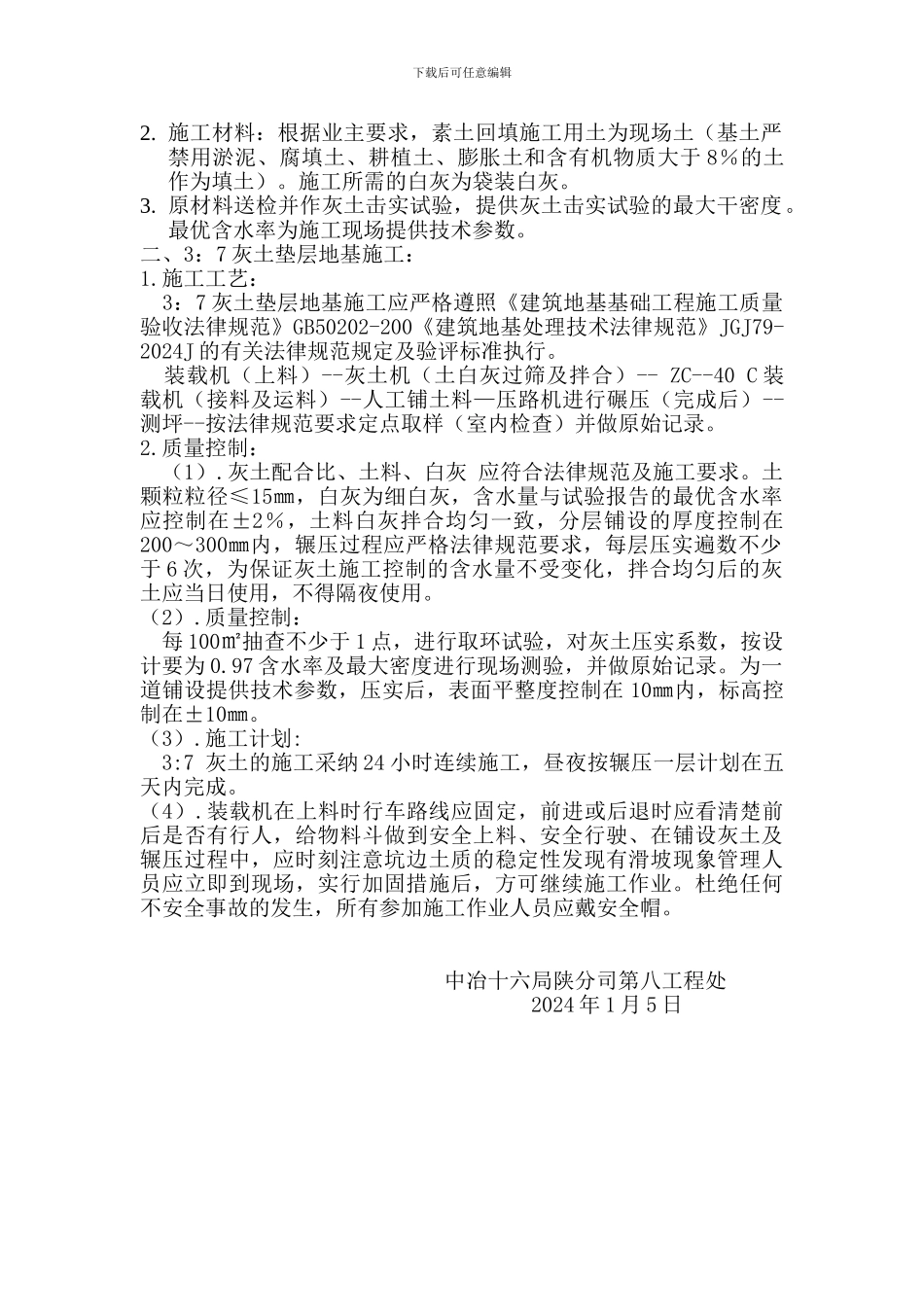

施工机械:采纳灰土机筛土及拌合,主要机械有 ZY-60 灰土机一台,ZC-50C 装载机一辆,YZ-14 压路机一辆,自卸汽车二辆
下载后可任意编辑2
施工材料:根据业主要求,素土回填施工用土为现场土(基土严禁用淤泥、腐填土、耕植土、膨胀土和含有机物质大于 8%的土作为填土)
施工所需的白灰为袋装白灰
原材料送检并作灰土击实试验,提供灰土击实试验的最大干密度
最优含水率为施工现场提供技术参数
二、3:7 灰土垫层地基施工:1
施工工艺: 3:7 灰土垫层地基施工应严格遵照《建筑地基基础工程施工质量验收法律规范》GB50202-200《建筑地基处理技术法律规范》JGJ79-2024J 的有关法律规范规定及验评标准执行
装载机(上料)--灰土机(土白灰过筛及拌合)-- ZC--40 C 装载机(接料及运料)--人工铺土料—压路机进行碾压(完成后)--测坪--按法律规范要求定点取样(室内检查)并做原始记录
质量控制: (1)
灰土配合比、土料、白灰 应符合法律规范及施工要求
土颗粒粒径≤15㎜,白灰为细白灰,含水量与试验报告的最优含水率应控制在±2%,土料白灰拌合均匀一致,分层铺设的厚度控制在200~300㎜内,辗压过程应严格法律规范要求,每层压实遍数不少于 6 次,为保证灰土施工控制的含水量不受变化,拌合均匀后的灰土应当日使用,不得隔夜使用
质量控制: 每 100㎡抽查不少于 1 点,进行取环试验,对灰土压实系数,按设计要为 0
97 含水率及最大密度进行现场测验,并做原始记录
为一道铺设提供技术参数,压实后,表面平整度控制在 10㎜内,标高控制在±10㎜
施工计划: 3:7 灰土的施工采纳 24
