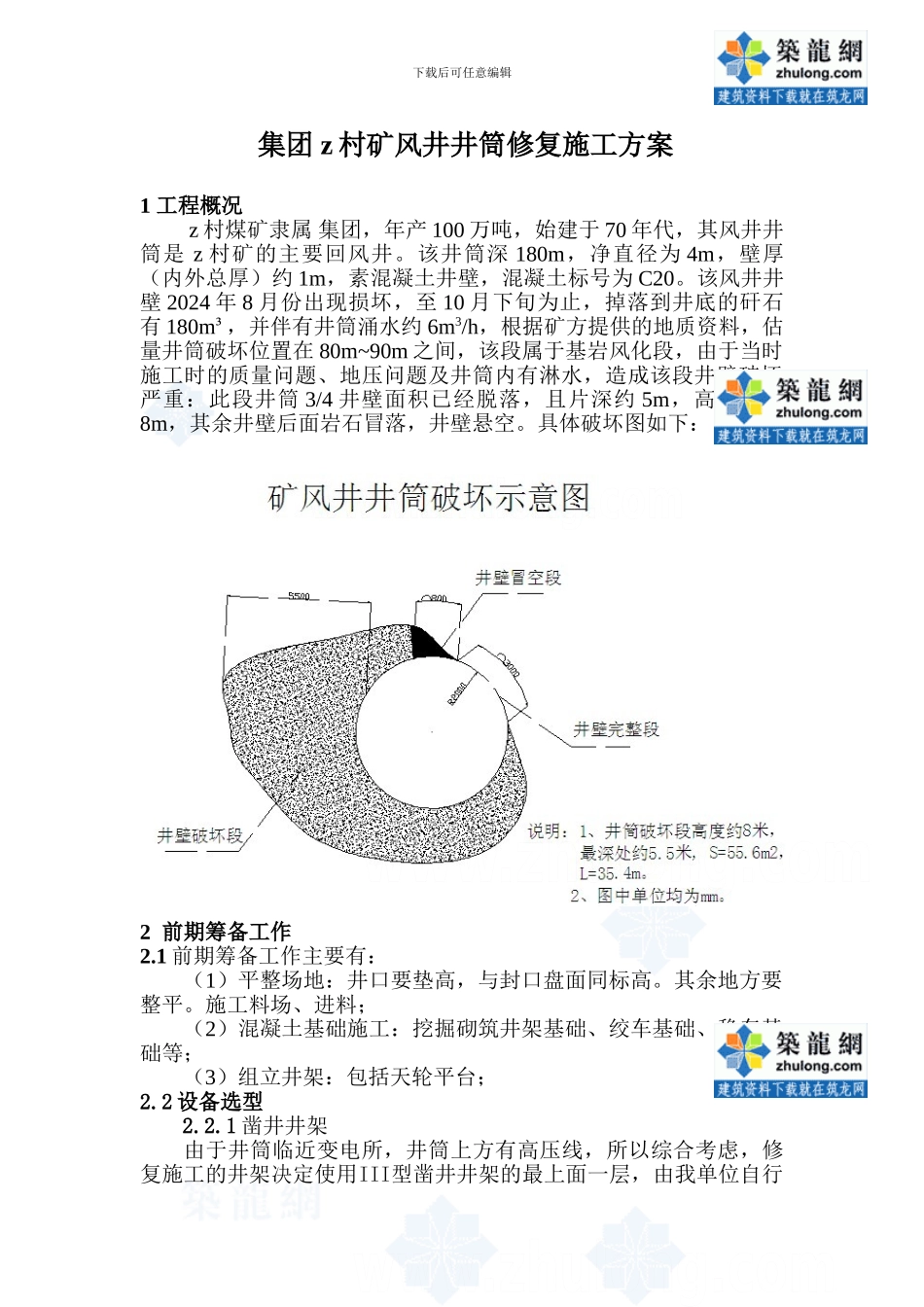

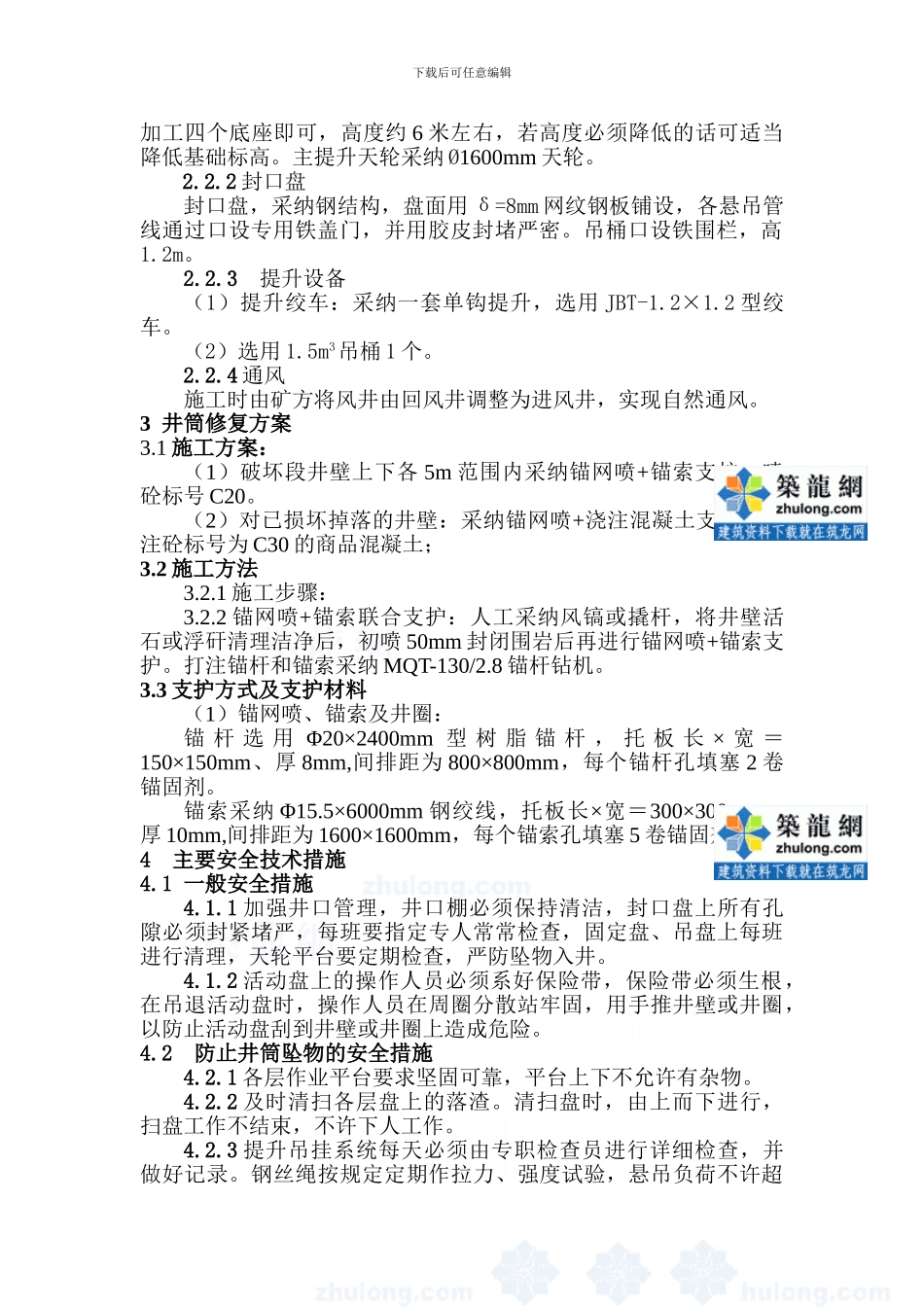

下载后可任意编辑 集团 z 村矿风井井筒修复施工方案1 工程概况 z 村煤矿隶属 集团,年产 100 万吨,始建于 70 年代,其风井井筒是 z 村矿的主要回风井。该井筒深 180m,净直径为 4m,壁厚(内外总厚)约 1m,素混凝土井壁,混凝土标号为 C20。该风井井壁 2024 年 8 月份出现损坏,至 10 月下旬为止,掉落到井底的矸石有 180m³,并伴有井筒涌水约 6m3/h,根据矿方提供的地质资料,估量井筒破坏位置在 80m~90m 之间,该段属于基岩风化段,由于当时施工时的质量问题、地压问题及井筒内有淋水,造成该段井壁破坏严重:此段井筒 3/4 井壁面积已经脱落,且片深约 5m,高度约为8m,其余井壁后面岩石冒落,井壁悬空。具体破坏图如下:2 前期筹备工作2.1 前期筹备工作主要有:(1)平整场地:井口要垫高,与封口盘面同标高。其余地方要整平。施工料场、进料;(2)混凝土基础施工:挖掘砌筑井架基础、绞车基础、稳车基础等;(3)组立井架:包括天轮平台;2.2 设备选型2.2.1 凿井井架由于井筒临近变电所,井筒上方有高压线,所以综合考虑,修复施工的井架决定使用III型凿井井架的最上面一层,由我单位自行下载后可任意编辑加工四个底座即可,高度约 6 米左右,若高度必须降低的话可适当降低基础标高。主提升天轮采纳 Ø1600mm 天轮。2.2.2 封口盘封口盘,采纳钢结构,盘面用 δ=8mm 网纹钢板铺设,各悬吊管线通过口设专用铁盖门,并用胶皮封堵严密。吊桶口设铁围栏,高1.2m。2.2.3 提升设备(1)提升绞车:采纳一套单钩提升,选用 JBT-1.2×1.2 型绞车。(2)选用 1.5m3吊桶 1 个。2.2.4 通风施工时由矿方将风井由回风井调整为进风井,实现自然通风。3 井筒修复方案3.1 施工方案:(1)破坏段井壁上下各 5m 范围内采纳锚网喷+锚索支护,喷砼标号 C20。(2)对已损坏掉落的井壁:采纳锚网喷+浇注混凝土支护,浇注砼标号为 C30 的商品混凝土;3.2 施工方法3.2.1 施工步骤:3.2.2 锚网喷+锚索联合支护:人工采纳风镐或撬杆,将井壁活石或浮矸清理洁净后,初喷 50mm 封闭围岩后再进行锚网喷+锚索支护。打注锚杆和锚索采纳 MQT-130/2.8 锚杆钻机。3.3 支护方式及支护材料(1)锚网喷、锚索及井圈: 锚 杆 选 用 Φ20×2400mm 型 树 脂 锚 杆 , 托 板 长 × 宽 =150×150mm、厚 8mm,间排距为 800×800mm,每个锚杆孔填塞 2 卷锚固剂。锚索采纳 Φ15.5×6000mm 钢绞线,...
