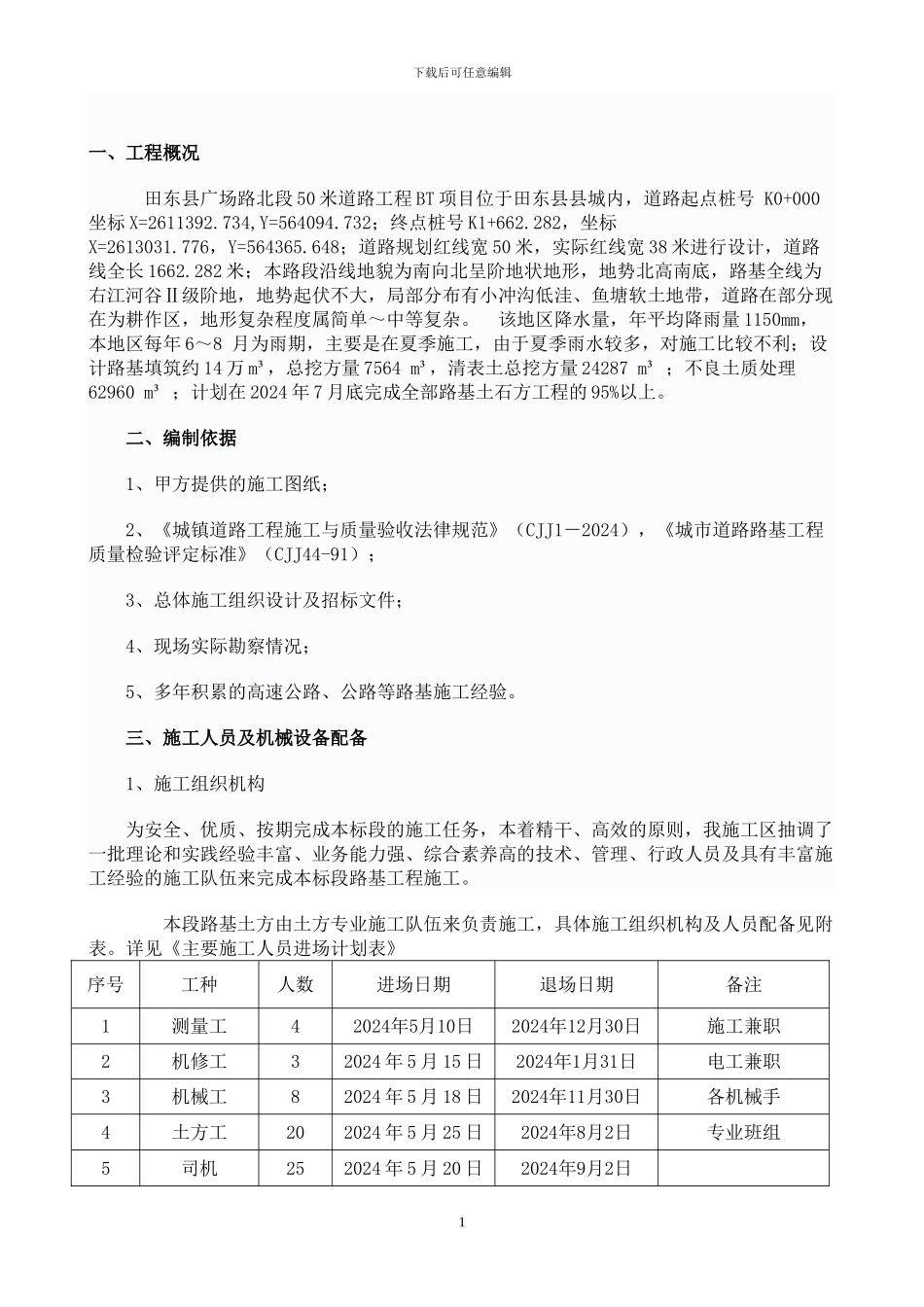

下载后可任意编辑一、工程概况 田东县广场路北段 50 米道路工程 BT 项目位于田东县县城内,道路起点桩号 K0+000坐标 X=2611392
734,Y=564094
732;终点桩号 K1+662
282,坐标X=2613031
776,Y=564365
648;道路规划红线宽 50 米,实际红线宽 38 米进行设计,道路线全长 1662
282 米;本路段沿线地貌为南向北呈阶地状地形,地势北高南底,路基全线为右江河谷Ⅱ级阶地,地势起伏不大,局部分布有小冲沟低洼、鱼塘软土地带,道路在部分现在为耕作区,地形复杂程度属简单~中等复杂
该地区降水量,年平均降雨量 1150mm,本地区每年 6~8 月为雨期,主要是在夏季施工,由于夏季雨水较多,对施工比较不利;设计路基填筑约 14 万 m³,总挖方量 7564 m³,清表土总挖方量 24287 m³ ;不良土质处理62960 m³ ;计划在 2024 年 7 月底完成全部路基土石方工程的 95%以上
二、编制依据 1、甲方提供的施工图纸; 2、《城镇道路工程施工与质量验收法律规范》(CJJ1-2024),《城市道路路基工程质量检验评定标准》(CJJ44-91); 3、总体施工组织设计及招标文件; 4、现场实际勘察情况; 5、多年积累的高速公路、公路等路基施工经验
三、施工人员及机械设备配备 1、施工组织机构 为安全、优质、按期完成本标段的施工任务,本着精干、高效的原则,我施工区抽调了一批理论和实践经验丰富、业务能力强、综合素养高的技术、管理、行政人员及具有丰富施工经验的施工队伍来完成本标段路基工程施工
本段路基土方由土方专业施工队伍来负责施工,具体施工组织机构及人员配备见附表

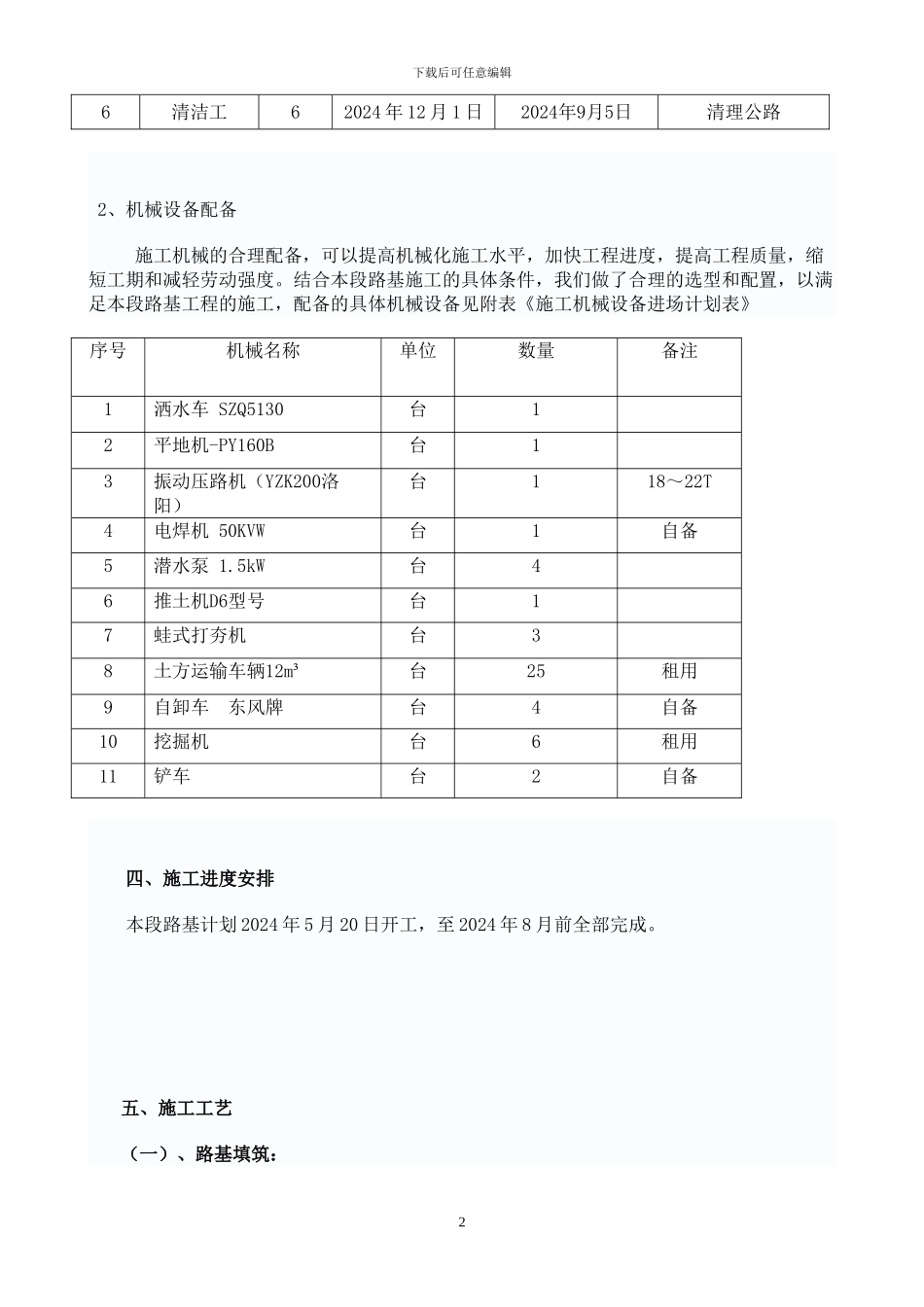

详见《主要施工人员进场计划表》序号工种人数进场日期退场日期备注1测量工42024年5月10日2024年12月30日施工兼职2机修工32024 年
