下载后可任意编辑 施工现场管理实施办法第一章总则----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

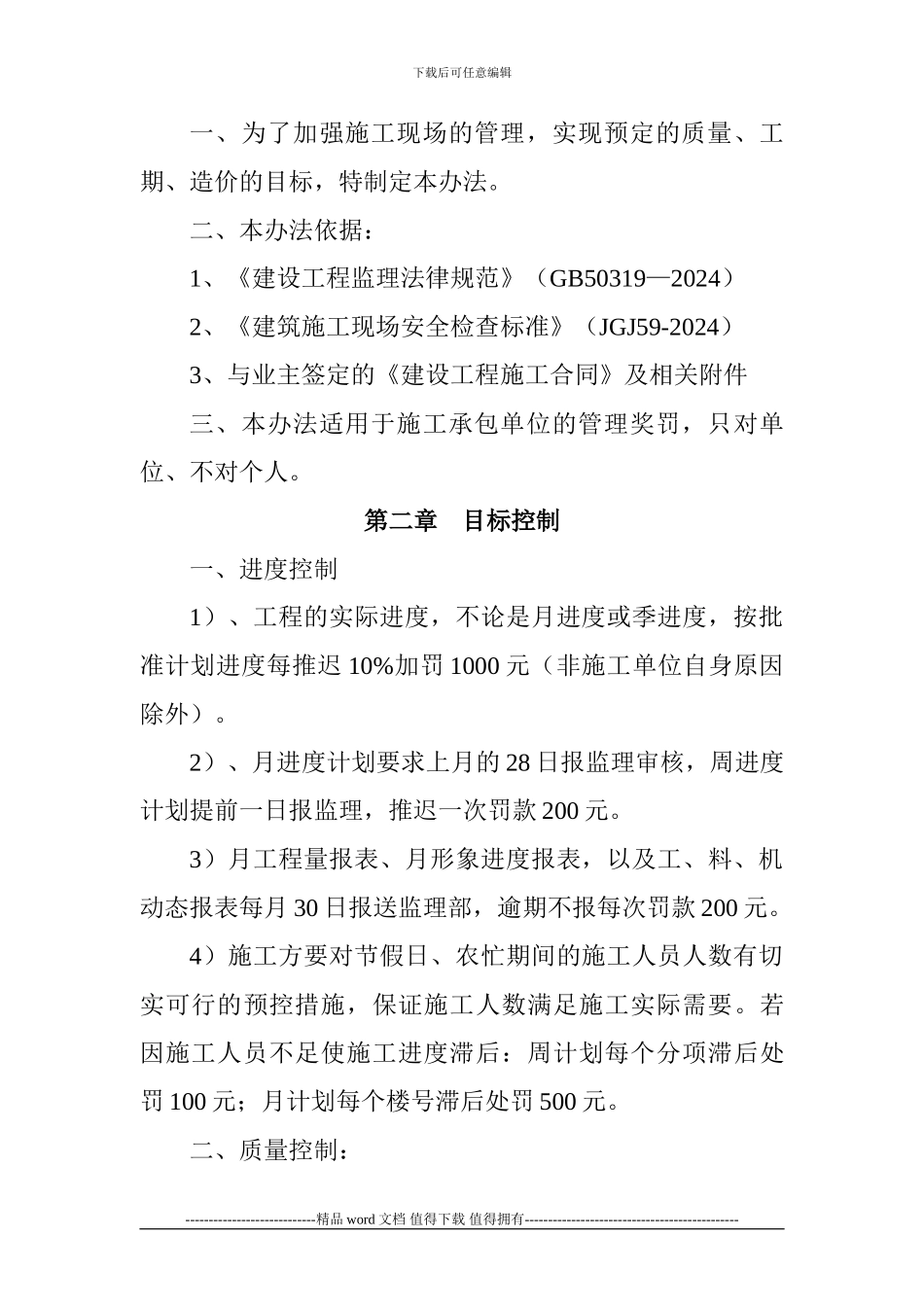

】下载后可任意编辑一、为了加强施工现场的管理,实现预定的质量、工期、造价的目标,特制定本办法
二、本办法依据:1、《建设工程监理法律规范》(GB50319—2024)2、《建筑施工现场安全检查标准》(JGJ59-2024)3、与业主签定的《建设工程施工合同》及相关附件三、本办法适用于施工承包单位的管理奖罚,只对单位、不对个人
第二章目标控制一、进度控制1)、工程的实际进度,不论是月进度或季进度,按批准计划进度每推迟 10%加罚 1000 元(非施工单位自身原因除外)
2)、月进度计划要求上月的 28 日报监理审核,周进度计划提前一日报监理,推迟一次罚款 200 元
3)月工程量报表、月形象进度报表,以及工、料、机动态报表每月 30 日报送监理部,逾期不报每次罚款 200 元
4)施工方要对节假日、农忙期间的施工人员人数有切实可行的预控措施,保证施工人数满足施工实际需要
若因施工人员不足使施工进度滞后:周计划每个分项滞后处罚 100 元;月计划每个楼号滞后处罚 500 元

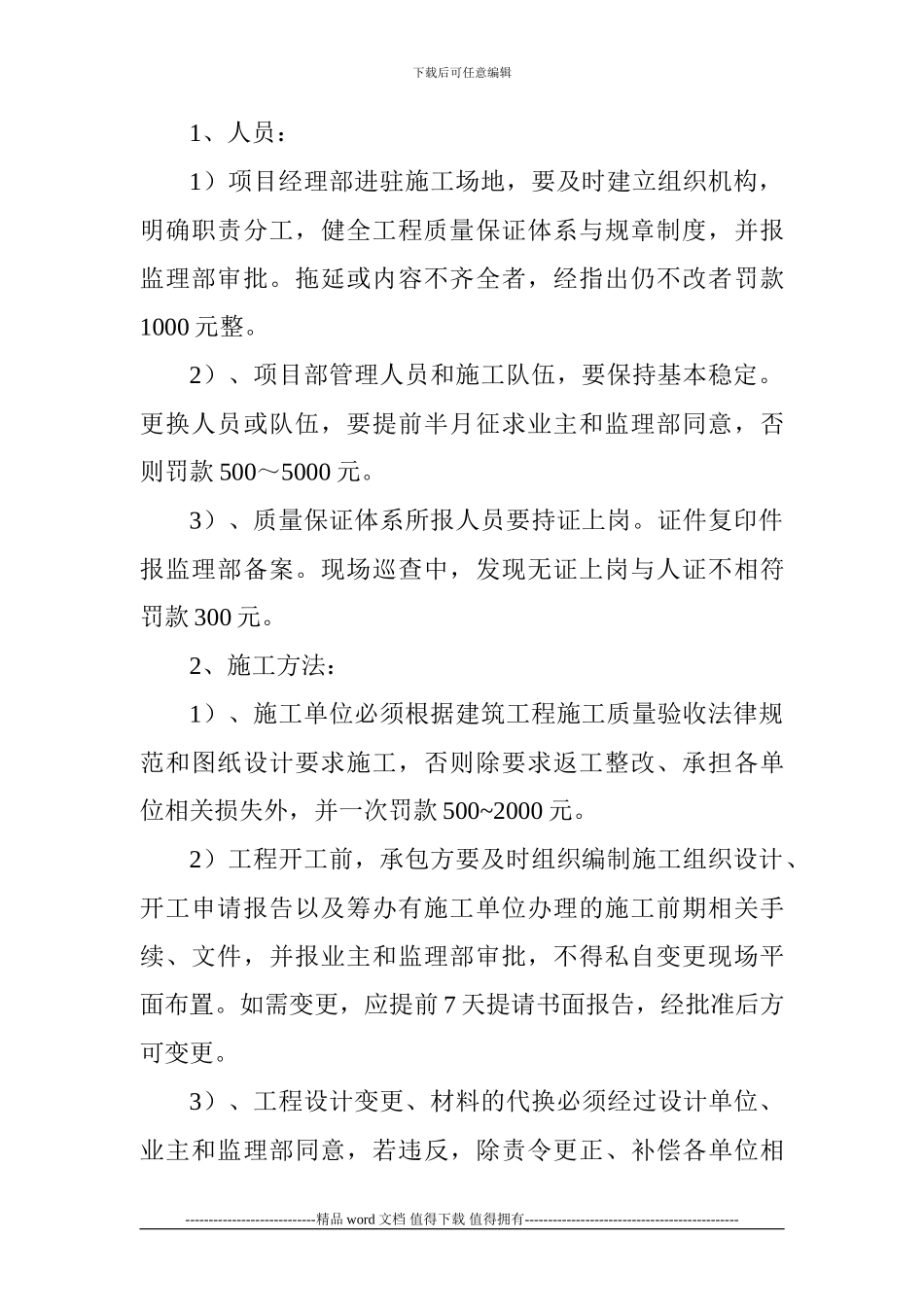

二、质量控制:----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑1、人员:1)项目经理部进驻施工场地,要及时建立组织机构,明确职责分工,健全工程质量保证体系与规章制度,并报监理部审批
拖延或内容不齐全者,经指出仍不改者罚款1000 元整
