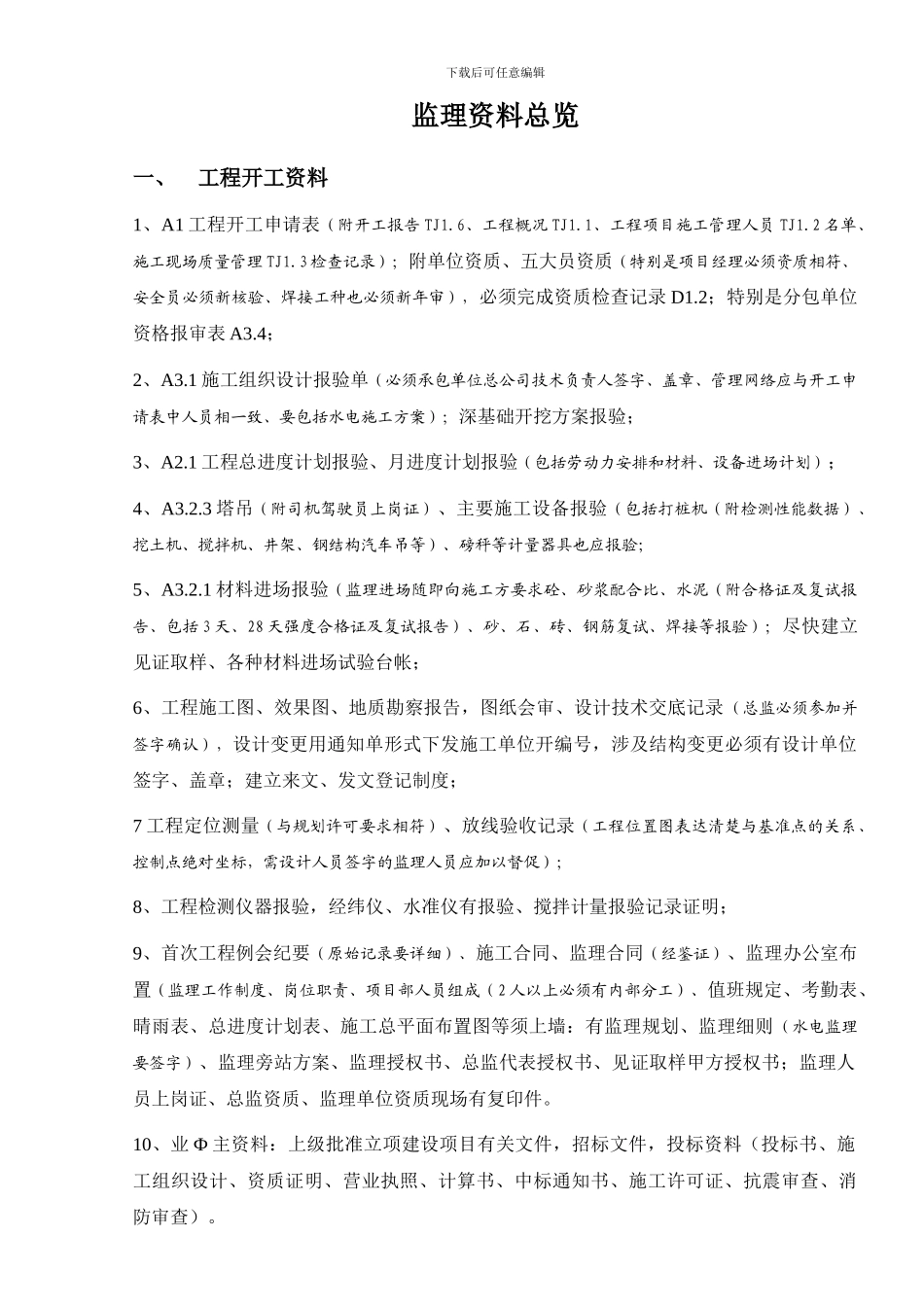

下载后可任意编辑监理资料总览一、工程开工资料1、A1 工程开工申请表(附开工报告 TJ1
6、工程概况 TJ1
1、工程项目施工管理人员 TJ1
2 名单、施工现场质量管理 TJ1
3 检查记录);附单位资质、五大员资质(特别是项目经理必须资质相符、安全员必须新核验、焊接工种也必须新年审),必须完成资质检查记录 D1
2;特别是分包单位资格报审表 A3
4;2、A3
1 施工组织设计报验单(必须承包单位总公司技术负责人签字、盖章、管理网络应与开工申请表中人员相一致、要包括水电施工方案);深基础开挖方案报验;3、A2
1 工程总进度计划报验、月进度计划报验(包括劳动力安排和材料、设备进场计划);4、A3
3 塔吊(附司机驾驶员上岗证)、主要施工设备报验(包括打桩机(附检测性能数据)、挖土机、搅拌机、井架、钢结构汽车吊等)、磅秤等计量器具也应报验;5、A3

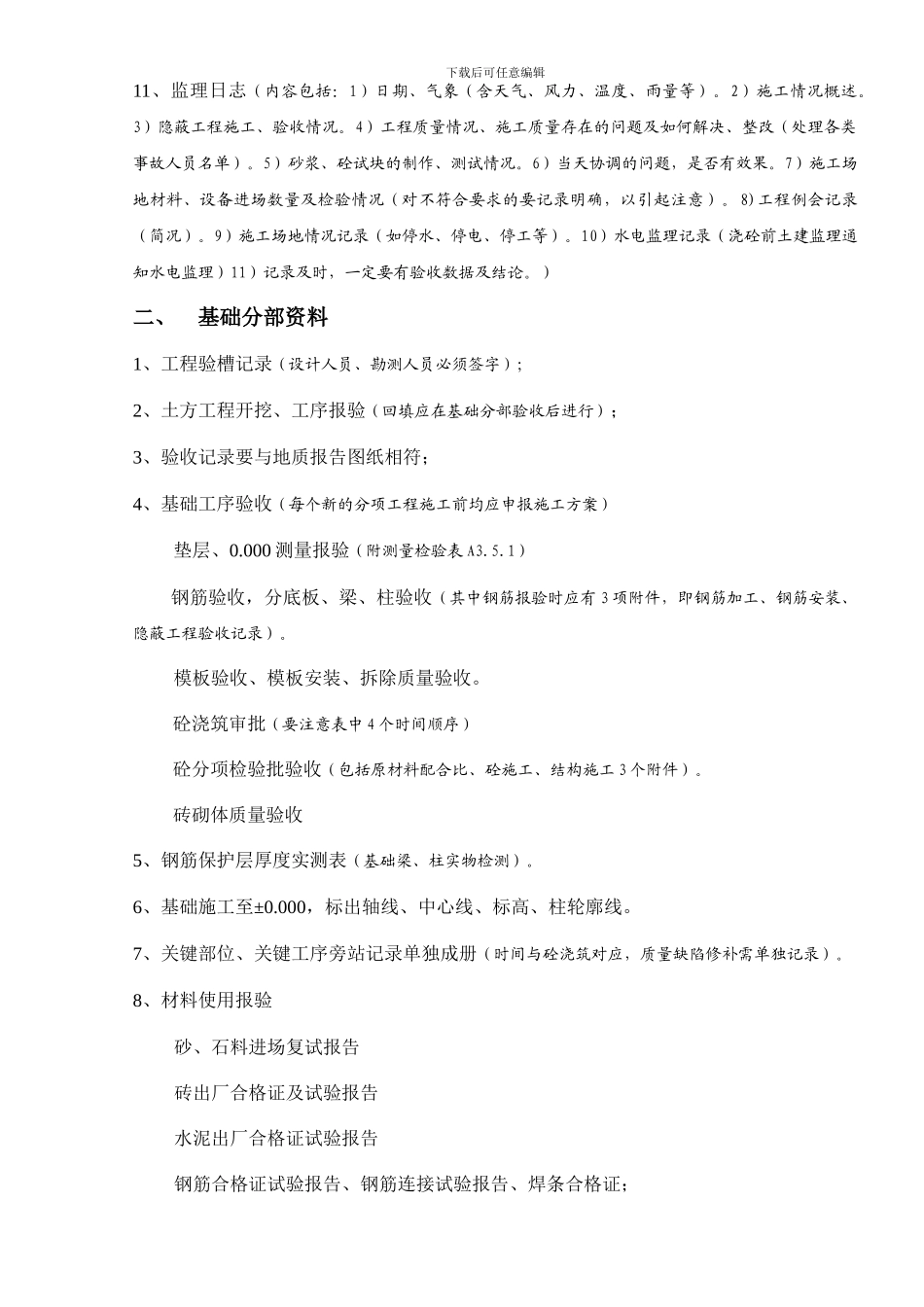

1 材料进场报验(监理进场随即向施工方要求砼、砂浆配合比、水泥(附合格证及复试报告、包括 3 天、28 天强度合格证及复试报告)、砂、石、砖、钢筋复试、焊接等报验);尽快建立见证取样、各种材料进场试验台帐;6、工程施工图、效果图、地质勘察报告,图纸会审、设计技术交底记录 (总监必须参加并签字确认),设计变更用通知单形式下发施工单位开编号,涉及结构变更必须有设计单位签字、盖章;建立来文、发文登记制度;7 工程定位测量(与规划许可要求相符)、放线验收记录(工程位置图表达清楚与基准点的关系、控制点绝对坐标,需设计人员签字的监理人员应加以督促);8、工程检测仪器报验,经纬仪、水准仪有报验、搅拌计量报验记录证明;9、首次工程例会纪要(原始记录要详细)、施工合同、监理合同(经鉴证)、监理办公室布置(监理工作制度、岗位职责、项目部人员组成(2 人以上必须有内部分工)、值班规定、考勤表、晴雨表、总进度计划表、施工总平面布置图等须上墙
