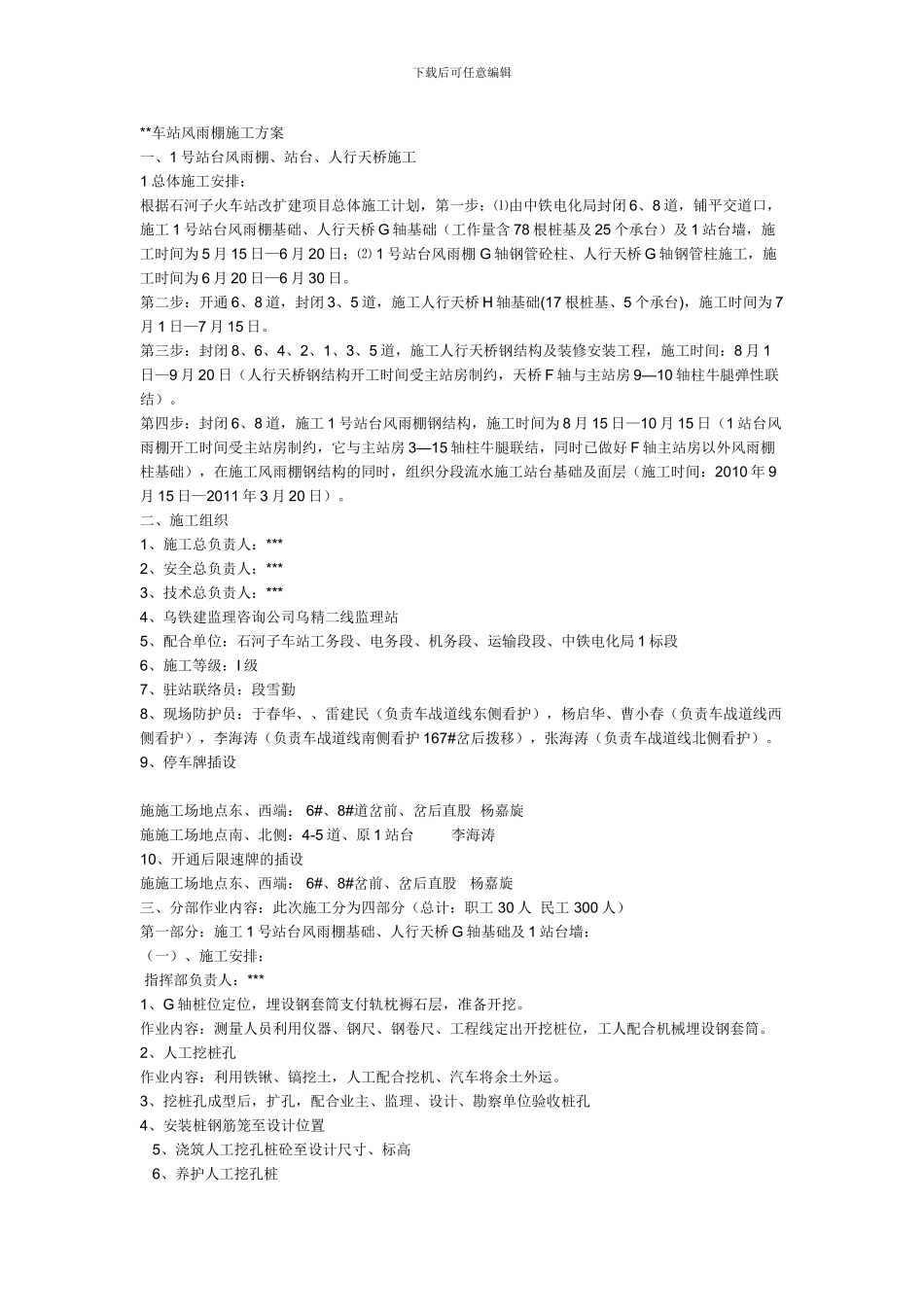

下载后可任意编辑**车站风雨棚施工方案一、1 号站台风雨棚、站台、人行天桥施工1 总体施工安排:根据石河子火车站改扩建项目总体施工计划,第一步:⑴由中铁电化局封闭 6、8 道,铺平交道口,施工 1 号站台风雨棚基础、人行天桥 G 轴基础(工作量含 78 根桩基及 25 个承台)及 1 站台墙,施工时间为 5 月 15 日—6 月 20 日;⑵ 1 号站台风雨棚 G 轴钢管砼柱、人行天桥 G 轴钢管柱施工,施工时间为 6 月 20 日—6 月 30 日
第二步:开通 6、8 道,封闭 3、5 道,施工人行天桥 H 轴基础(17 根桩基、5 个承台),施工时间为 7月 1 日—7 月 15 日
第三步:封闭 8、6、4、2、1、3、5 道,施工人行天桥钢结构及装修安装工程,施工时间:8 月 1日—9 月 20 日(人行天桥钢结构开工时间受主站房制约,天桥 F 轴与主站房 9—10 轴柱牛腿弹性联结)
第四步:封闭 6、8 道,施工 1 号站台风雨棚钢结构,施工时间为 8 月 15 日—10 月 15 日(1 站台风雨棚开工时间受主站房制约,它与主站房 3—15 轴柱牛腿联结,同时已做好 F 轴主站房以外风雨棚柱基础),在施工风雨棚钢结构的同时,组织分段流水施工站台基础及面层(施工时间:2010 年 9月 15 日—2011 年 3 月 20 日)
二、施工组织1、施工总负责人:***2、安全总负责人:***3、技术总负责人:***4、乌铁建监理咨询公司乌精二线监理站5、配合单位:石河子车站工务段、电务段、机务段、运输段段、中铁电化局 1 标段6、施工等级:I 级7、驻站联络员:段雪勤8、现场防护员:于春华、、雷建民(负责车战道线东侧看护),杨启华、曹小春(负责车战道线西侧看护),李海涛(负责车战道线南侧看护 167#岔后拨移),张海涛(负责车战道线北侧看护)
9、停车牌插设施施
