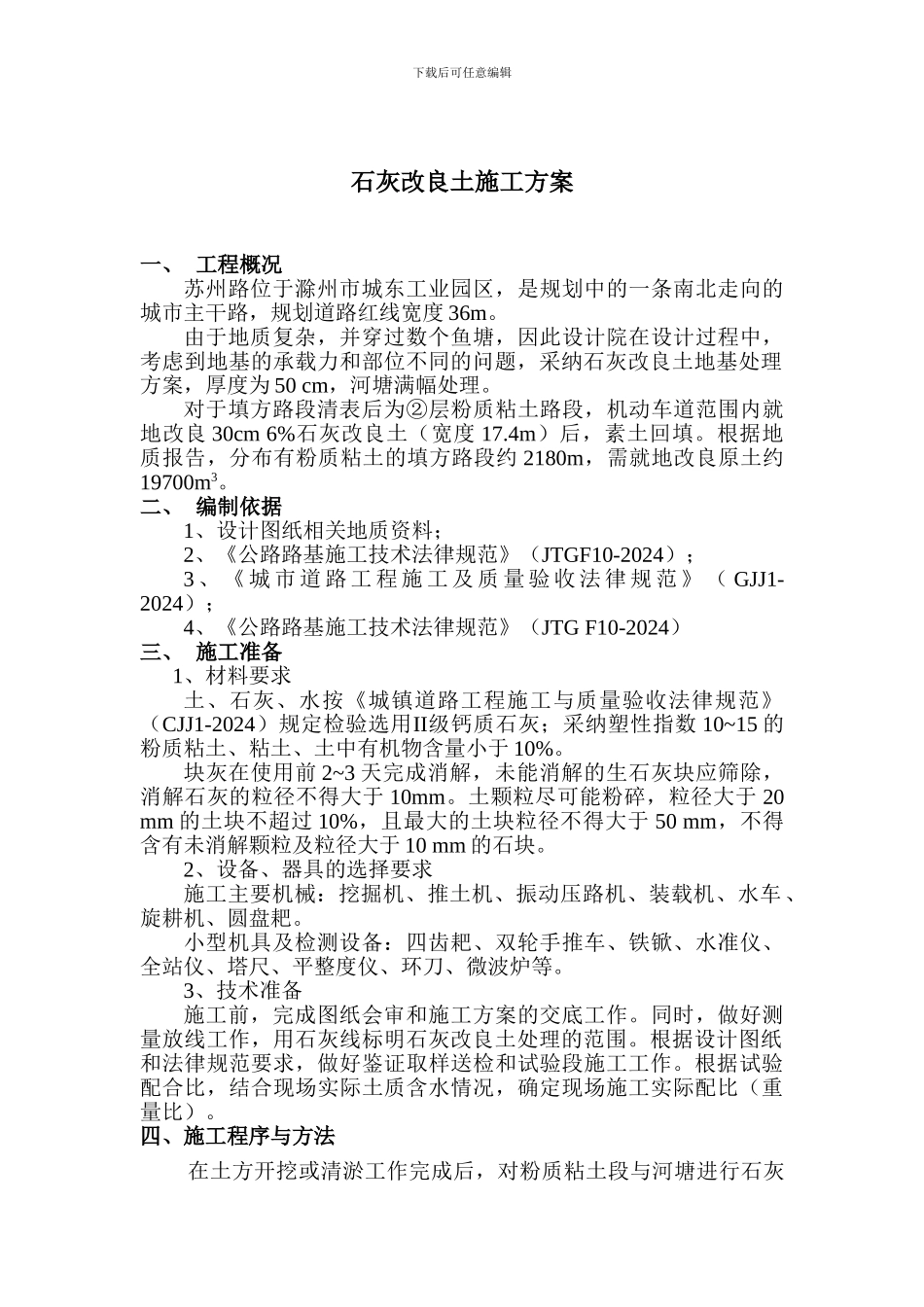

下载后可任意编辑滁州市城东工业区苏州路工程石灰改良土施工方案安徽水利开发股份有限公司二○一○年十一月编制:审核:审批:下载后可任意编辑下载后可任意编辑石灰改良土施工方案一、 工程概况苏州路位于滁州市城东工业园区,是规划中的一条南北走向的城市主干路,规划道路红线宽度 36m
由于地质复杂,并穿过数个鱼塘,因此设计院在设计过程中,考虑到地基的承载力和部位不同的问题,采纳石灰改良土地基处理方案,厚度为 50 cm,河塘满幅处理
对于填方路段清表后为②层粉质粘土路段,机动车道范围内就地改良 30cm 6%石灰改良土(宽度 17
4m)后,素土回填
根据地质报告,分布有粉质粘土的填方路段约 2180m,需就地改良原土约19700m3
二、 编制依据1、设计图纸相关地质资料;2、《公路路基施工技术法律规范》(JTGF10-2024);3 、 《 城 市 道 路 工 程 施 工 及 质 量 验 收 法 律 规 范 》 ( GJJ1-2024);4、《公路路基施工技术法律规范》(JTG F10-2024)三、 施工准备1、材料要求土、石灰、水按《城镇道路工程施工与质量验收法律规范》(CJJ1-2024)规定检验选用II级钙质石灰;采纳塑性指数 10~15 的粉质粘土、粘土、土中有机物含量小于 10%
块灰在使用前 2~3 天完成消解,未能消解的生石灰块应筛除,消解石灰的粒径不得大于 10mm
土颗粒尽可能粉碎,粒径大于 20 mm 的土块不超过 10%,且最大的土块粒径不得大于 50 mm,不得含有未消解颗粒及粒径大于 10 mm 的石块
2、设备、器具的选择要求施工主要机械:挖掘机、推土机、振动压路机、装载机、水车、旋耕机、圆盘耙
小型机具及检测设备:四齿耙、双轮手推车、铁锨、水准仪、全站仪、塔尺、平整度仪、环刀、微波炉等
3、技术准备施工前,完成图纸会审和施工方案的交底工作
