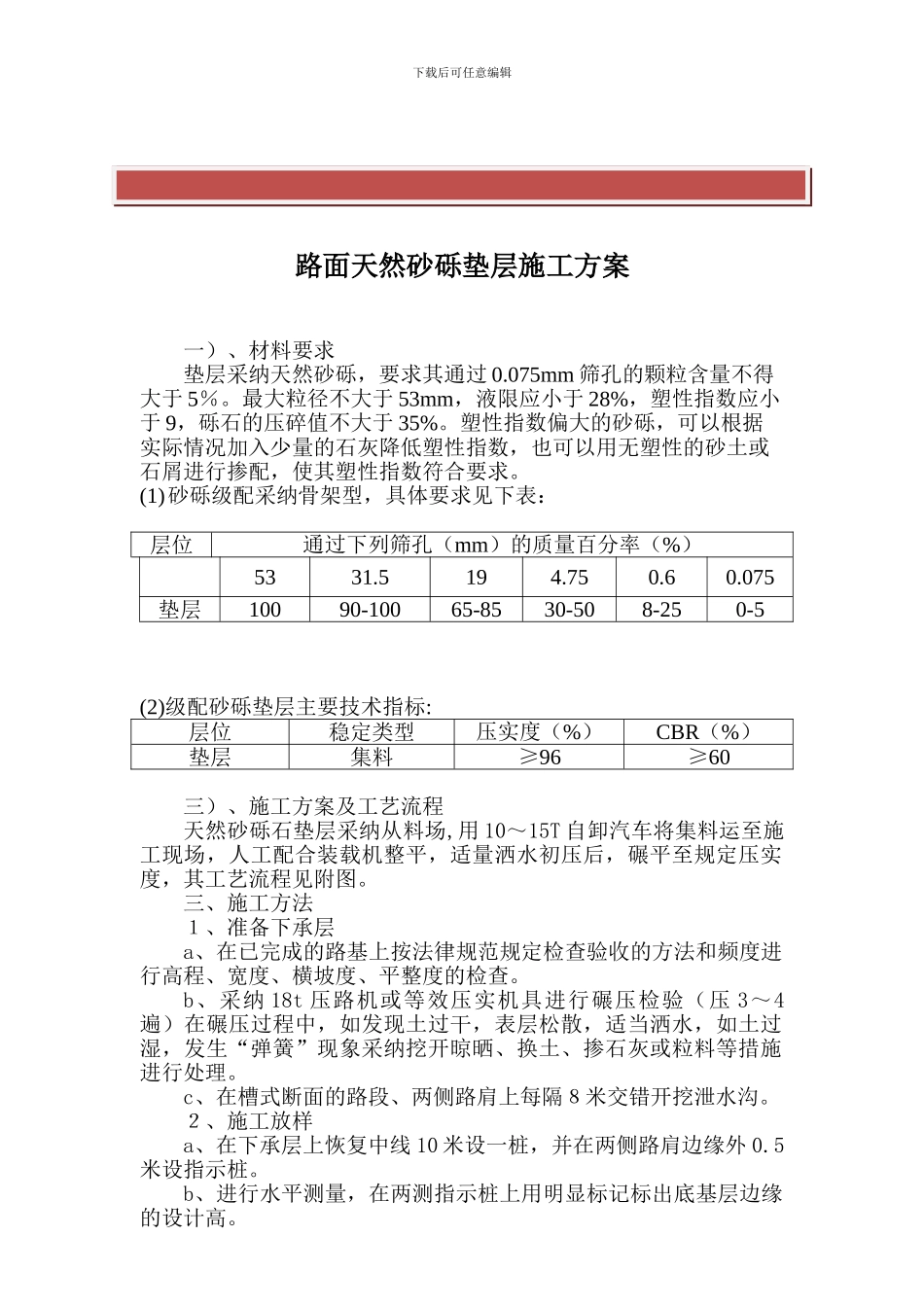

下载后可任意编辑路面天然砂砾垫层施工方案一)、材料要求垫层采纳天然砂砾,要求其通过 0
075mm 筛孔的颗粒含量不得大于 5%
最大粒径不大于 53mm,液限应小于 28%,塑性指数应小于 9,砾石的压碎值不大于 35%
塑性指数偏大的砂砾,可以根据实际情况加入少量的石灰降低塑性指数,也可以用无塑性的砂土或石屑进行掺配,使其塑性指数符合要求
(1)砂砾级配采纳骨架型,具体要求见下表:层位通过下列筛孔(mm)的质量百分率(%)5331
075垫层10090-10065-8530-508-250-5 (2)级配砂砾垫层主要技术指标:层位稳定类型压实度(%)CBR(%)垫层集料≥96≥60三)、施工方案及工艺流程天然砂砾石垫层采纳从料场,用 10~15T 自卸汽车将集料运至施工现场,人工配合装载机整平,适量洒水初压后,碾平至规定压实度,其工艺流程见附图
三、施工方法1、准备下承层a、在已完成的路基上按法律规范规定检查验收的方法和频度进行高程、宽度、横坡度、平整度的检查
b、采纳 18t 压路机或等效压实机具进行碾压检验(压 3~4遍)在碾压过程中,如发现土过干,表层松散,适当洒水,如土过湿,发生“弹簧”现象采纳挖开晾晒、换土、掺石灰或粒料等措施进行处理
c、在槽式断面的路段、两侧路肩上每隔8米交错开挖泄水沟
2、施工放样a、在下承层上恢复中线 10 米设一桩,并在两侧路肩边缘外 0
5米设指示桩
b、进行水平测量,在两测指示桩上用明显标记标出底基层边缘的设计高
下载后可任意编辑3、计算材量用量
a、根据施工路段垫层的宽度、厚度及预定的干压实密度并按确定的需要数量,并计算每车料的填筑距离
b、施工时应洒水加湿,控制好含水量
4、运输和摊铺运输和摊铺a、
