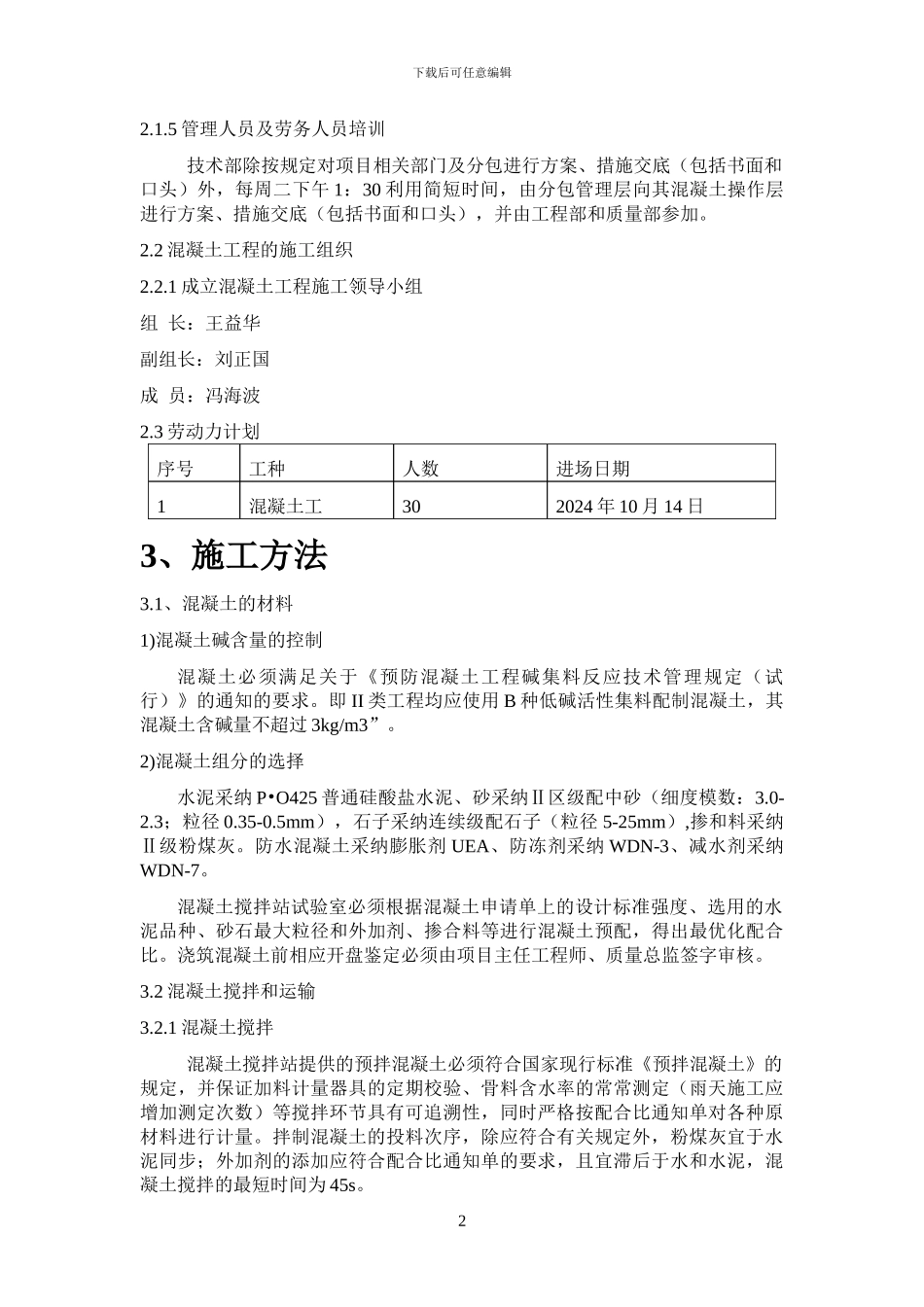

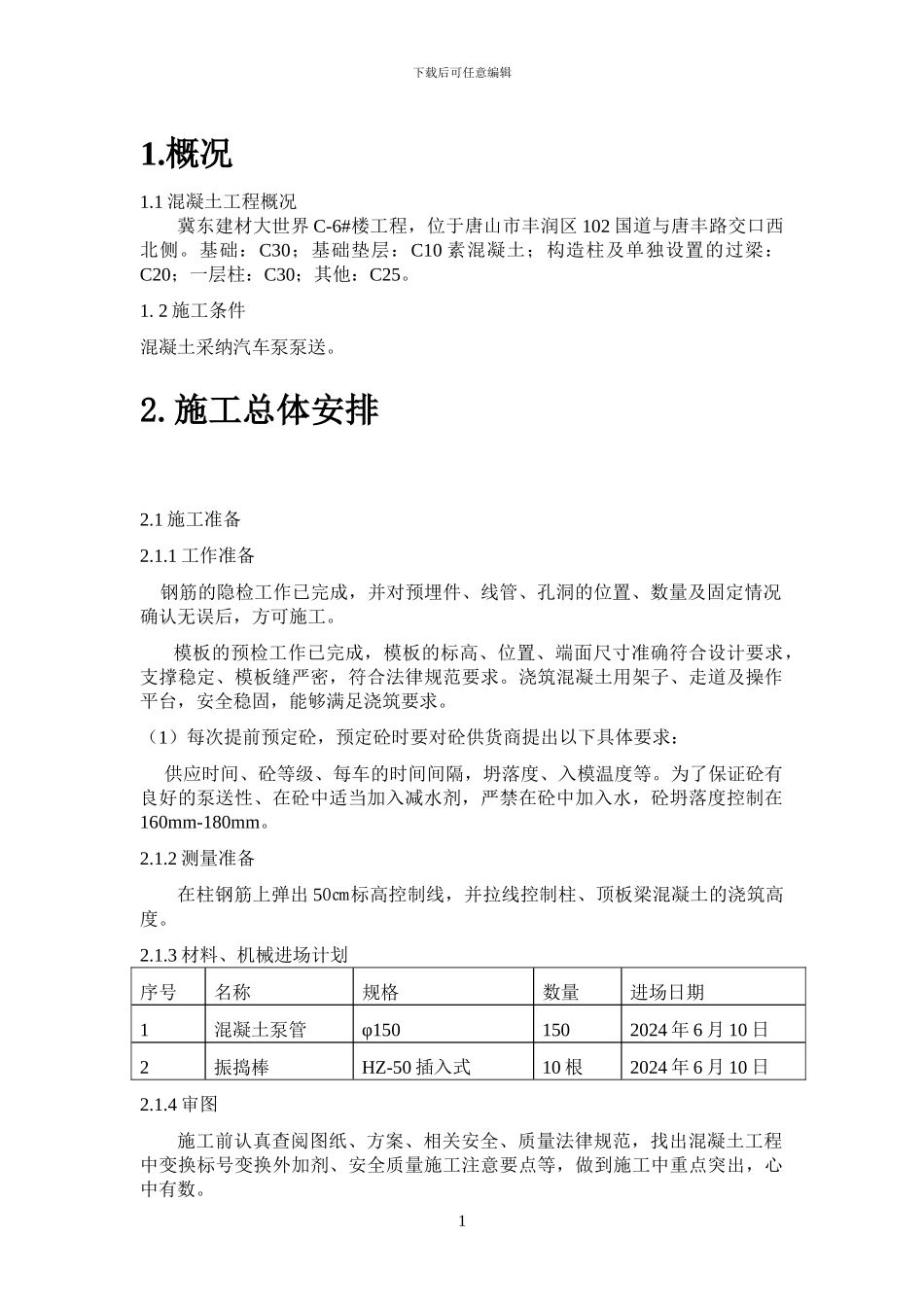

1 混凝土工程概况冀东建材大世界 C-6#楼工程,位于唐山市丰润区 102 国道与唐丰路交口西北侧
基础:C30;基础垫层:C10 素混凝土;构造柱及单独设置的过梁:C20;一层柱:C30;其他:C25
2 施工条件混凝土采纳汽车泵泵送
施工总体安排2
1 施工准备2
1 工作准备 钢筋的隐检工作已完成,并对预埋件、线管、孔洞的位置、数量及固定情况确认无误后,方可施工
模板的预检工作已完成,模板的标高、位置、端面尺寸准确符合设计要求,支撑稳定、模板缝严密,符合法律规范要求
浇筑混凝土用架子、走道及操作平台,安全稳固,能够满足浇筑要求
(1)每次提前预定砼,预定砼时要对砼供货商提出以下具体要求: 供应时间、砼等级、每车的时间间隔,坍落度、入模温度等
为了保证砼有良好的泵送性、在砼中适当加入减水剂,严禁在砼中加入水,砼坍落度控制在160mm-180mm
2 测量准备在柱钢筋上弹出 50㎝标高控制线,并拉线控制柱、顶板梁混凝土的浇筑高度
3 材料、机械进场计划序号名称规格数量进场日期1混凝土泵管φ1501502024 年 6 月 10 日2振捣棒HZ-50 插入式10 根2024 年 6 月 10 日2
4 审图施工前认真查阅图纸、方案、相关安全、质量法律规范,找出混凝土工程中变换标号变换外加剂、安全质量施工注意要点等,做到施工中重点突出,心中有数
1下载后可任意编辑2
5 管理人员及劳务人员培训技术部除按规定对项目相关部门及分包进行方案、措施交底(包括书面和口头)外,每周二下午 1:30 利用简短时间,由分包管理层向其混凝土操作层进行方案、措施交底(包括书面和口头),并由工程部和质量部参加
2 混凝土工程的施工组织2
1 成立混凝土工程施工领导小组组 长:王益华副组长:刘正国成 员:冯海波2
