电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

空间桁架体系钢结构现场施工焊接与质量控制VIP免费

空间桁架体系钢结构现场施工焊接与质量控制_第1页
1/7
空间桁架体系钢结构现场施工焊接与质量控制_第2页
2/7
空间桁架体系钢结构现场施工焊接与质量控制_第3页
3/7

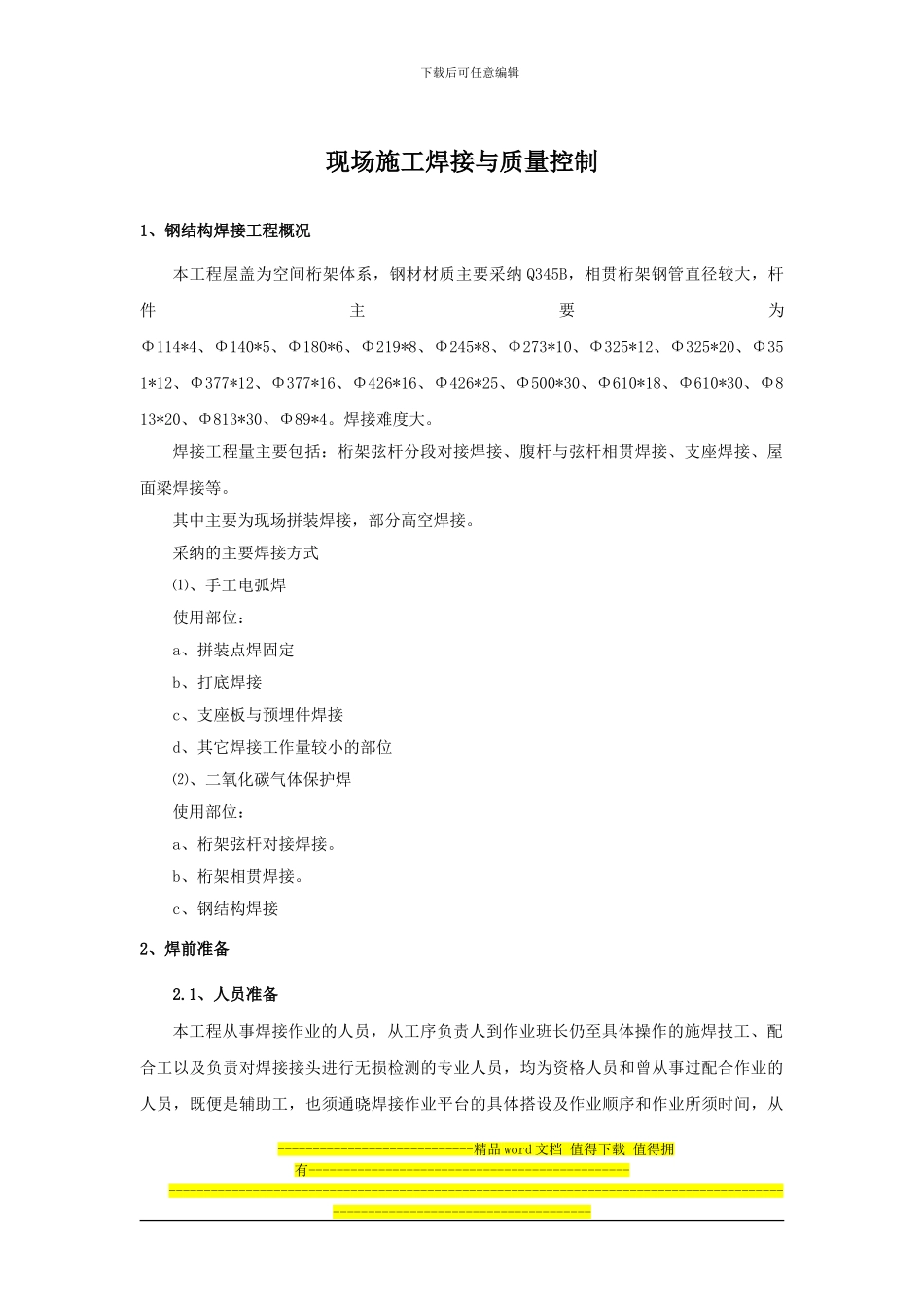

下载后可任意编辑现场施工焊接与质量控制1、钢结构焊接工程概况本工程屋盖为空间桁架体系,钢材材质主要采纳 Q345B,相贯桁架钢管直径较大,杆件主要为Φ114*4、Φ140*5、Φ180*6、Φ219*8、Φ245*8、Φ273*10、Φ325*12、Φ325*20、Φ351*12、Φ377*12、Φ377*16、Φ426*16、Φ426*25、Φ500*30、Φ610*18、Φ610*30、Φ813*20、Φ813*30、Φ89*4。焊接难度大。焊接工程量主要包括:桁架弦杆分段对接焊接、腹杆与弦杆相贯焊接、支座焊接、屋面梁焊接等。其中主要为现场拼装焊接,部分高空焊接。采纳的主要焊接方式⑴、手工电弧焊使用部位:a、拼装点焊固定b、打底焊接c、支座板与预埋件焊接d、其它焊接工作量较小的部位⑵、二氧化碳气体保护焊使用部位:a、桁架弦杆对接焊接。b、桁架相贯焊接。c、钢结构焊接2、焊前准备2.1、人员准备本工程从事焊接作业的人员,从工序负责人到作业班长仍至具体操作的施焊技工、配合工以及负责对焊接接头进行无损检测的专业人员,均为资格人员和曾从事过配合作业的人员,既便是辅助工,也须通晓焊接作业平台的具体搭设及作业顺序和作业所须时间,从----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑而准备好焊前工作,包括工完场清的具体要求及焊材的分类,首先从人员组织上杜绝质量事故发生。2.2、主要设备机具本工程准备主要采纳手工电弧焊,所以应配备完好的数量足够的设备以及机具,具体设备机具见主要设备机具计划表。2.3、焊材的选用与管理1、焊材选用焊接材料主要选用以下牌号:手工焊条: E43××、E50××系列焊丝,直径 φ3.2 、φ4.0二氧化碳焊丝:ER50-2、直径 φ1.22、焊材的管理焊材应按焊材管理制度严格管理,强调如下:A.焊材要有齐全的材质证明,并经检查确认合格后方可入库。B.焊材应由专人发放,并作好发放记录。C.焊条要按规定烘烤,烘干焊条时,应防止将焊条突然放进高温炉内,或从高温中突然取出冷却,以防止焊条因骤冷骤热而产生药皮开裂现象。D.焊条烘烤次数不得超过三次。E.焊条应随用随取,领出的焊条应放入保温筒内,剩余的焊条应当天退回焊条房。2.4、焊前技术准备(1)、焊前应进行技术和安全交底。(2)、焊接工艺评定合格后方可进行正式焊接。(3)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

空间桁架体系钢结构现场施工焊接与质量控制

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
