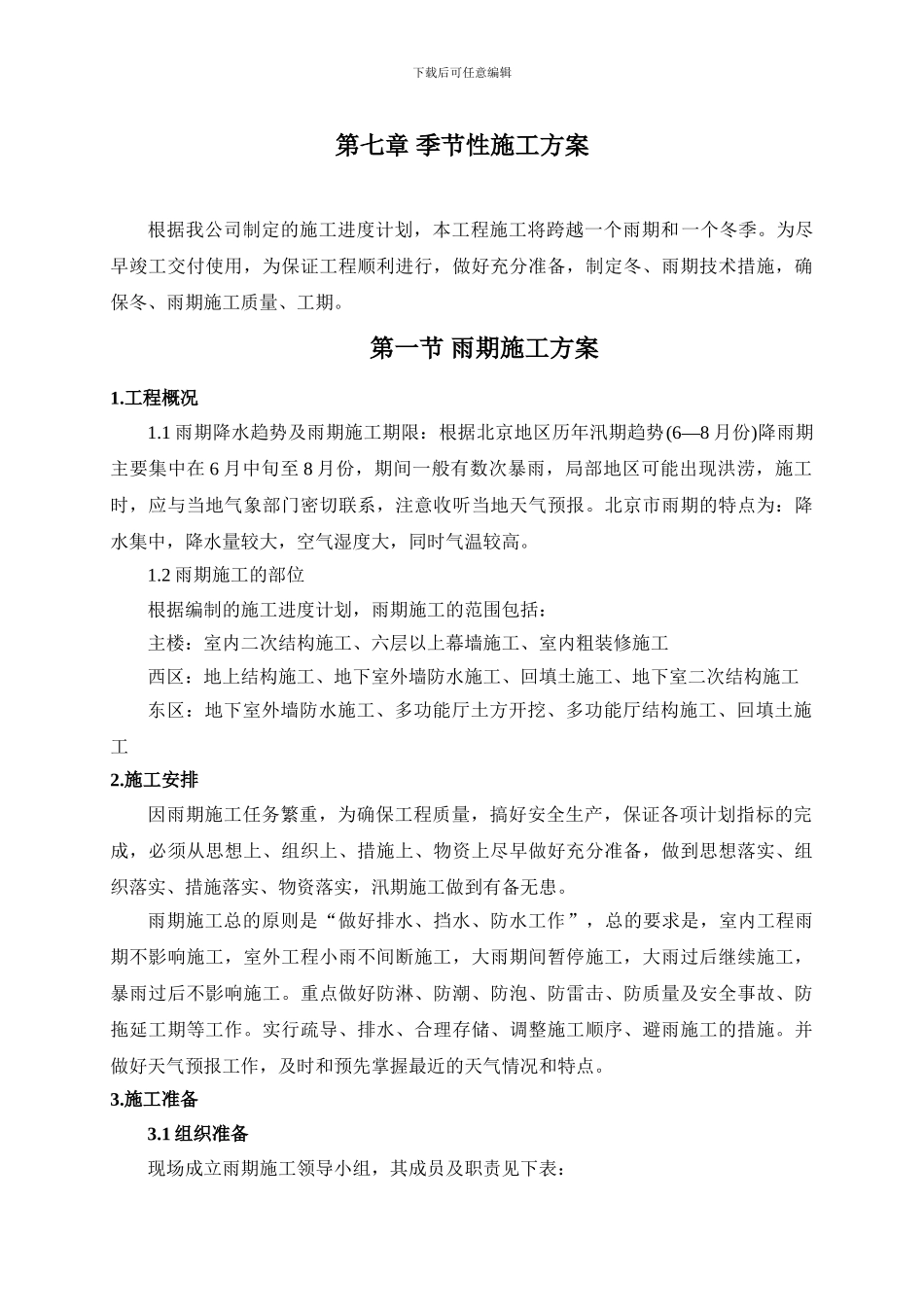

下载后可任意编辑第七章 季节性施工方案根据我公司制定的施工进度计划,本工程施工将跨越一个雨期和一个冬季
为尽早竣工交付使用,为保证工程顺利进行,做好充分准备,制定冬、雨期技术措施,确保冬、雨期施工质量、工期
第一节 雨期施工方案1
1 雨期降水趋势及雨期施工期限:根据北京地区历年汛期趋势(6—8 月份)降雨期主要集中在 6 月中旬至 8 月份,期间一般有数次暴雨,局部地区可能出现洪涝,施工时,应与当地气象部门密切联系,注意收听当地天气预报
北京市雨期的特点为:降水集中,降水量较大,空气湿度大,同时气温较高
2 雨期施工的部位根据编制的施工进度计划,雨期施工的范围包括:主楼:室内二次结构施工、六层以上幕墙施工、室内粗装修施工西区:地上结构施工、地下室外墙防水施工、回填土施工、地下室二次结构施工东区:地下室外墙防水施工、多功能厅土方开挖、多功能厅结构施工、回填土施工2
施工安排因雨期施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患
雨期施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程雨期不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工
重点做好防淋、防潮、防泡、防雷击、防质量及安全事故、防拖延工期等工作
实行疏导、排水、合理存储、调整施工顺序、避雨施工的措施
并做好天气预报工作,及时和预先掌握最近的天气情况和特点

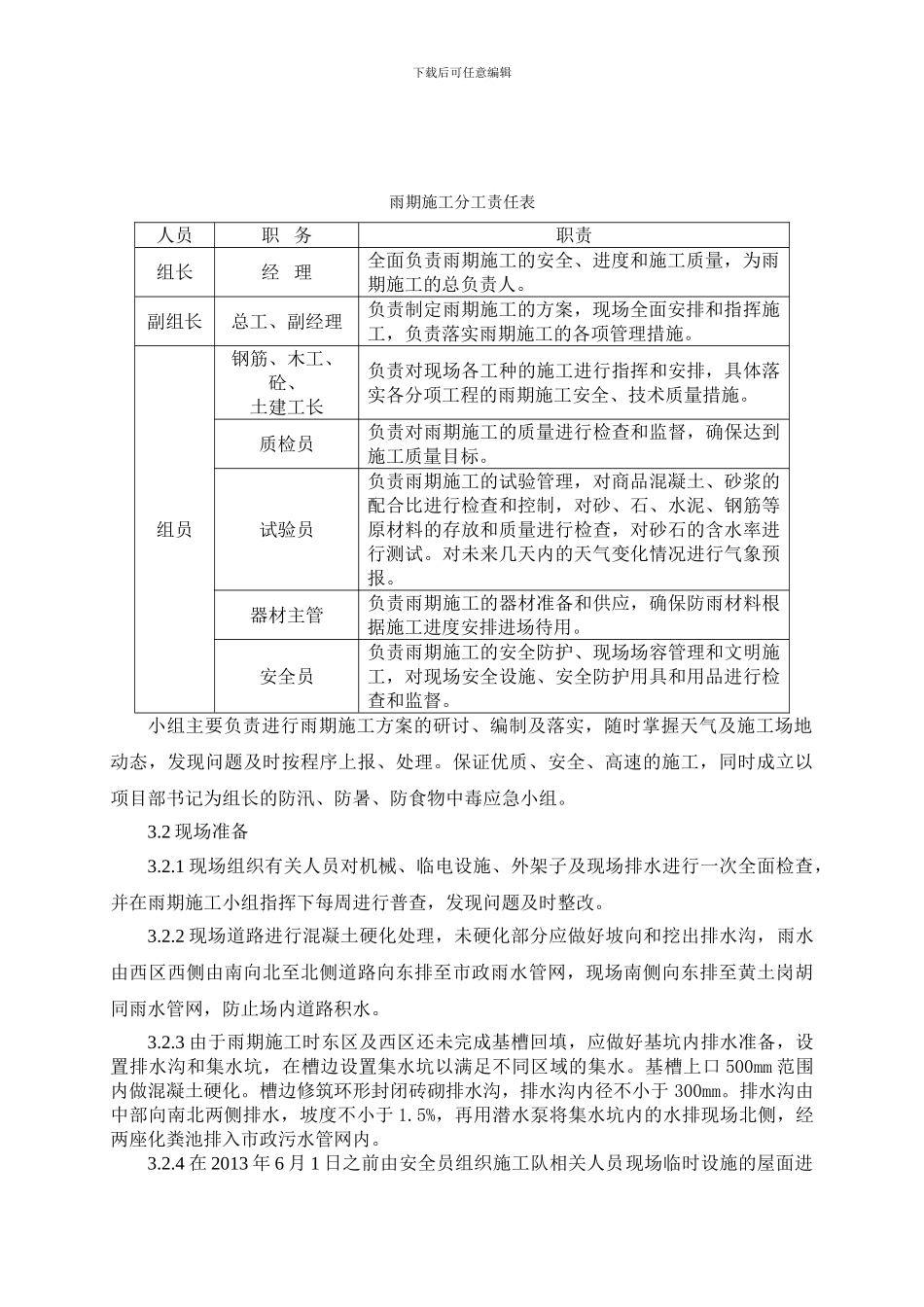

1 组织准备现场成立雨期施工领导小组,其成员及职责见下表:下载后可任意编辑雨期施工分工责任表人员职 务职责组长经 理全面负责雨期施工的安全、进度和施工质量,为雨期施工的总负责人
副组长总工、副经理负责制定雨期施工的方案,现场全面安排和指挥施工,
