管理处综合楼砌筑闲置空间为党团活动室和阅览室工程施工方案VIP免费

管理处综合楼砌筑闲置空间为党团活动室和阅览室工程施工方案_第1页
1/11
管理处综合楼砌筑闲置空间为党团活动室和阅览室工程施工方案_第2页
2/11
管理处综合楼砌筑闲置空间为党团活动室和阅览室工程施工方案_第3页
3/11

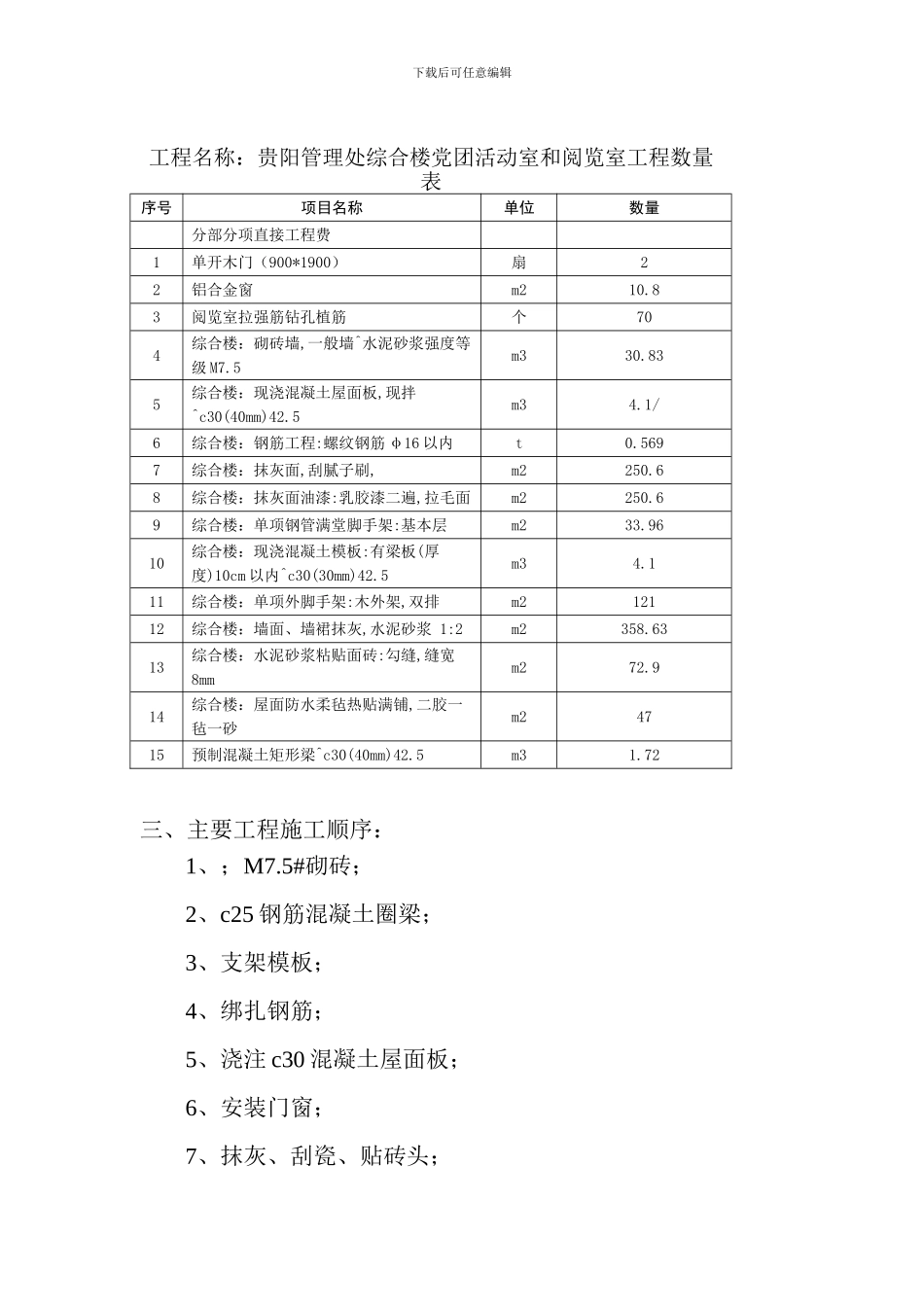

下载后可任意编辑管理处党团活动室和阅览室工程施工方案一、工程概况:贵阳管理处一直以来都没有党团活动室和阅览室,经管理处相关领导现场决定利用管理处综合楼闲置空间砌筑修建党团活动室和阅览室,分别是长度 7.60 米、宽度 3.90 米和 7.60 米、宽度 2.75 米,平面布置图为: 说明:1、 阅览室只砌筑前后两面墙;墙两端用 Φ12 钢筋连接,长度 60cm、间距 25cm、并且前后两端在与左右墙交接处钻孔 20cm 将钢筋植进去。二、工程数量及工程内容:下载后可任意编辑工程名称:贵阳管理处综合楼党团活动室和阅览室工程数量表 序号项目名称单位数量 分部分项直接工程费 1单开木门(900*1900)扇22铝合金窗m210.83阅览室拉强筋钻孔植筋个704综合楼:砌砖墙,一般墙^水泥砂浆强度等级 M7.5m330.835综合楼:现浇混凝土屋面板,现拌^c30(40mm)42.5m34.1/6综合楼:钢筋工程:螺纹钢筋 φ16 以内t0.5697综合楼:抹灰面,刮腻子刷,m2250.68综合楼:抹灰面油漆:乳胶漆二遍,拉毛面m2250.69综合楼:单项钢管满堂脚手架:基本层m233.9610综合楼:现浇混凝土模板:有梁板(厚度)10cm 以内^c30(30mm)42.5m34.111综合楼:单项外脚手架:木外架,双排m212112综合楼:墙面、墙裙抹灰,水泥砂浆 1:2m2358.6313综合楼:水泥砂浆粘贴面砖:勾缝,缝宽8mmm272.914综合楼:屋面防水柔毡热贴满铺,二胶一毡一砂m24715预制混凝土矩形梁^c30(40mm)42.5m31.72三、主要工程施工顺序:1、;M7.5#砌砖;2、c25 钢筋混凝土圈梁;3、支架模板;4、绑扎钢筋;5、浇注 c30 混凝土屋面板;6、安装门窗;7、抹灰、刮瓷、贴砖头;下载后可任意编辑8、安电装灯;9、屋面防水;10、清理场地。四、主要工种施工工艺 砌砖及抹灰工程(一) 材料1、 砖或砌块:采纳灰砂砖、轻质砖;2、 水泥:采纳 325(R)普硅水泥,不同水泥品种不得混合使用;3、 砂:采纳中砂,不得含有草根等杂物;4、 水:采纳自来水;5、 掺和物:采纳石灰膏,要求使用前已熟化不少于 7 天,严禁使用脱水硬化石灰膏;以上各种材料均应符合设计要求,并具备出厂合格证及试验报告,不合格的材料不得进场。(二) 质量要求1、 砌砖前已做好砂浆配合比,技术交底及配料的计量准备;2、 砌砖时应控制砌块的含水率,对于珍珠岩砌块和陶粒混凝土砌块不需要浇水砌筑,确保砌体粘结;3、 砌块施工应弹好建筑物的主要轴线及砌筑控制边线,经检查合格后,方可施工;4、 由于楼面标高偏差过大造成砌筑第...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管理处综合楼砌筑闲置空间为党团活动室和阅览室工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
