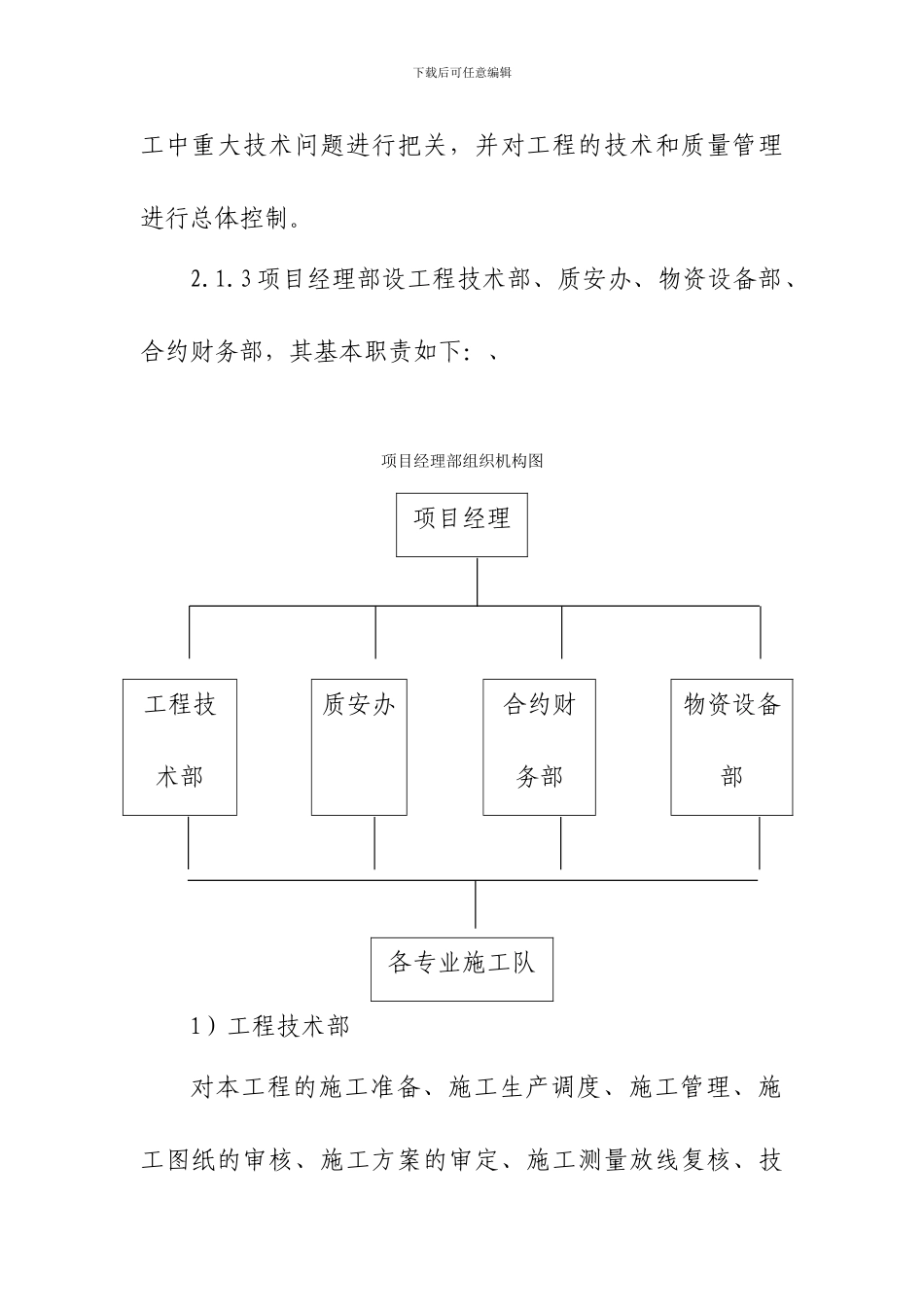

下载后可任意编辑 施 工 组 织 设 计第一章 工程概况精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑!!】下载后可任意编辑1.1 工程名称:禧和路弃土区管道铺设工程建设单位:开元进展浏阳有限公司建设规模:挖沟槽淤泥 1129.45M3,, 砌筑 ф1500、深10M 污水井 4 座、深 8 米污水井 3 座,砌筑 Ф1500、深 2M 污水 井 2 座 , 铺 设 DN1000*2000 砼 管 道 184.75M , 铺 设DN800*2000 砼管道 226M,铺设 DN600*2000 砼管道 31.75M,缺方内运 2045 M3。工期要求:施工总工期 30 日历天。1.2 污水管道第二章 编制说明2.1 编制原则2.1.1 积极响应招标文件所规定的各项要求,根据本工程特点按工期要求分期分批组织施工,确保如质如期完成全部的工程内容。2.1.2 设立 禧和路弃土区管道铺设工程项目经理部,实行项目经理责任制,法律规范施工项目管理行为,明确企业各层次人员的职责和相关工作关系,满足本工程施工的需要。选派一名工程师作为项目技术负责人,对工程施下载后可任意编辑工中重大技术问题进行把关,并对工程的技术和质量管理进行总体控制。2.1.3 项目经理部设工程技术部、质安办、物资设备部、合约财务部,其基本职责如下:、项目经理部组织机构图项目经理工程技术部质安办合约财务部物资设备部各专业施工队1)工程技术部对本工程的施工准备、施工生产调度、施工管理、施工图纸的审核、施工方案的审定、施工测量放线复核、技下载后可任意编辑术交底与复核、工程技术资料管理、检测试验、计划、统计。2)质安办:具体负责施工过程的质量、安全检查、分项工程的验收和评定,质量记录的收集、整理工作以及现场施工安全教育、安全检查并做好记录,由安全主任和质量检查员组成。3)物资设备部:负责编制物资采购计划及采购工作,进场物资的验收、保管、发放工作;负责现场机械设备的管理和维护。4)合约财务部:负责编制预、决算工作及工程进度款申报、劳动力工资核算,负责财务及成本核算工作。医疗、食堂管理、生活设施、文件、信函收发、对外关系协调、接待、生活办公用品及用具管理及负责保卫、防火等行政工作2.1.4 对进入现场的生产要素进行合理配置和动态管理,满足工程施工的工艺要求,质量要求、安全要求和环境保下载后可任意编辑护要求。2.1.5 严格执行和本工程相关的施工技术法律规范,及验收标准,确保本工程满足设计要求,如期投入使用。2.1.6 ...
