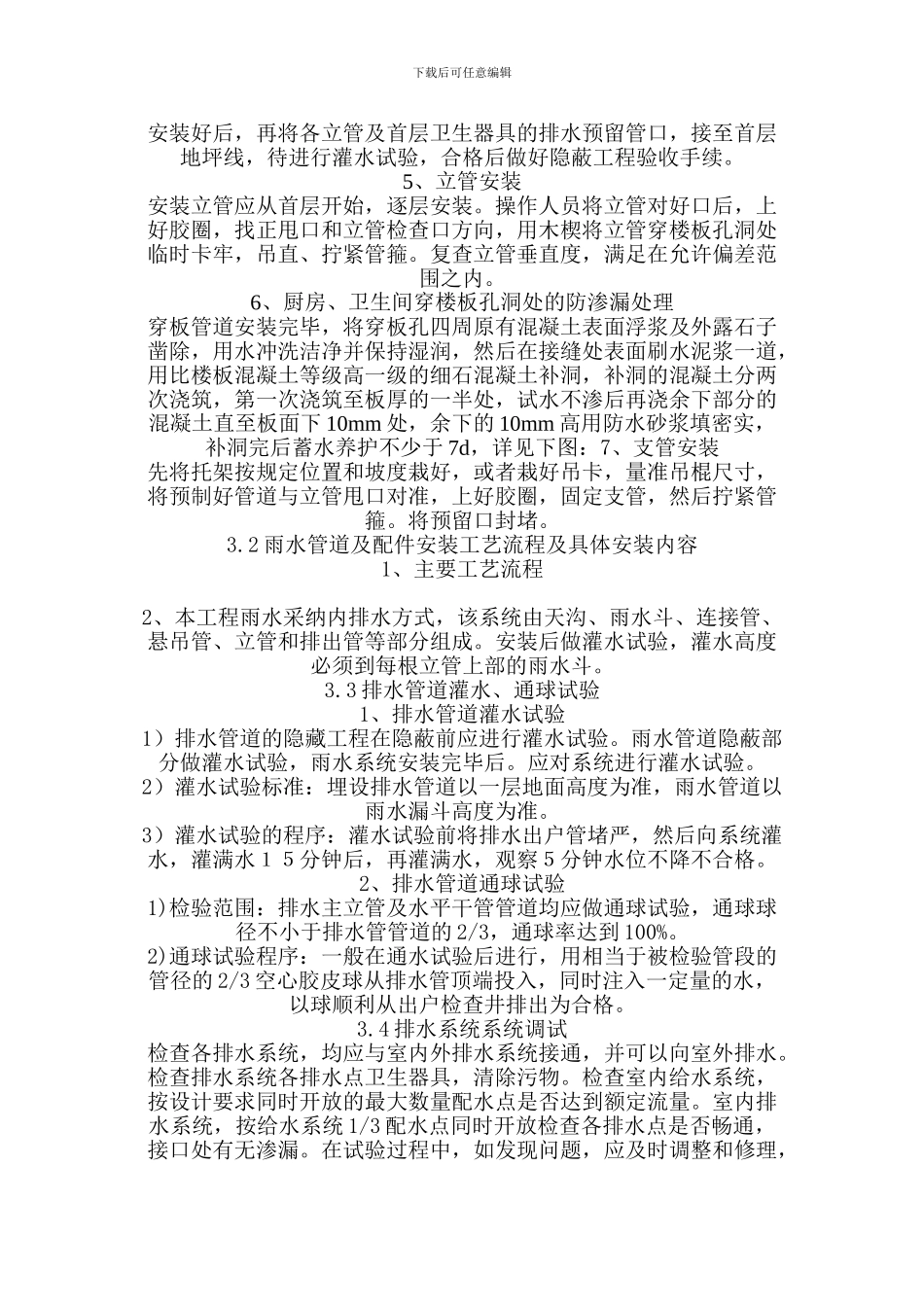

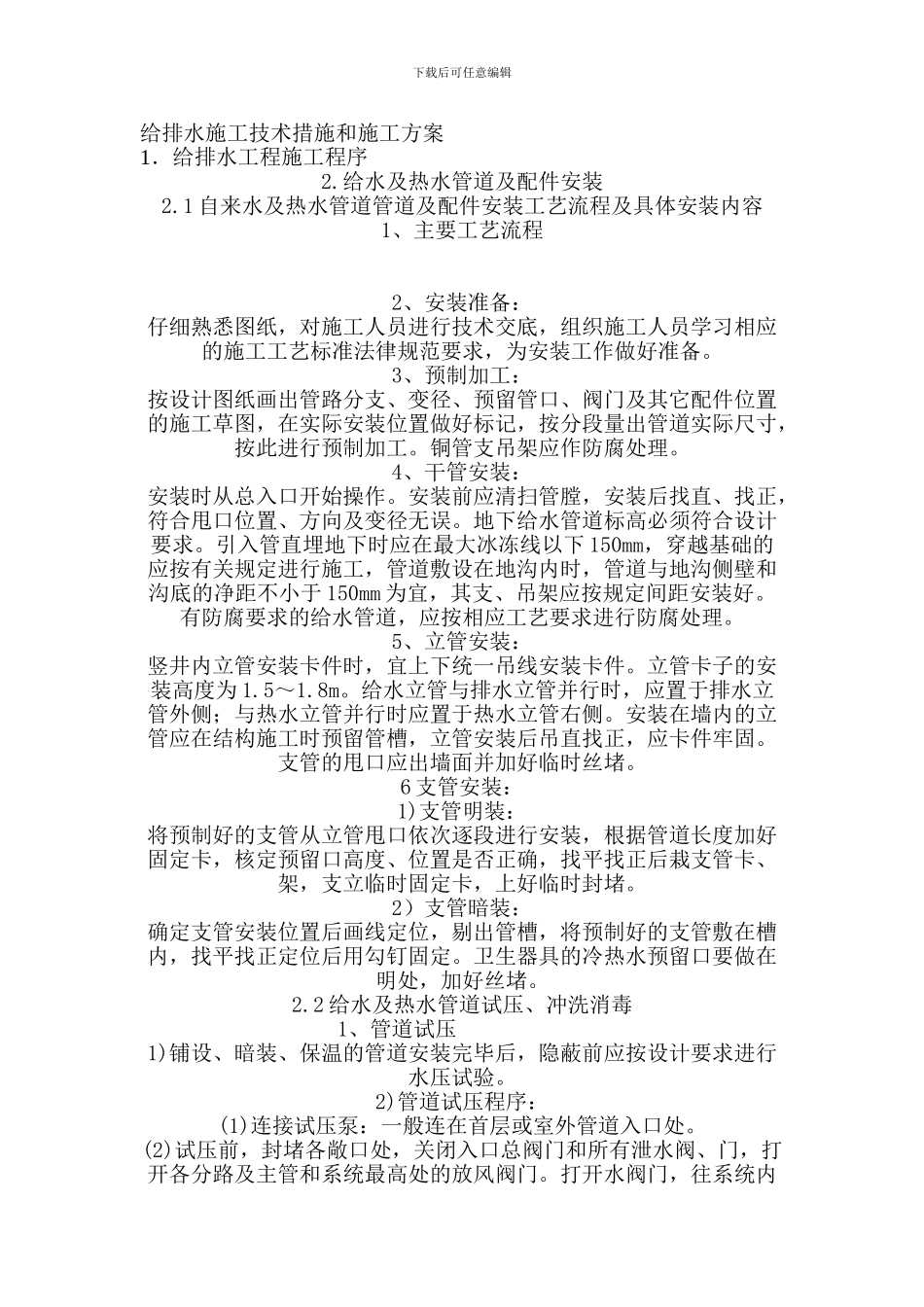

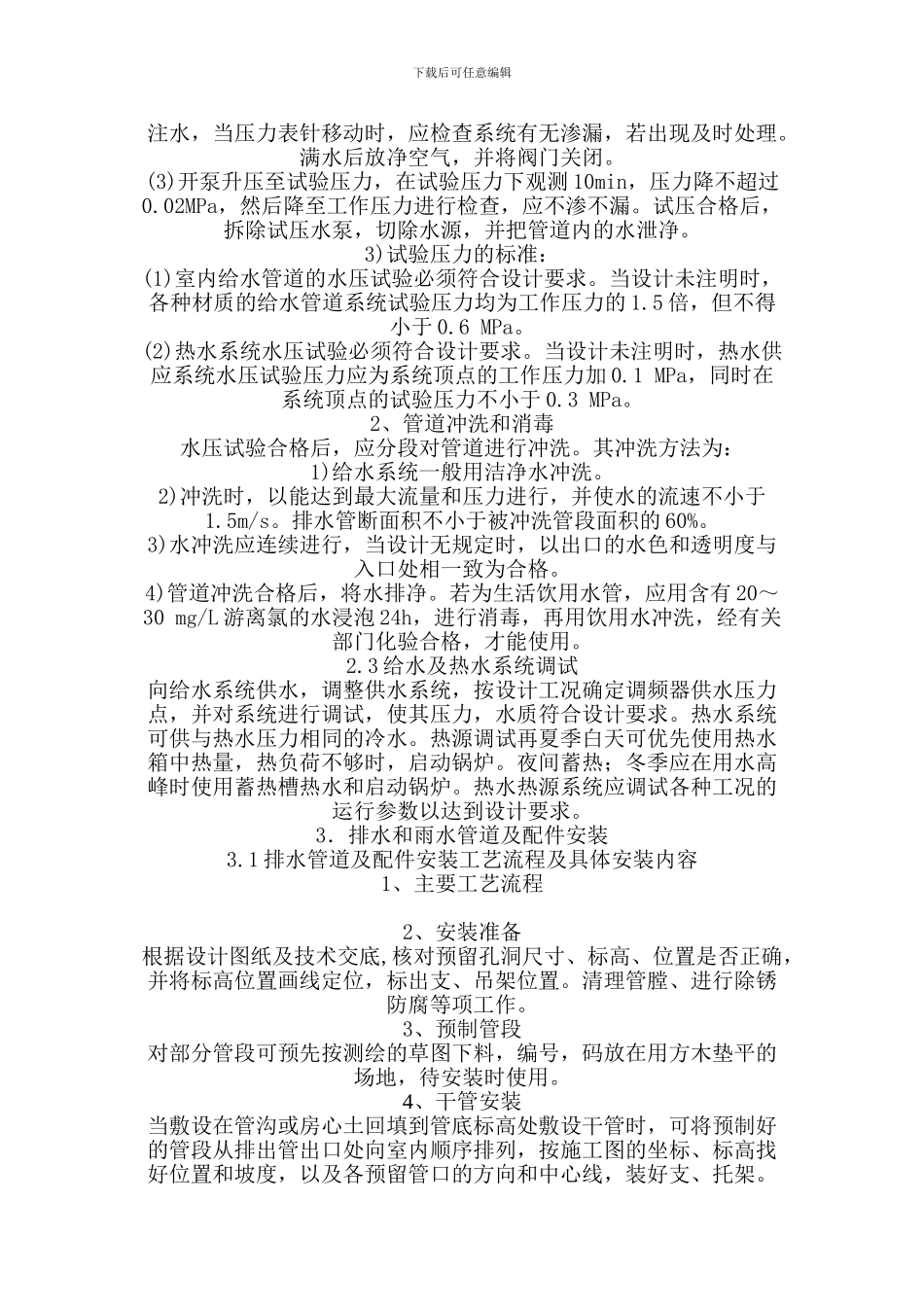

下载后可任意编辑给排水施工技术措施和施工方案1.给排水工程施工程序2.给水及热水管道及配件安装2.1 自来水及热水管道管道及配件安装工艺流程及具体安装内容1、主要工艺流程2、安装准备:仔细熟悉图纸,对施工人员进行技术交底,组织施工人员学习相应的施工工艺标准法律规范要求,为安装工作做好准备。3、预制加工:按设计图纸画出管路分支、变径、预留管口、阀门及其它配件位置的施工草图,在实际安装位置做好标记,按分段量出管道实际尺寸,按此进行预制加工。铜管支吊架应作防腐处理。4、干管安装:安装时从总入口开始操作。安装前应清扫管膛,安装后找直、找正,符合甩口位置、方向及变径无误。地下给水管道标高必须符合设计要求。引入管直埋地下时应在最大冰冻线以下 150mm,穿越基础的应按有关规定进行施工,管道敷设在地沟内时,管道与地沟侧壁和沟底的净距不小于 150mm 为宜,其支、吊架应按规定间距安装好。有防腐要求的给水管道,应按相应工艺要求进行防腐处理。5、立管安装:竖井内立管安装卡件时,宜上下统一吊线安装卡件。立管卡子的安装高度为 1.5~1.8m。给水立管与排水立管并行时,应置于排水立管外侧;与热水立管并行时应置于热水立管右侧。安装在墙内的立管应在结构施工时预留管槽,立管安装后吊直找正,应卡件牢固。支管的甩口应出墙面并加好临时丝堵。6 支管安装:1)支管明装:将预制好的支管从立管甩口依次逐段进行安装,根据管道长度加好固定卡,核定预留口高度、位置是否正确,找平找正后栽支管卡、架,支立临时固定卡,上好临时封堵。2)支管暗装:确定支管安装位置后画线定位,剔出管槽,将预制好的支管敷在槽内,找平找正定位后用勾钉固定。卫生器具的冷热水预留口要做在明处,加好丝堵。2.2 给水及热水管道试压、冲洗消毒1、管道试压 1)铺设、暗装、保温的管道安装完毕后,隐蔽前应按设计要求进行水压试验。2)管道试压程序:(1)连接试压泵:一般连在首层或室外管道入口处。(2)试压前,封堵各敞口处,关闭入口总阀门和所有泄水阀、门,打开各分路及主管和系统最高处的放风阀门。打开水阀门,往系统内下载后可任意编辑注水,当压力表针移动时,应检查系统有无渗漏,若出现及时处理。满水后放净空气,并将阀门关闭。(3)开泵升压至试验压力,在试验压力下观测 10min,压力降不超过0.02MPa,然后降至工作压力进行检查,应不渗不漏。试压合格后,拆除试压水泵,切除水源,并把管道内的水泄净。3)试验压力的标准:(1...
