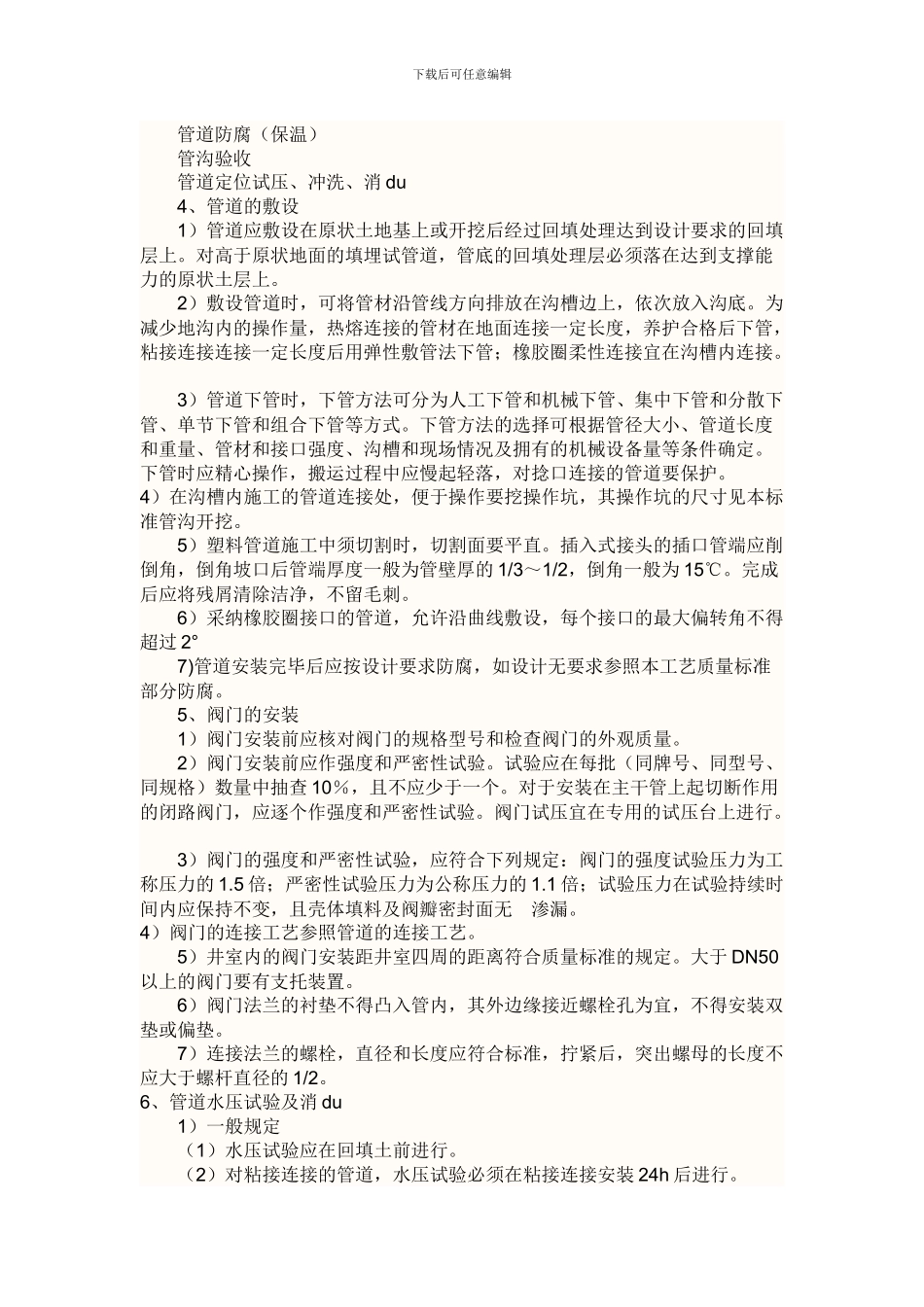

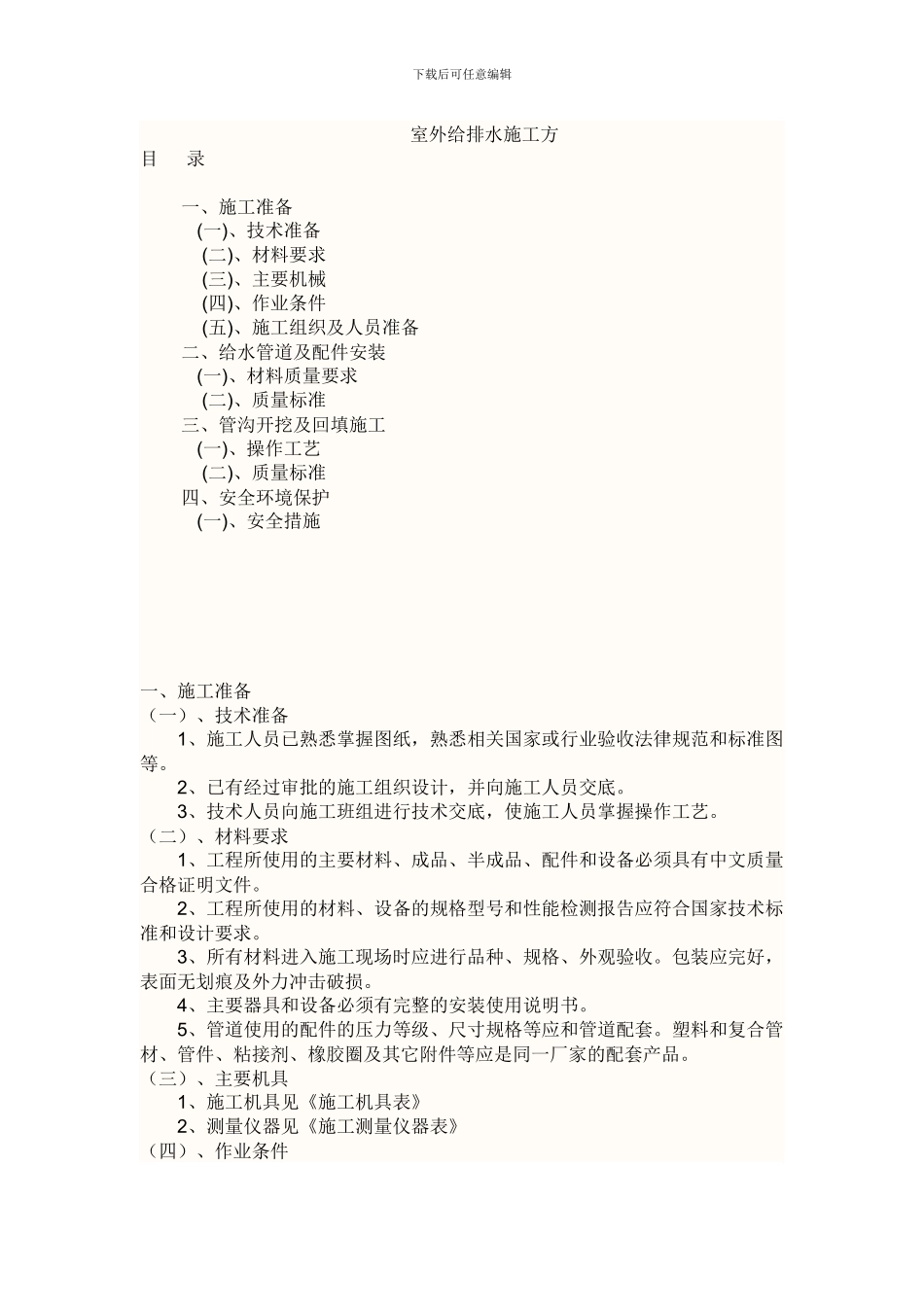

下载后可任意编辑室外给排水施工方目 录 一、施工准备 (一)、技术准备 (二)、材料要求 (三)、主要机械 (四)、作业条件 (五)、施工组织及人员准备 二、给水管道及配件安装 (一)、材料质量要求 (二)、质量标准 三、管沟开挖及回填施工 (一)、操作工艺 (二)、质量标准 四、安全环境保护 (一)、安全措施一、施工准备(一)、技术准备 1、施工人员已熟悉掌握图纸,熟悉相关国家或行业验收法律规范和标准图等
2、已有经过审批的施工组织设计,并向施工人员交底
3、技术人员向施工班组进行技术交底,使施工人员掌握操作工艺
(二)、材料要求 1、工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件
2、工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求
3、所有材料进入施工现场时应进行品种、规格、外观验收
包装应完好,表面无划痕及外力冲击破损
4、主要器具和设备必须有完整的安装使用说明书
5、管道使用的配件的压力等级、尺寸规格等应和管道配套
塑料和复合管材、管件、粘接剂、橡胶圈及其它附件等应是同一厂家的配套产品
(三)、主要机具 1、施工机具见《施工机具表》 2、测量仪器见《施工测量仪器表》(四)、作业条件下载后可任意编辑 1、管道施工区域内的地面要进行清理,杂物、垃圾弃出场地
管道走向上的障碍物要清除
2、在饮用水管道附近的厕所、粪坑、污水坑等应在开工前迁至业主指定的地方
并将脏物清除洁净后进行消 du 处理,方可将坑填实
3、在施工前应摸清地下高、低压电缆、电线、煤气、热力等管道的分布情况,并作出标记
(五)、施工组织及人员准备 1、施工前应建立健全的质量管理体系和工程质量检测制度
2、施工组织应设立技术组、质安组、管道班、电气焊班、开挖班、砌筑班、抹灰班、测量班等
3、施工人员数量根据工程规模和工程量的大小确定
