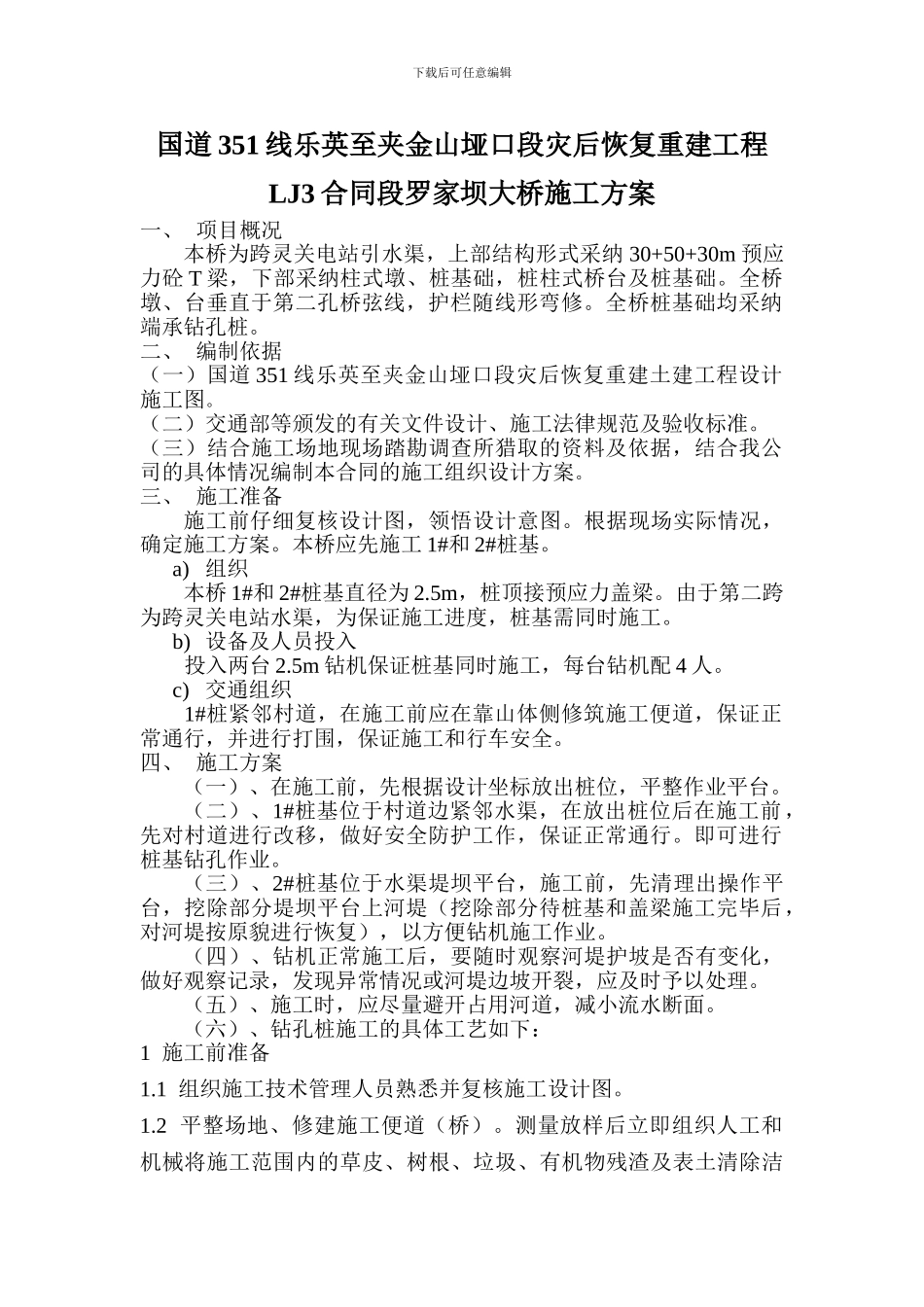

下载后可任意编辑国道 351 线乐英至夹金山垭口段灾后恢复重建工程 LJ3 合同段罗家坝大桥施工方案一、 项目概况本桥为跨灵关电站引水渠,上部结构形式采纳 30+50+30m 预应力砼 T 梁,下部采纳柱式墩、桩基础,桩柱式桥台及桩基础
全桥墩、台垂直于第二孔桥弦线,护栏随线形弯修
全桥桩基础均采纳端承钻孔桩
二、 编制依据(一)国道 351 线乐英至夹金山垭口段灾后恢复重建土建工程设计施工图
(二)交通部等颁发的有关文件设计、施工法律规范及验收标准
(三)结合施工场地现场踏勘调查所猎取的资料及依据,结合我公司的具体情况编制本合同的施工组织设计方案
三、 施工准备施工前仔细复核设计图,领悟设计意图
根据现场实际情况,确定施工方案
本桥应先施工 1#和 2#桩基
a) 组织本桥 1#和 2#桩基直径为 2
5m,桩顶接预应力盖梁
由于第二跨为跨灵关电站水渠,为保证施工进度,桩基需同时施工
b) 设备及人员投入投入两台 2
5m 钻机保证桩基同时施工,每台钻机配 4 人
c) 交通组织1#桩紧邻村道,在施工前应在靠山体侧修筑施工便道,保证正常通行,并进行打围,保证施工和行车安全
四、 施工方案(一)、在施工前,先根据设计坐标放出桩位,平整作业平台
(二)、1#桩基位于村道边紧邻水渠,在放出桩位后在施工前,先对村道进行改移,做好安全防护工作,保证正常通行
即可进行桩基钻孔作业
(三)、2#桩基位于水渠堤坝平台,施工前,先清理出操作平台,挖除部分堤坝平台上河堤(挖除部分待桩基和盖梁施工完毕后,对河堤按原貌进行恢复),以方便钻机施工作业
(四)、钻机正常施工后,要随时观察河堤护坡是否有变化,做好观察记录,发现异常情况或河堤边坡开裂,应及时予以处理
(五)、施工时,应尽量避开占用河道,减小流水断面

(六)、钻孔桩施工的具体工艺如下:1 施工前准备1

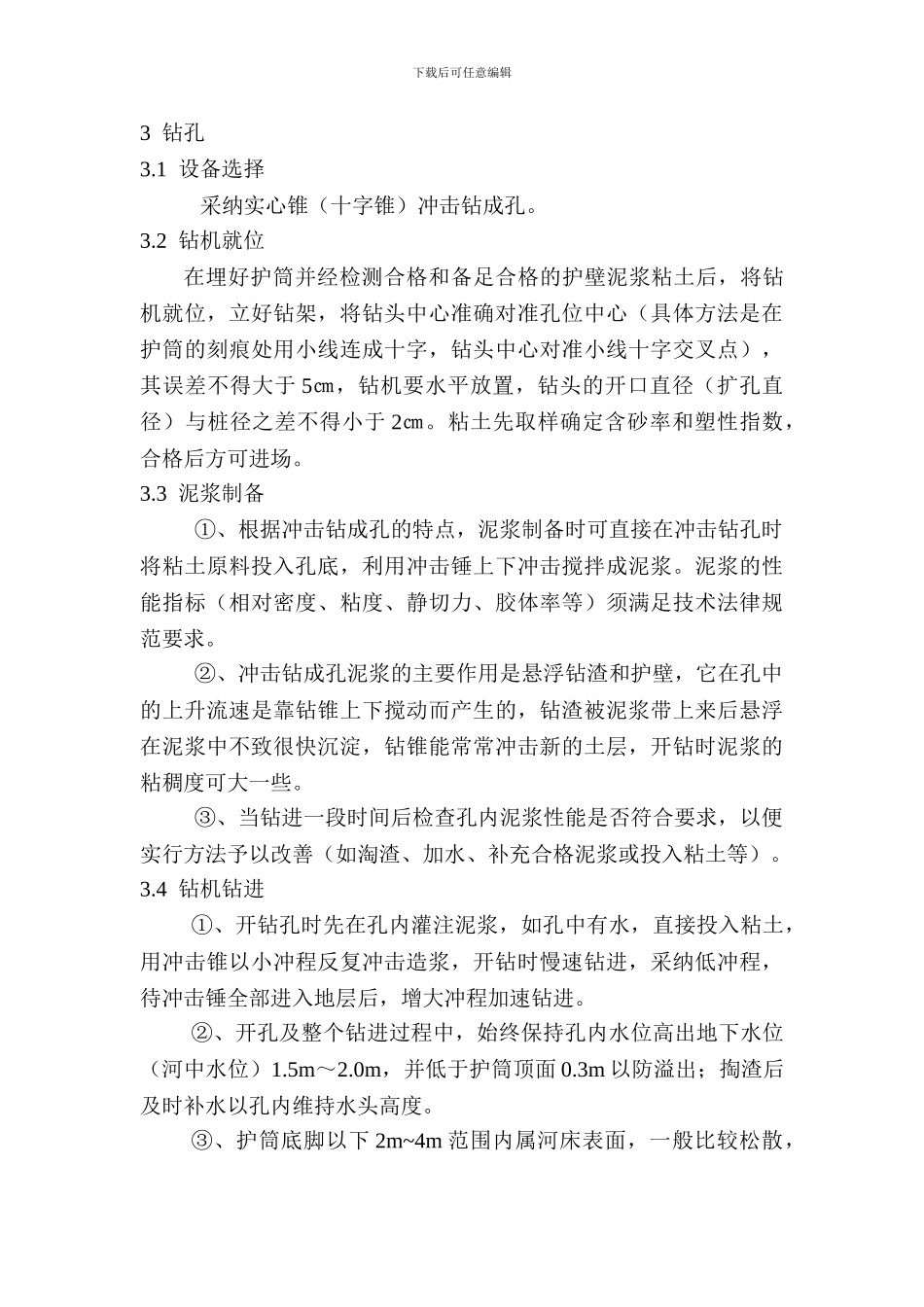

1 组织施工技术管理人员熟悉并复核施
