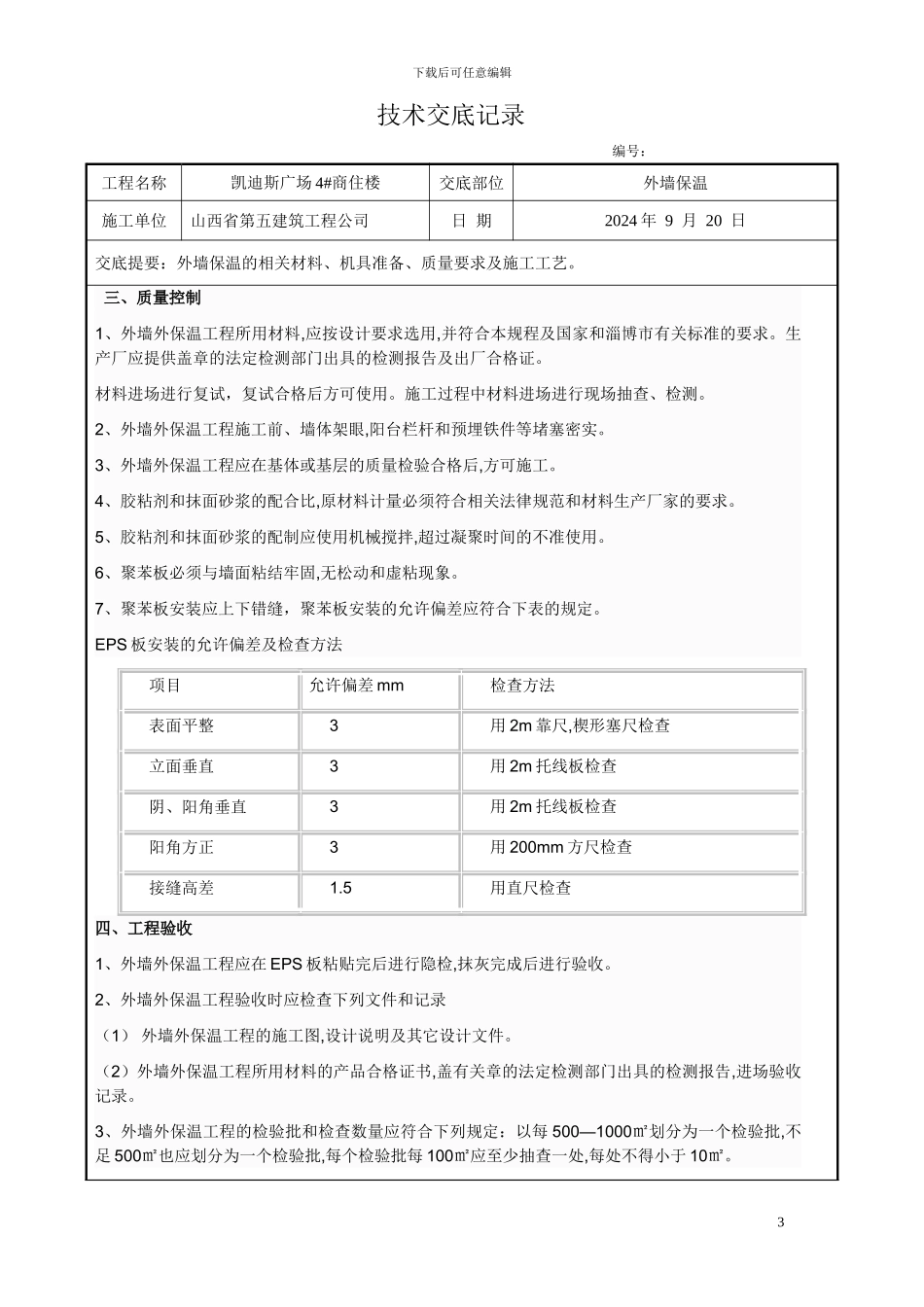

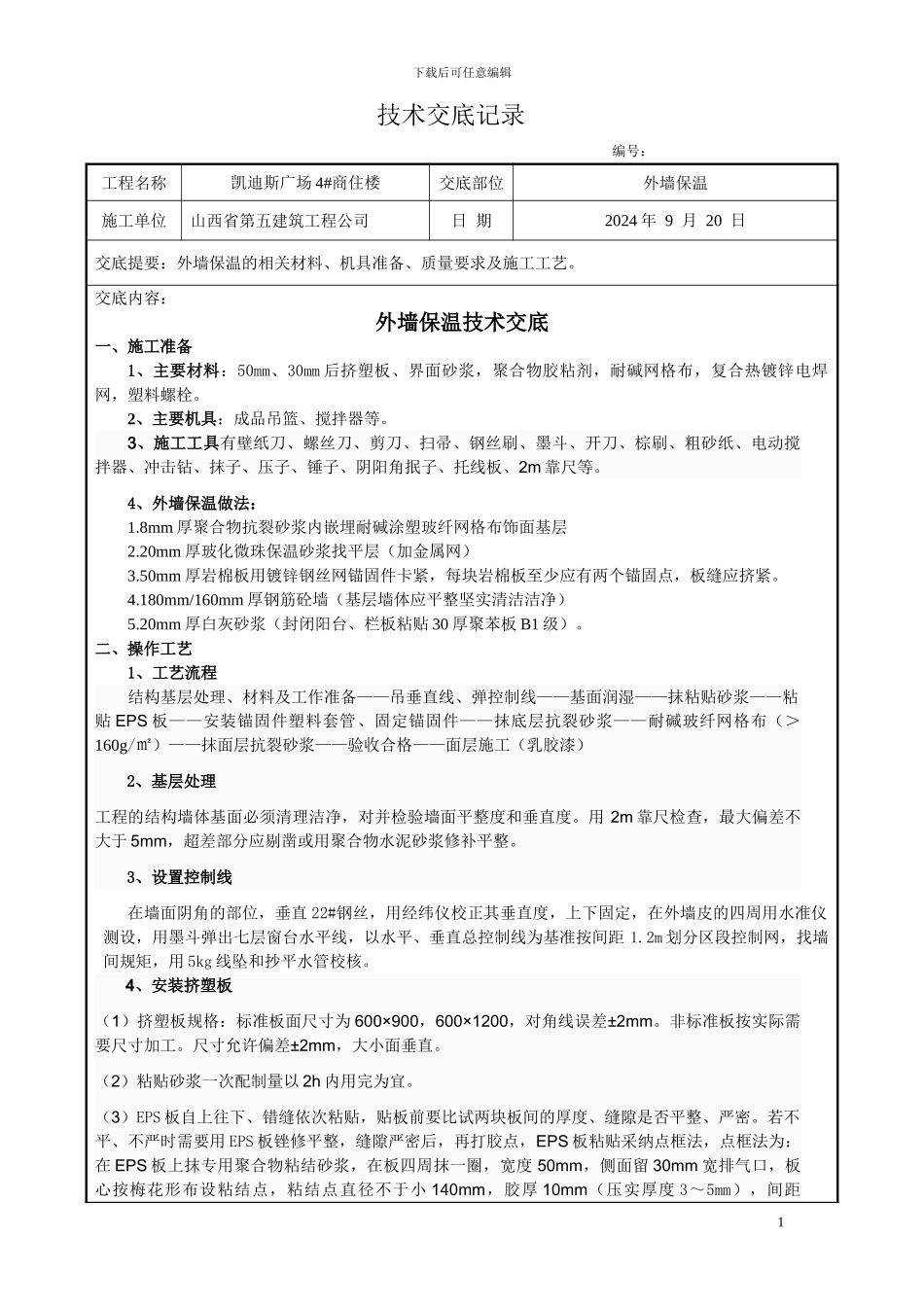

下载后可任意编辑技术交底记录 编号: 工程名称凯迪斯广场 4#商住楼交底部位外墙保温施工单位山西省第五建筑工程公司日 期2024 年 9 月 20 日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺
交底内容:外墙保温技术交底一、施工准备1、主要材料:50mm、30mm 后挤塑板、界面砂浆,聚合物胶粘剂,耐碱网格布,复合热镀锌电焊网,塑料螺栓
2、主要机具:成品吊篮、搅拌器等
3、施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m 靠尺等
4、外墙保温做法:1
8mm 厚聚合物抗裂砂浆内嵌埋耐碱涂塑玻纤网格布饰面基层2
20mm 厚玻化微珠保温砂浆找平层(加金属网)3
50mm 厚岩棉板用镀锌钢丝网锚固件卡紧,每块岩棉板至少应有两个锚固点,板缝应挤紧
180mm/160mm 厚钢筋砼墙(基层墙体应平整坚实清洁洁净)5
20mm 厚白灰砂浆(封闭阳台、栏板粘贴 30 厚聚苯板 B1 级)
二、操作工艺 1、工艺流程 结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——抹粘贴砂浆——粘贴 EPS 板——安装锚固件塑料套管、固定锚固件——抹底层抗裂砂浆——耐碱玻纤网格布(>160g/㎡)——抹面层抗裂砂浆——验收合格——面层施工(乳胶漆)2、基层处理工程的结构墙体基面必须清理洁净,对并检验墙面平整度和垂直度
用 2m 靠尺检查,最大偏差不大于 5mm,超差部分应剔凿或用聚合物水泥砂浆修补平整
3、设置控制线在墙面阴角的部位,垂直 22#钢丝,用经纬仪校正其垂直度,上下固定,在外墙皮的四周用水准仪测设,用墨斗弹出七层窗台水平线,以水平、垂直总控制线为基准按间距 1
2m 划分区段控制网,找墙间规矩,用 5kg 线坠和抄平水管校核
4、安装挤塑板(1)挤塑板规格:标准板面
