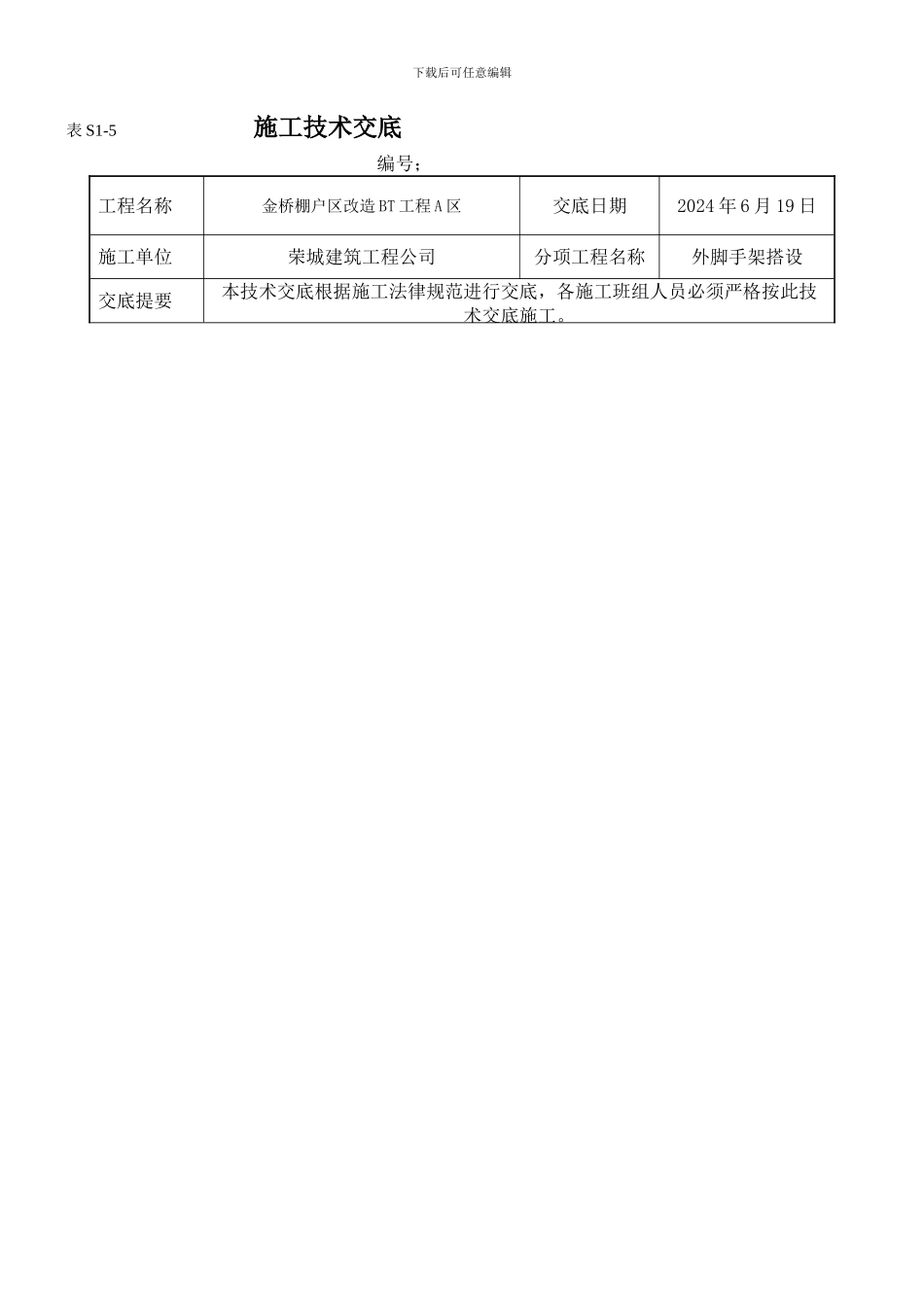

下载后可任意编辑表 S1-5 施工技术交底 编号;工程名称金桥棚户区改造 BT 工程 A 区交底日期 2024 年 6 月 19 日施工单位荣城建筑工程公司分项工程名称外脚手架搭设交底提要本技术交底根据施工法律规范进行交底,各施工班组人员必须严格按此技术交底施工
下载后可任意编辑交底内容:外脚手架搭设 施工准备 钢管选用 φ48,壁厚 3
5mm;扣件分为直角扣件、回转扣件、对接扣件,必须符合的法律规范要求;脚手板:用木脚手板或竹脚手板;安全网:密目网脚手架设计 双排落地式脚手架;双排落地式脚手架,搭设高度 23 米,采纳 Φ48×3
5 钢管脚手架,立杆间距为1
5m,横杆步距为 1
8m,横向水平杆间距为 0
脚手板采纳竹脚手板
外挂密目安全网
构造要求及技术措施1 脚手架是建筑安装工程施工过程中,用于防护、堆放材料等施工架子,必须满足以下要求:1)有足够的面积能满足施工人员作业,堆放材料和防护的需要
2)构造合理,搭设和运输方便
2 立杆:立杆接头用对接扣件连接,(顶层顶步除外)立杆与大横杆连接采纳直角扣件连接
两个相邻立杆接头不得在同步同跨内,且高度方向至少错开 800mm
各接头中心距主节点的距离不大于步距的 1/3
3 立杆在顶部搭接时,搭接长度不小于 1000m,必须等距设三个旋转扣件固定,端部扣件盖板边缘到杆端的距离不小于 100mm
落地脚手架立杆底部必须支撑在硬化的面层上
4 大横杆:大横杆设于小横杆上,立杆的内侧,用直角扣件与立杆连接扣紧,横杆采纳 6 米钢管搭设,接头采纳对接扣件扣紧,内外横杆接头错开设置,不得在同步同跨内,且横杆四周交圈
大横杆的接头距立杆的距离不大于纵向的 1/3 跨
大横杆在同一步架内纵向水平高差不得超全长的 1/300,局部高差不大于 50mm
5 小横杆:每一立杆与大横杆相交处(主节点)都必须设置一根小横杆采纳直角扣
