下载后可任意编辑SLCB01施工技术方案申报表(承包[2024]技案 06 号)合同名称:盐边县桐子林镇纳尔河村 2024 年高效节水灌溉系统建设项目 合同编号: 致:盐边县高效节水灌溉质量监督服务小组我方今提交 盐边县桐子林镇纳尔河村 2024 年高效节水灌溉系统建设项目 (名称及编码)的:□施工组织设计□施工措施计划□工程测量施测计划和方案□分部施工工法□工程放样计划□专项试验计划和方案□请贵方审批承 包 人:成都市华迪塑胶有限公司(全称及盖章)负 责 人: (签名)日 期: 年 月 日监理机构将另行签发审批意见
监理机构:盐边县高效节水灌溉质量监督服务小组(全称及盖章) 签 收 人:(签名) 日 期: 年 月 日下载后可任意编辑 说明:本表一式 份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各 1 份

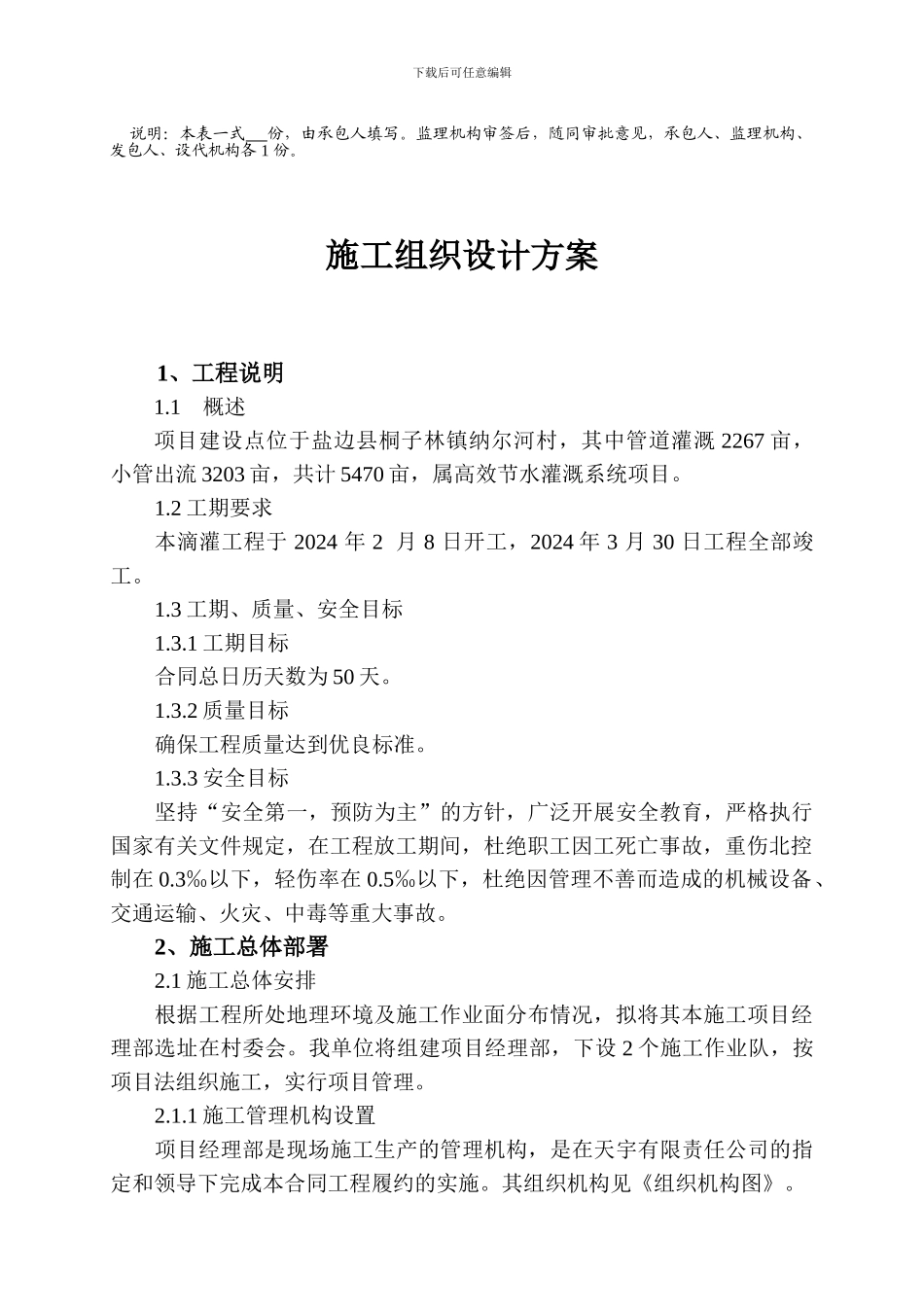

施工组织设计方案1、工程说明1
1 概述项目建设点位于盐边县桐子林镇纳尔河村,其中管道灌溉 2267 亩,小管出流 3203 亩,共计 5470 亩,属高效节水灌溉系统项目
2 工期要求本滴灌工程于 2024 年 2 月 8 日开工,2024 年 3 月 30 日工程全部竣工
3 工期、质量、安全目标1
1 工期目标合同总日历天数为 50 天
2 质量目标确保工程质量达到优良标准
3 安全目标坚持“安全第一,预防为主”的方针,广泛开展安全教育,严格执行国家有关文件规定,在工程放工期间,杜绝职工因工死亡事故,重伤北控制在 0
3‰以下,轻伤率在 0
5‰以下,杜绝因管理不善而造成的机械设备、交通运输、火灾、中毒等重大事故
2、施工总体部署2
1 施工总体安排根据工程所处地理环境及施工作业面分布情况,拟将其
