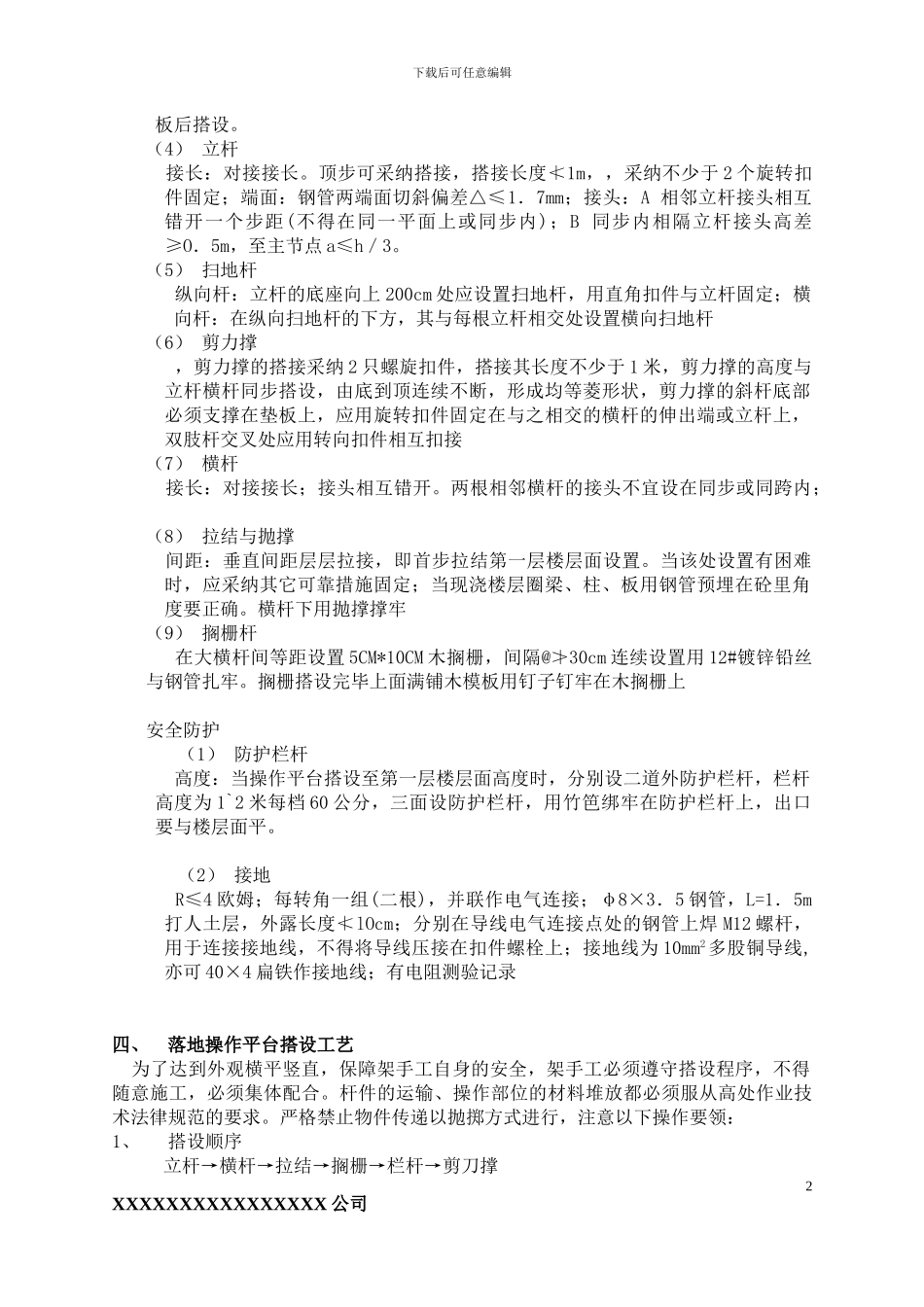

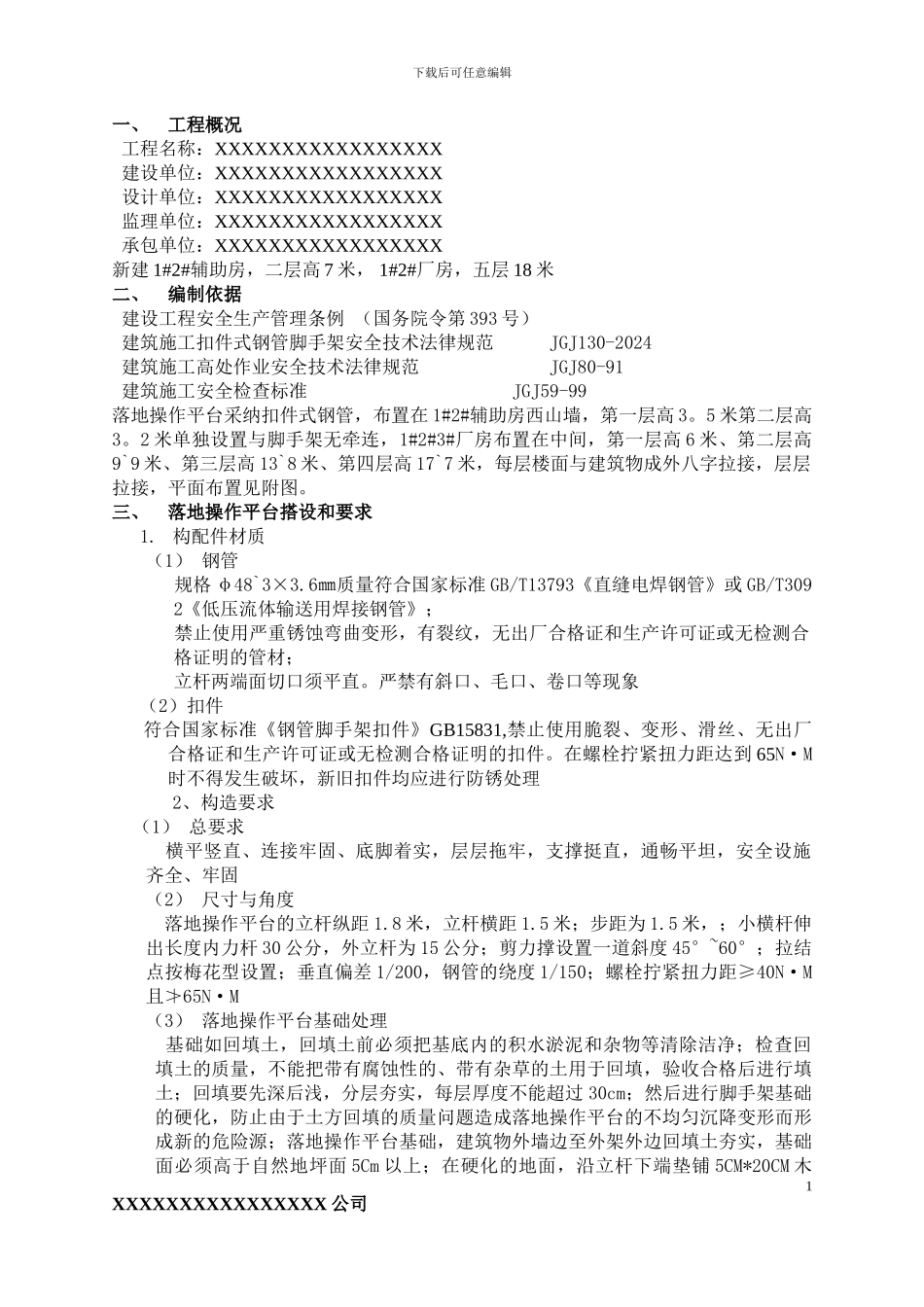

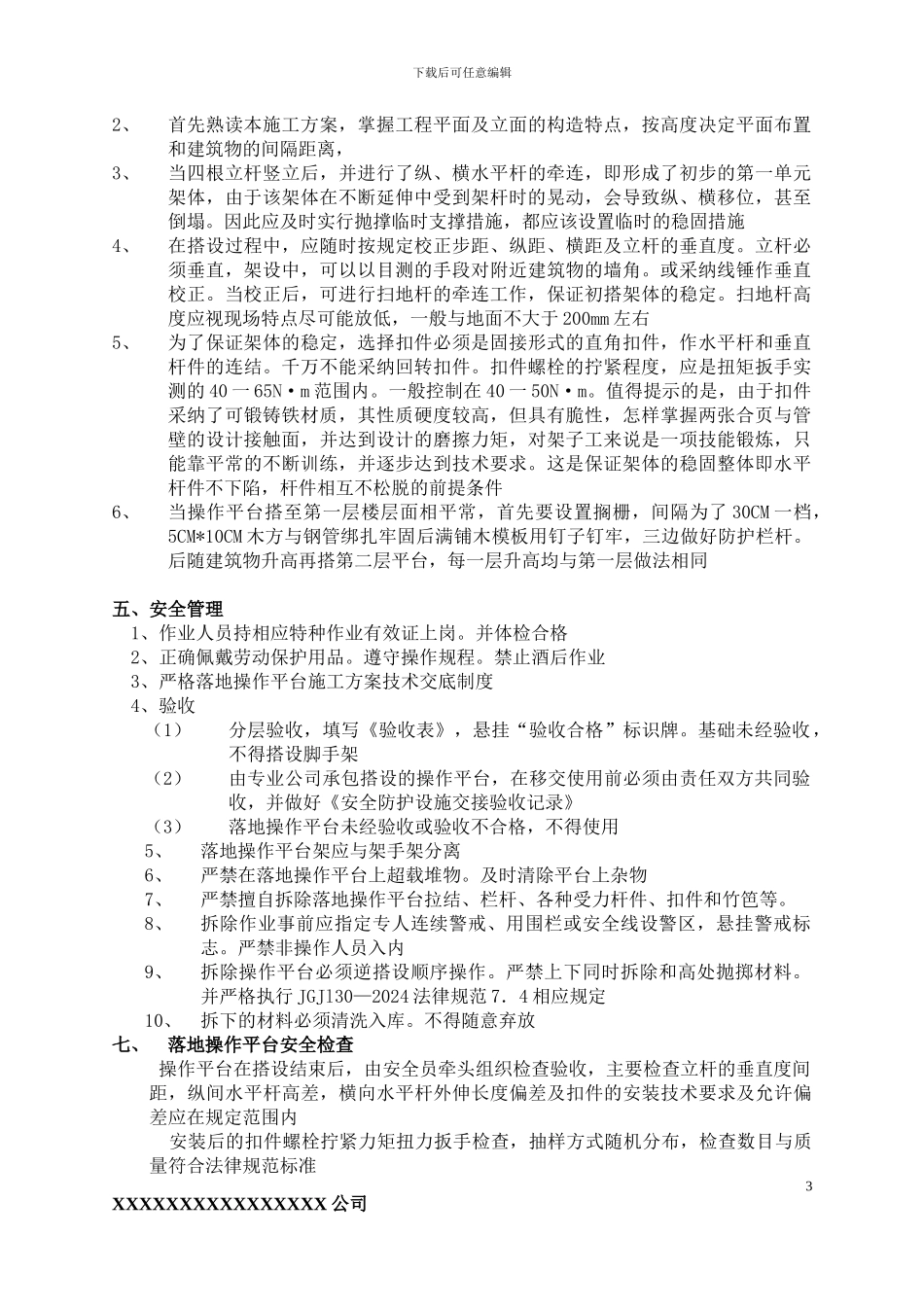

下载后可任意编辑一、工程概况 工程名称:XXXXXXXXXXXXXXXXX 建设单位:XXXXXXXXXXXXXXXXX 设计单位:XXXXXXXXXXXXXXXXX 监理单位:XXXXXXXXXXXXXXXXX 承包单位:XXXXXXXXXXXXXXXXX新建 1#2#辅助房,二层高 7 米, 1#2#厂房,五层 18 米二、编制依据 建设工程安全生产管理条例 (国务院令第 393 号) 建筑施工扣件式钢管脚手架安全技术法律规范 JGJ130-2024 建筑施工高处作业安全技术法律规范 JGJ80-91 建筑施工安全检查标准 JGJ59-99落地操作平台采纳扣件式钢管,布置在 1#2#辅助房西山墙,第一层高 3。5 米第二层高3。2 米单独设置与脚手架无牵连,1#2#3#厂房布置在中间,第一层高 6 米、第二层高9`9 米、第三层高 13`8 米、第四层高 17`7 米,每层楼面与建筑物成外八字拉接,层层拉接,平面布置见附图。三、落地操作平台搭设和要求1. 构配件材质(1) 钢管 规格 φ48`3×3.6㎜质量符合国家标准 GB/T13793《直缝电焊钢管》或 GB/T3092《低压流体输送用焊接钢管》; 禁止使用严重锈蚀弯曲变形,有裂纹,无出厂合格证和生产许可证或无检测合格证明的管材; 立杆两端面切口须平直。严禁有斜口、毛口、卷口等现象 (2)扣件 符合国家标准《钢管脚手架扣件》GB15831,禁止使用脆裂、变形、滑丝、无出厂合格证和生产许可证或无检测合格证明的扣件。在螺栓拧紧扭力距达到 65N·M时不得发生破坏,新旧扣件均应进行防锈处理2、构造要求 (1) 总要求 横平竖直、连接牢固、底脚着实,层层拖牢,支撑挺直,通畅平坦,安全设施齐全、牢固(2) 尺寸与角度 落地操作平台的立杆纵距 1.8 米,立杆横距 1.5 米;步距为 1.5 米,;小横杆伸出长度内力杆 30 公分,外立杆为 15 公分;剪力撑设置一道斜度 45°~60°;拉结点按梅花型设置;垂直偏差 1/200,钢管的绕度 1/150;螺栓拧紧扭力距≥40N·M且≯65N·M(3) 落地操作平台基础处理 基础如回填土,回填土前必须把基底内的积水淤泥和杂物等清除洁净;检查回填土的质量,不能把带有腐蚀性的、带有杂草的土用于回填,验收合格后进行填土;回填要先深后浅,分层夯实,每层厚度不能超过 30cm;然后进行脚手架基础的硬化,防止由于土方回填的质量问题造成落地操作平台的不均匀沉降变形而形成新的危险源;落地操作平台基础,建筑物外墙边至外架外边回填土夯实,基础面必须高于自然地坪面 5Cm 以上;在硬化的地面,沿立杆下端垫铺 5CM*20CM 木1XXX...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

落地操作平台施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
