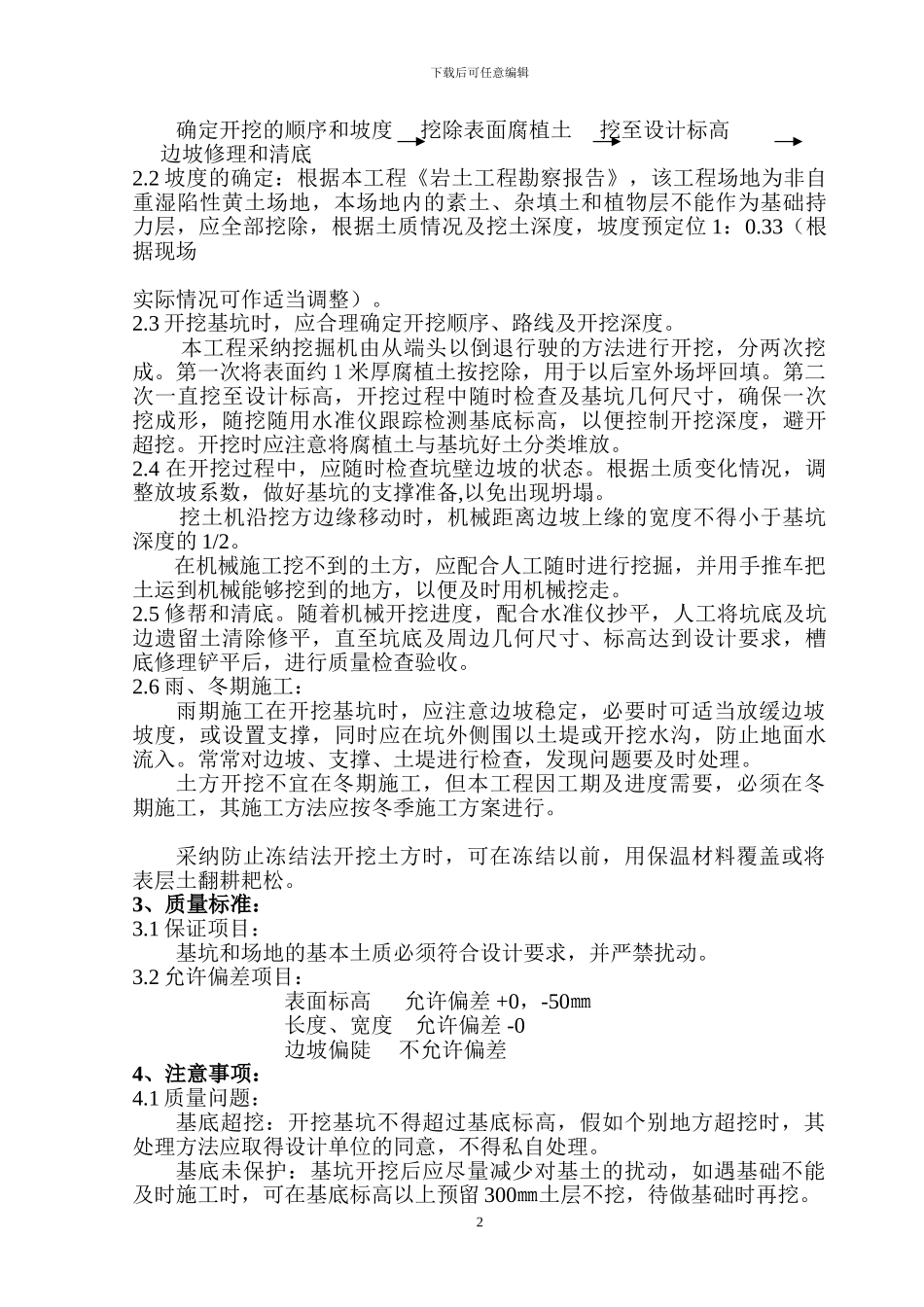

西北大学南校区学生宿舍楼、东食堂基础土方工程施工方案编 制: 审 核: 批 准: 陕西省第二建筑工程公司金牛分公司2004 年 11 月 18 日下载后可任意编辑西北大学南校区基础土方工程施工方案一、工程概况本工程为西北大学南校区 1#、2#、3#、5#、6#学生宿舍楼及东食堂工程,建设地点在西安市长安区大学城(郭杜镇东南)。学生宿舍为地上六层砖混结构,东食堂为地上三层框架结构。根据地质勘察报告提供,本工程场地为非自重湿陷性黄土场地,据湿陷性黄土地区建筑法律规范,本建筑为丙类建筑,地基基础设计等级为丙级。地基处理采纳灰土垫层,回填土为素土。学生宿舍基础开挖至-5.500(5#、6#楼开挖至-5.600,3#楼南楼开挖至-5.300),用 2:8 灰土回填至设计标高-2.100,根据图纸设计说明,学生宿舍基础灰土的压实系数不小于 0.96,最上面 500 厚的灰土压实系数不小于 0.97。东食堂基础开挖至-5.700,然后用 2m 厚素土回填至-3.700,再用 1m 厚 3:7 灰土回填至设计标高-2.700,素土回填系数≥0.94,3:7 灰土回填压实系数≥0.97。本工程采纳机械开挖,挖至设计标高后,采纳人工修帮清底,验槽合格后进行基坑回填。各单位工程基坑开挖均按两个施工段开挖,Ⅱ段开挖的好土用于Ⅰ段灰土地基回填,以减少土方倒运。回填采纳灰土拌合机拌土,自卸车运土铺摊,人工整平,8~12 吨压路机碾压,灰土分层填至设计标高。二、基坑开挖1.施工准备:1.1 主要机具:挖土机械有:挖掘机、推土机、铲车、自卸汽车一般机具有:铁锹、白线、钢卷尺、水准仪等1.2 作业条件:土方开挖前,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。建筑物位置的定位控制桩、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。夜间施工时,要有足够的照明设施;在危险地段应设置明显标志,并要根据现场条件合理安排开挖顺序,防止错挖或超挖。选择土方机械,应综合考虑地形、工程量、工期等因素,以能发挥施工机械的效率来确定。施工机械进入现场所经过的道路和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行熟悉图纸,做好技术交底。2、操作工艺:2.1 工艺流程:1下载后可任意编辑确定开挖的顺序和坡度 挖除表面腐植土 挖至设计标高 边坡修理和清底2.2 坡度的确定:根据本工程《岩土工程勘察报告》,该工程场地为非...
