下载后可任意编辑技术交底书C X - 1 0 - 0 2工程名称中子铺隧道技术交底单位中铁十九局集团西成铁路客运专线四川段 XCZQ-1 标第 1 项目部交底内容超前小导管施工交 底 日 期2024 年 8 月 20 日内容:中子铺隧道正洞超前小导管1、超前小导管设计要求隧道Ⅳ、Ⅴ级围岩拱部120°范围采纳超前小导管采纳Ф42×3
5mm热轧无缝钢管注浆预支护
超前小导管长度4
0m,Ⅳ级围岩环向间距50cm,Ⅴ级围岩环向间距40cm,超前小导管配合钢架使用,其纵向搭接长度不小于1m,外插角控制在10°~12°
2、施工工艺流程及技术要求2
1小导管加工小导管采纳外径φ42mm、壁厚3
5mm的无缝热轧钢管制作,尾部焊接φ6加劲箍,在前部钻孔注浆,孔径6~8mm,孔间距10~20cm,呈梅花形布置,前端加工成尖锥形,尾端长度100cm范围内不钻设花孔,作为止浆段
超前小导管Ⅳ、Ⅴ级围岩长度4
0m,超前小导管加工见下图

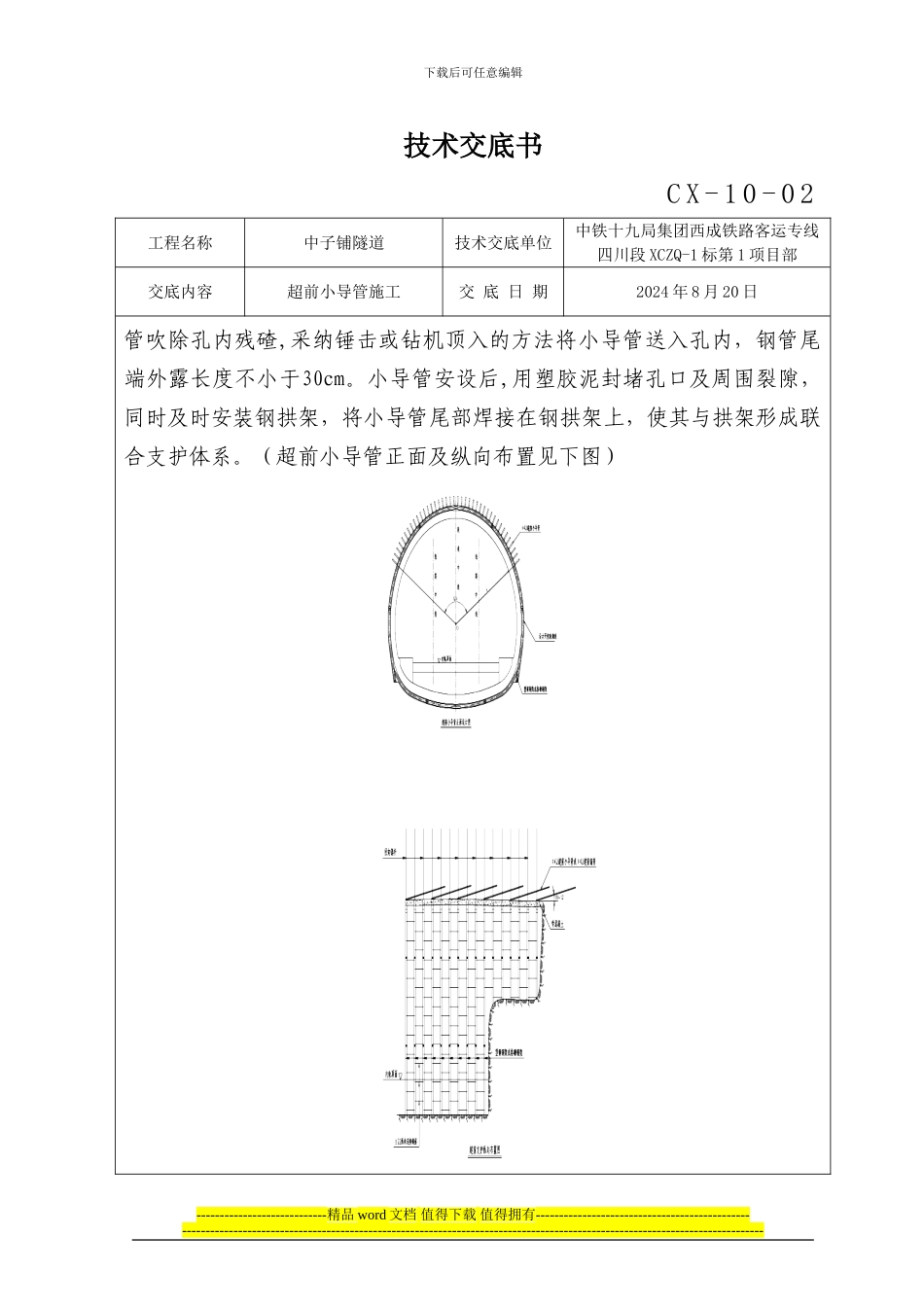

超前小导管构造图(单位:cm)2
2小导管安装在开挖面上沿轮廓线划出本循环小导管的孔位,采纳YT-28风动凿岩机钻孔,其外插角为10°~12°,可根据实际情况调整
钻孔深度应大于钢管长度,孔径角设计导管管径大5cm左右,钻孔完成后,用高压风接受人: 技术负责人: 交底人:----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑技术交底书 C X - 1 0 - 0 2
