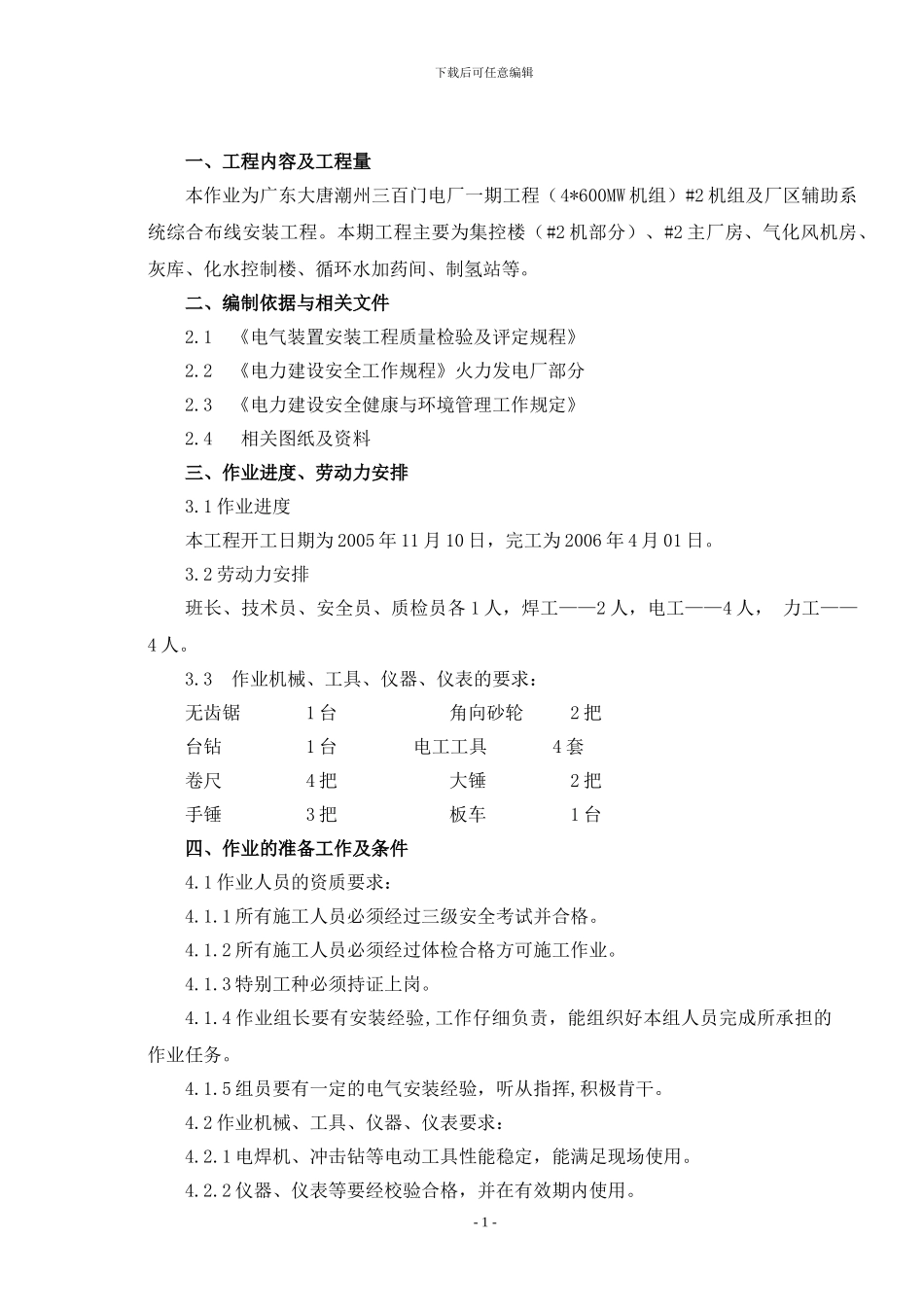

下载后可任意编辑一、工程内容及工程量本作业为广东大唐潮州三百门电厂一期工程(4*600MW 机组)#2 机组及厂区辅助系统综合布线安装工程
本期工程主要为集控楼(#2 机部分)、#2 主厂房、气化风机房、灰库、化水控制楼、循环水加药间、制氢站等

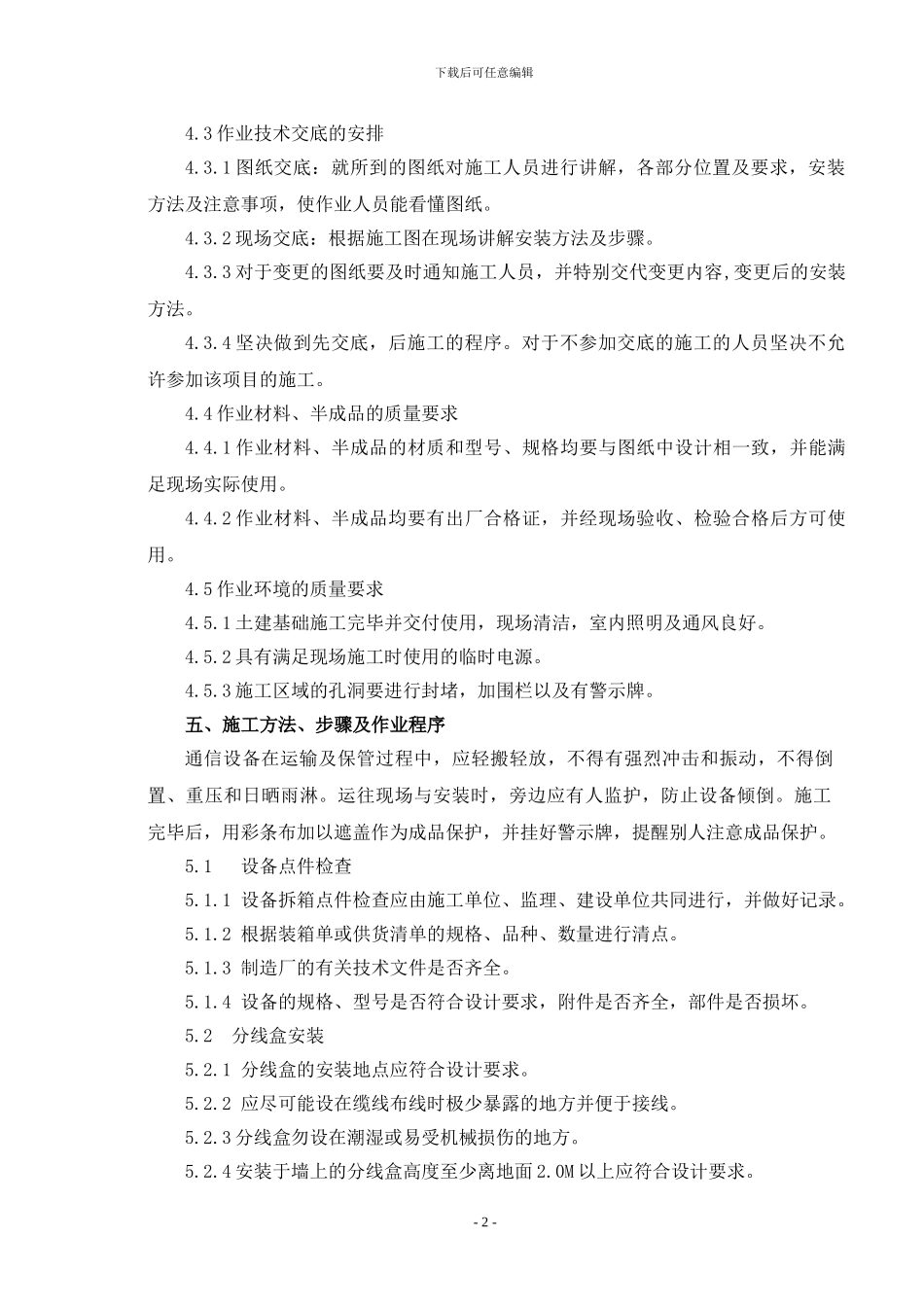

二、编制依据与相关文件2
1 《电气装置安装工程质量检验及评定规程》2
2 《电力建设安全工作规程》火力发电厂部分2
3 《电力建设安全健康与环境管理工作规定》2
4 相关图纸及资料三、作业进度、劳动力安排3
1 作业进度 本工程开工日期为 2005 年 11 月 10 日,完工为 2006 年 4 月 01 日
2 劳动力安排班长、技术员、安全员、质检员各 1 人,焊工——2 人,电工——4 人, 力工——4 人
3 作业机械、工具、仪器、仪表的要求:无齿锯 1 台 角向砂轮 2 把 台钻 1 台 电工工具 4 套卷尺 4 把 大锤 2 把手锤 3 把 板车 1 台四、作业的准备工作及条件4
1 作业人员的资质要求:4
1 所有施工人员必须经过三级安全考试并合格
2 所有施工人员必须经过体检合格方可施工作业
3 特别工种必须持证上岗
4 作业组长要有安装经验,工作仔细负责,能组织好本组人员完成所承担的作业任务
5 组员要有一定的电气安装经验,听从指挥,积极肯干
2 作业机械、工具、仪器、仪表要求:4
1 电焊机、冲击钻等电动工具性能稳定,能满足现场使用
2 仪器、仪表等要经校验合格,并在有效期内使用
- 1 -下载后可任意编辑4

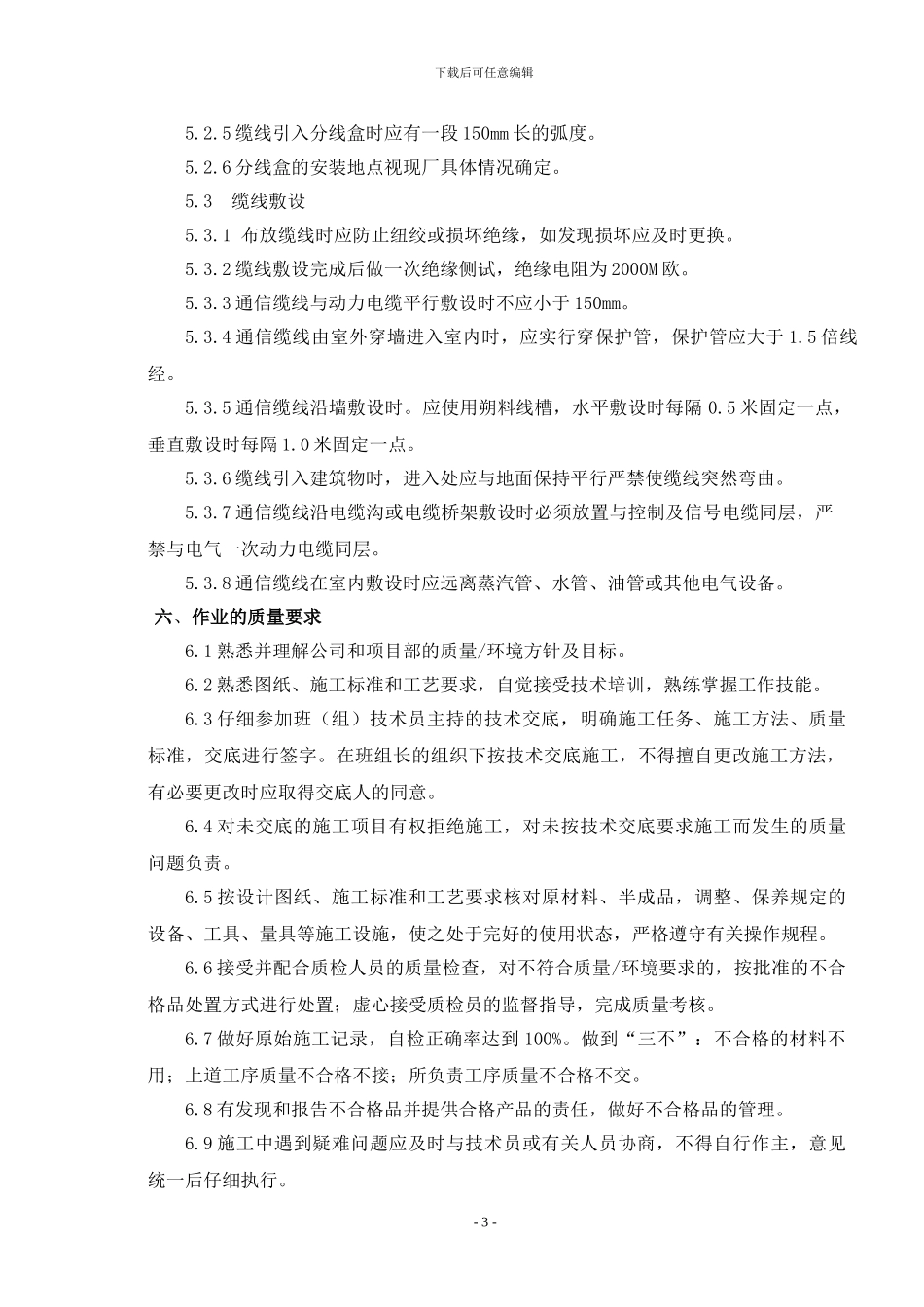

3 作业技术交底的安排4
1 图纸交底:就所到的图纸对施工人员进行讲解,各部分位置及要求,安装方法及注意事项,使作业人员能看懂图纸
2 现场交底:根据施工图在现场讲解安装方法及步骤
3 对于变更的图纸要及时通知施工人员,并特别
