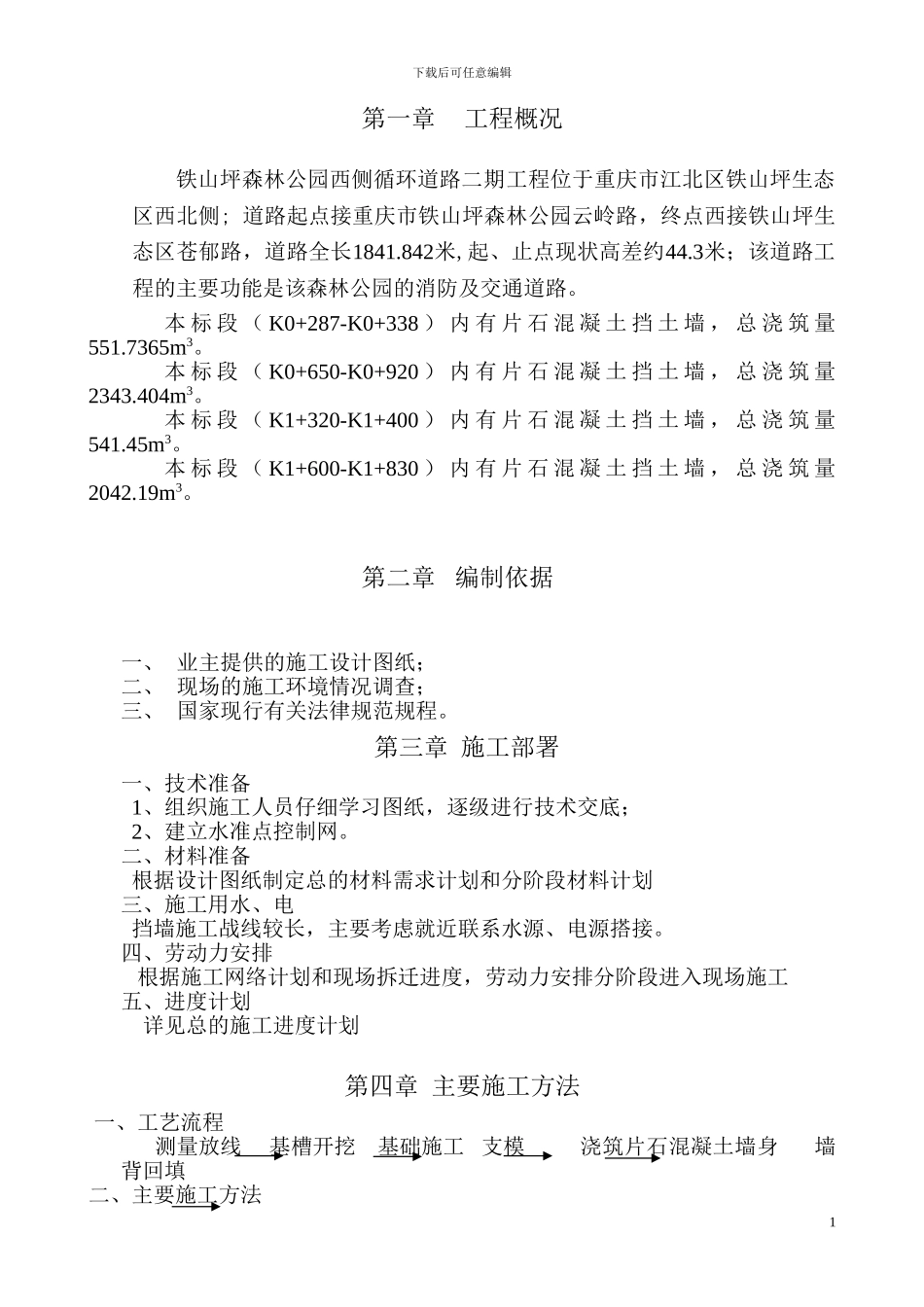

下载后可任意编辑第一章 工程概况 铁山坪森林公园西侧循环道路二期工程位于重庆市江北区铁山坪生态区西北侧; 道路起点接重庆市铁山坪森林公园云岭路,终点西接铁山坪生态区苍郁路,道路全长1841
842米,起、止点现状高差约44
3米;该道路工程的主要功能是该森林公园的消防及交通道路
本 标 段 ( K0+287-K0+338 ) 内 有 片 石 混 凝 土 挡 土 墙 , 总 浇 筑 量551
7365m3
本 标 段 ( K0+650-K0+920 ) 内 有 片 石 混 凝 土 挡 土 墙 , 总 浇 筑 量2343
本 标 段 ( K1+320-K1+400 ) 内 有 片 石 混 凝 土 挡 土 墙 , 总 浇 筑 量541
本 标 段 ( K1+600-K1+830 ) 内 有 片 石 混 凝 土 挡 土 墙 , 总 浇 筑 量2042
第二章 编制依据一、 业主提供的施工设计图纸;二、 现场的施工环境情况调查;三、 国家现行有关法律规范规程
第三章 施工部署一、技术准备 1、组织施工人员仔细学习图纸,逐级进行技术交底; 2、建立水准点控制网
二、材料准备 根据设计图纸制定总的材料需求计划和分阶段材料计划三、施工用水、电 挡墙施工战线较长,主要考虑就近联系水源、电源搭接

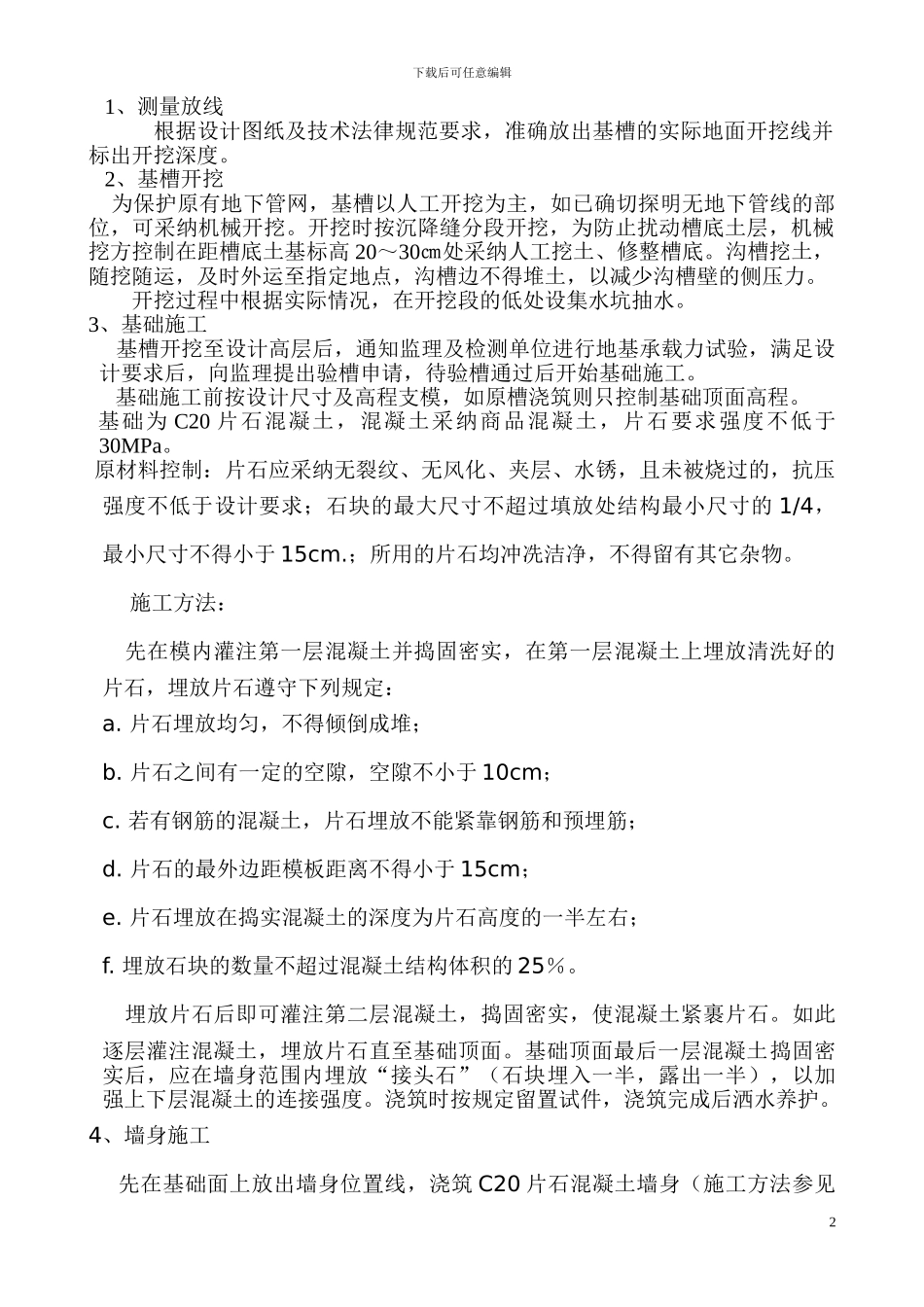

四、劳动力安排 根据施工网络计划和现场拆迁进度,劳动力安排分阶段进入现场施工五、进度计划 详见总的施工进度计划第四章 主要施工方法 一、工艺流程测量放线 基槽开挖 基础施工 支模 浇筑片石混凝土墙身 墙背回填二、主要施工方法1下载后可任意编辑 1、测量放线根据设计图纸及技术法律规范要求,准确放出基槽的实际地面开挖线并标出开挖深度

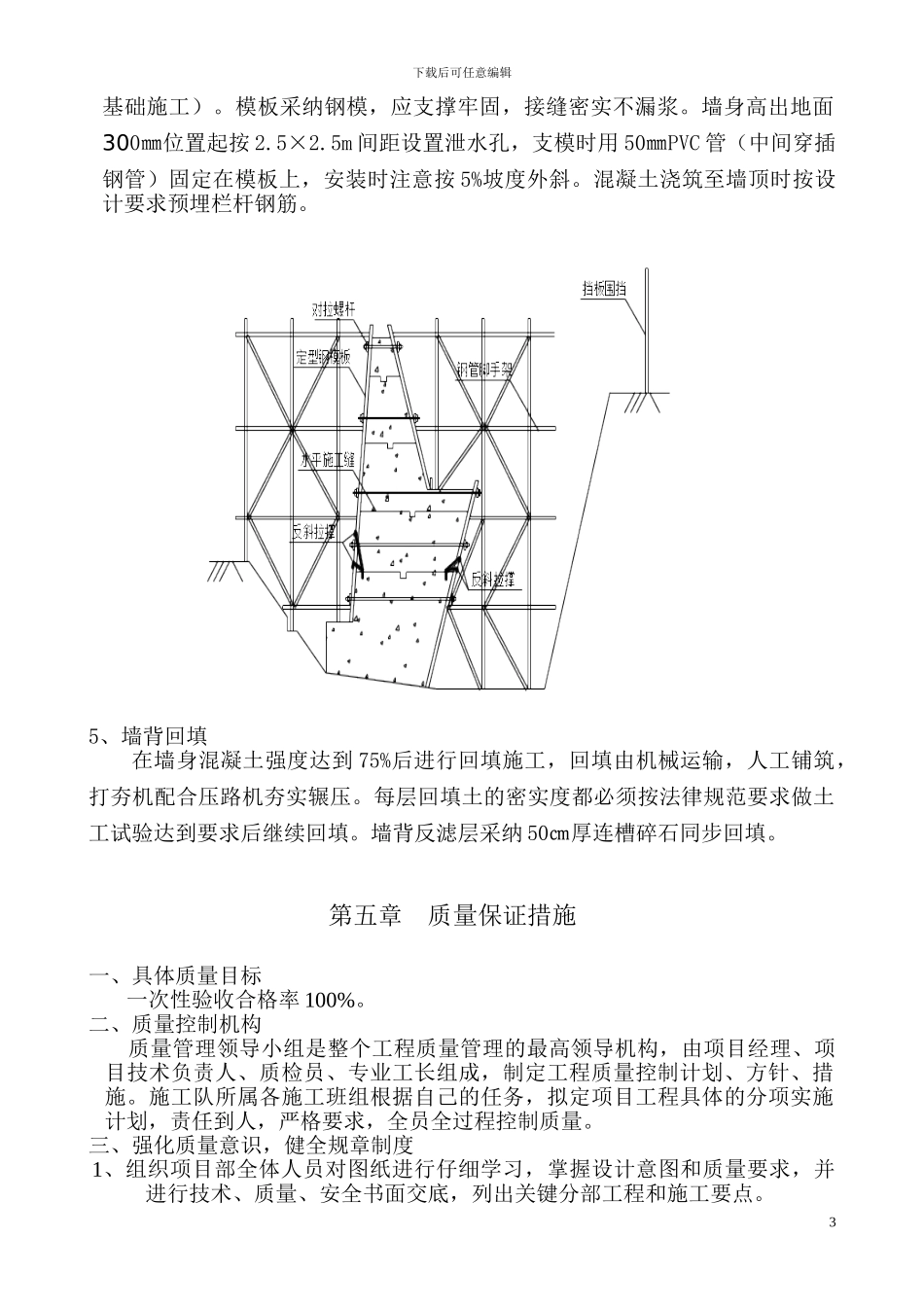

2、基槽开挖 为保护原有地下管网,基槽以人工开挖为主,如已确切探明无地下管线的部位,可采纳机械开挖
开挖时按沉降缝分段开挖,为防止扰动槽底土
