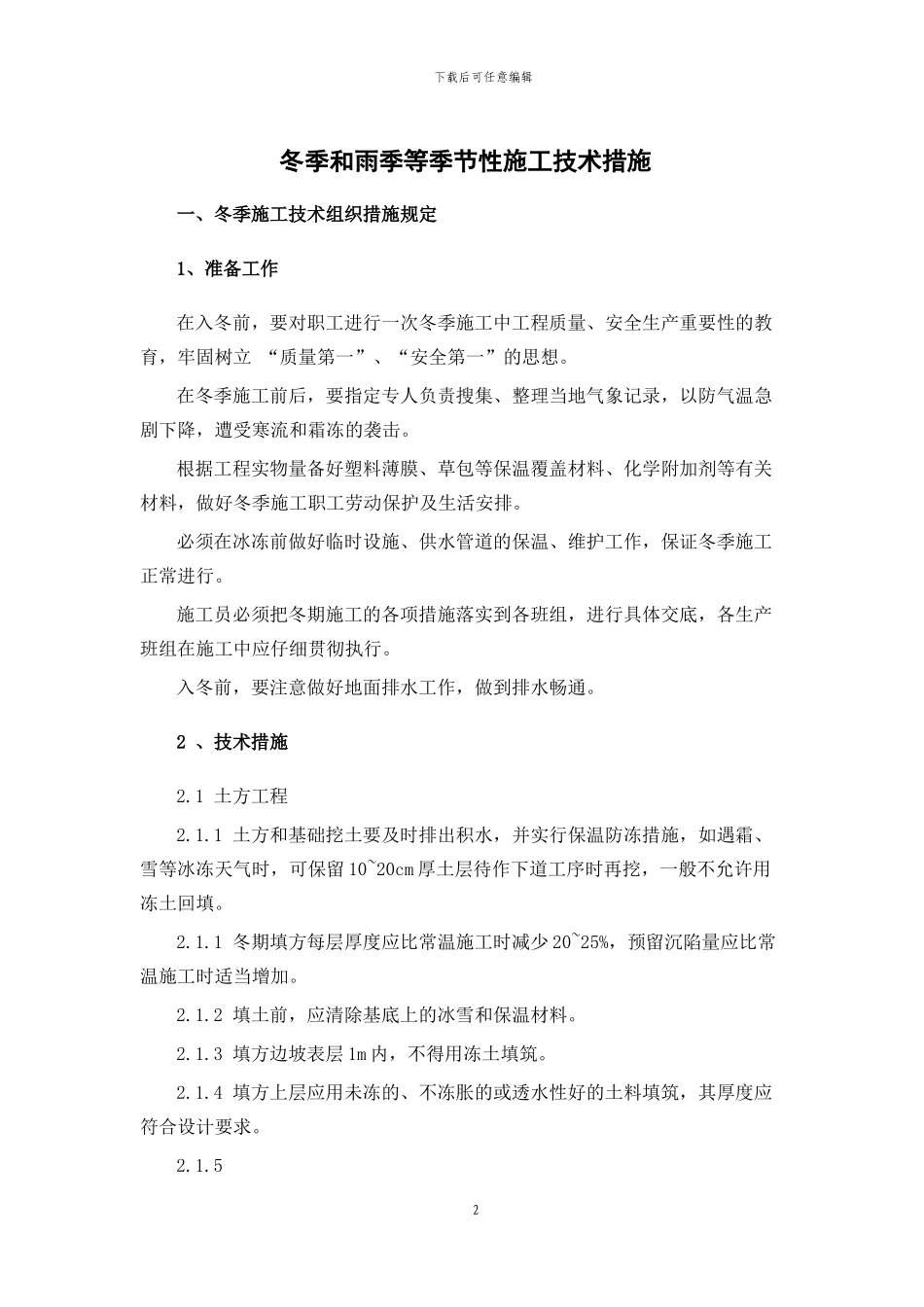

】下载后可任意编辑 冬季和雨季等季节性施工技术措施一、冬季施工技术组织措施规定1、准备工作在入冬前,要对职工进行一次冬季施工中工程质量、安全生产重要性的教育,牢固树立 “质量第一”、“安全第一”的思想
在冬季施工前后,要指定专人负责搜集、整理当地气象记录,以防气温急剧下降,遭受寒流和霜冻的袭击
根据工程实物量备好塑料薄膜、草包等保温覆盖材料、化学附加剂等有关材料,做好冬季施工职工劳动保护及生活安排
必须在冰冻前做好临时设施、供水管道的保温、维护工作,保证冬季施工正常进行
施工员必须把冬期施工的各项措施落实到各班组,进行具体交底,各生产班组在施工中应仔细贯彻执行
入冬前,要注意做好地面排水工作,做到排水畅通
2 、技术措施2
1 土方工程2
1 土方和基础挖土要及时排出积水,并实行保温防冻措施,如遇霜、雪等冰冻天气时,可保留 10~20cm 厚土层待作下道工序时再挖,一般不允许用冻土回填
1 冬期填方每层厚度应比常温施工时减少 20~25%,预留沉陷量应比常温施工时适当增加
2 填土前,应清除基底上的冰雪和保温材料
3 填方边坡表层 1m 内,不得用冻土填筑
4 填方上层应用未冻的、不冻胀的或透水性好的土料填筑,其厚度应符合设计要求
5 2下载后可任意编辑注:用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,填方高度不受本表限制
平均气温(℃)填方高度(m)-5~-10 4
5-11~-15 3
5-16~-20 2
6 开挖基坑(槽)时,必须防止基底土遭受冻结
如基坑(槽)开挖完毕至地基与基础施工之间有间歇时间,应在基底标高以上预留适当厚度的松土或用其他保温材料覆盖
2 钢筋砼工程2

3 配制冬期施工的混凝土
