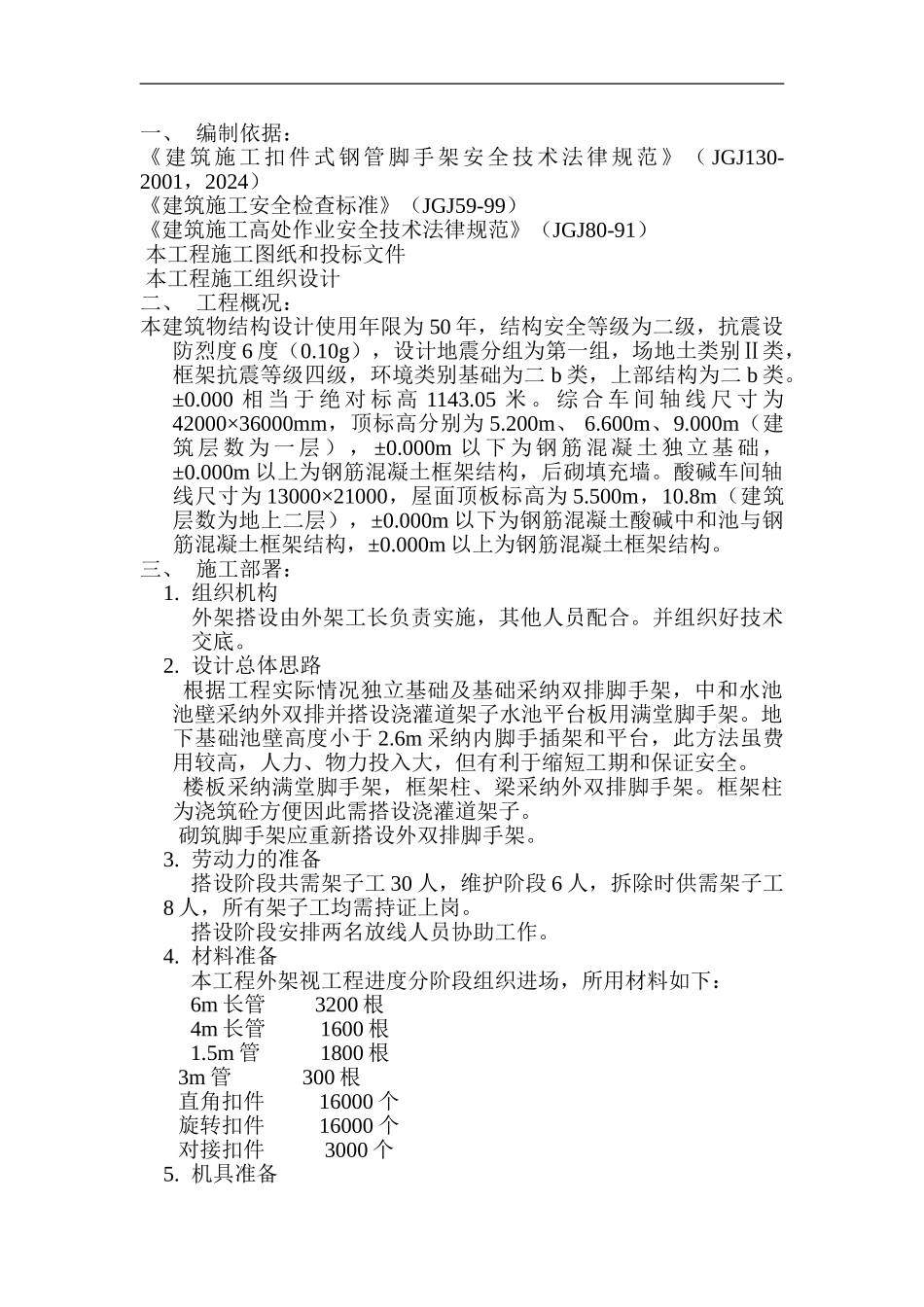

一、 编制依据:《建筑施工扣件式钢管脚手架安全技术法律规范》( JGJ130-2001,2024)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术法律规范》(JGJ80-91) 本工程施工图纸和投标文件 本工程施工组织设计二、 工程概况:本建筑物结构设计使用年限为 50 年,结构安全等级为二级,抗震设防烈度 6 度(0

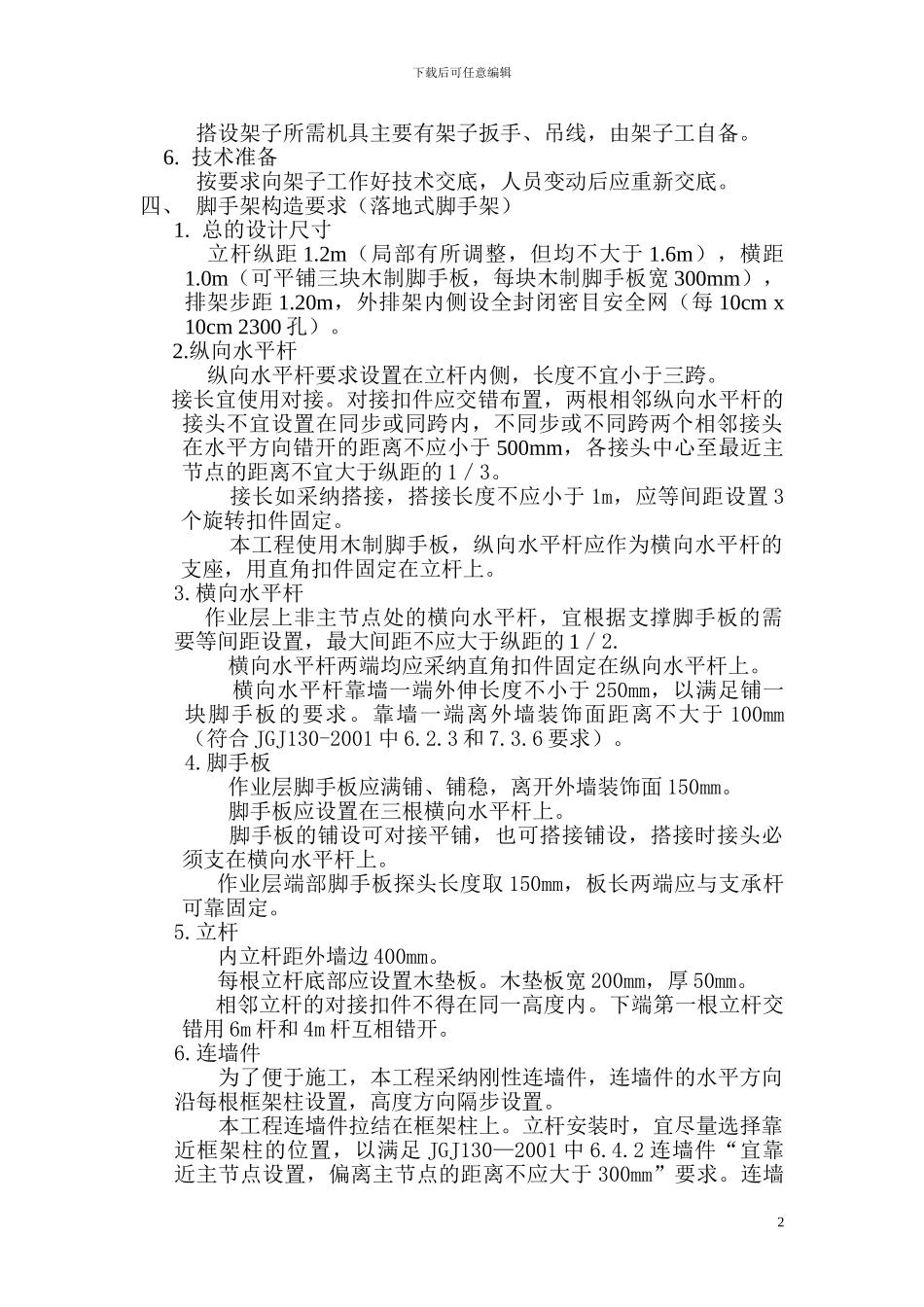

10g),设计地震分组为第一组,场地土类别Ⅱ类,框架抗震等级四级,环境类别基础为二 b 类,上部结构为二 b 类
000 相 当 于 绝 对 标 高 1143
综 合 车 间 轴 线 尺 寸 为42000×36000mm,顶标高分别为 5
200m、 6
600m、9
000m(建筑 层 数 为 一 层 ) , ±0
000m 以 下 为 钢 筋 混 凝 土 独 立 基 础 ,±0
000m 以上为钢筋混凝土框架结构,后砌填充墙
酸碱车间轴线尺寸为 13000×21000,屋面顶板标高为 5
500m,10
8m(建筑层数为地上二层),±0
000m 以下为钢筋混凝土酸碱中和池与钢筋混凝土框架结构,±0
000m 以上为钢筋混凝土框架结构

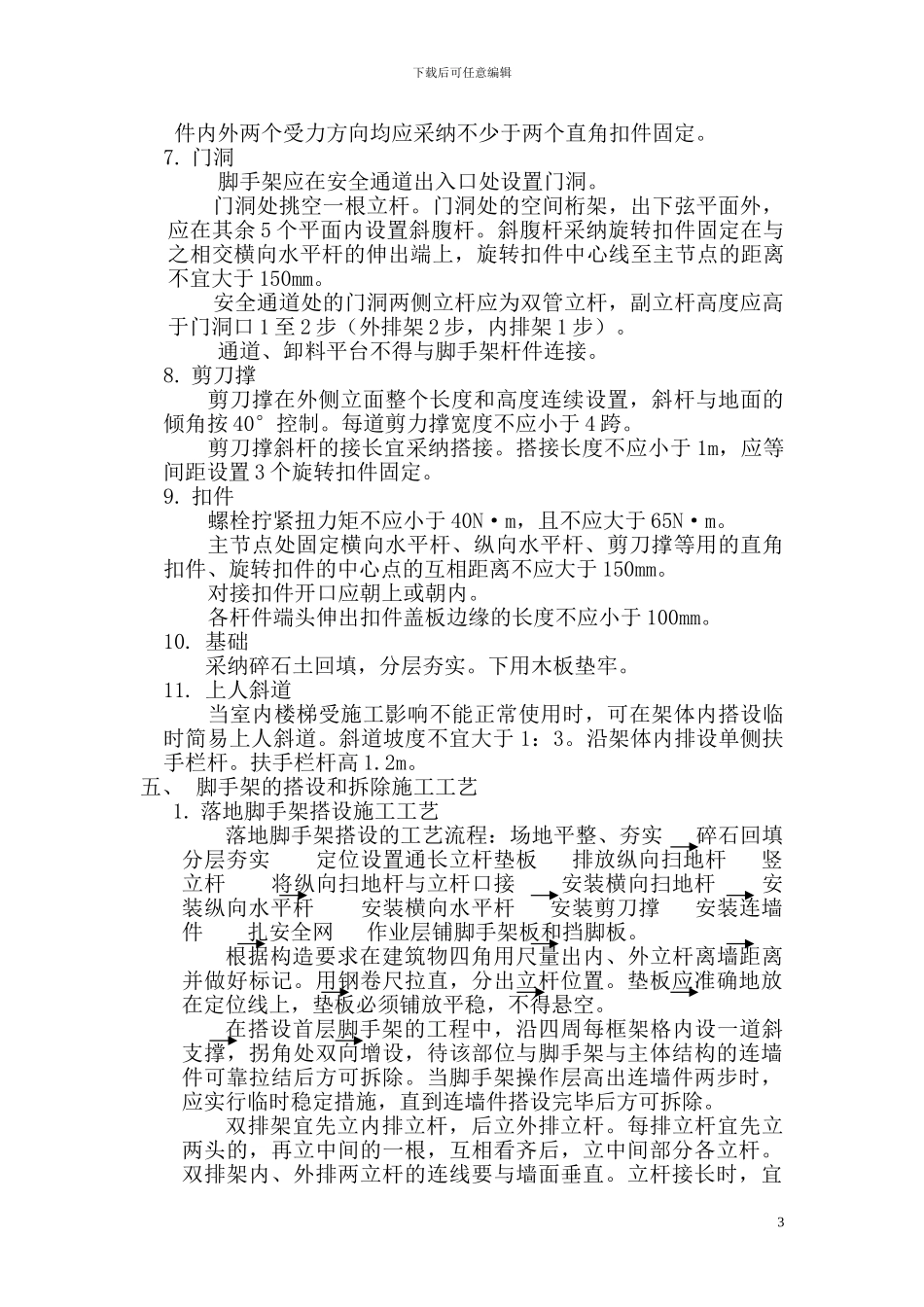

三、 施工部署:1
组织机构外架搭设由外架工长负责实施,其他人员配合
并组织好技术交底
设计总体思路 根据工程实际情况独立基础及基础采纳双排脚手架,中和水池池壁采纳外双排并搭设浇灌道架子水池平台板用满堂脚手架
地下基础池壁高度小于 2
6m 采纳内脚手插架和平台,此方法虽费用较高,人力、物力投入大,但有利于缩短工期和保证安全
楼板采纳满堂脚手架,框架柱、梁采纳外双排脚手架
框架柱为浇筑砼方便因此需搭设浇灌道架子
砌筑脚手架应重新搭设外双排脚手架
劳动力的准备 搭设阶段共需架子工 30 人,维护阶段 6 人,拆除时供需架子工8 人,所有架子工均需持证上岗
