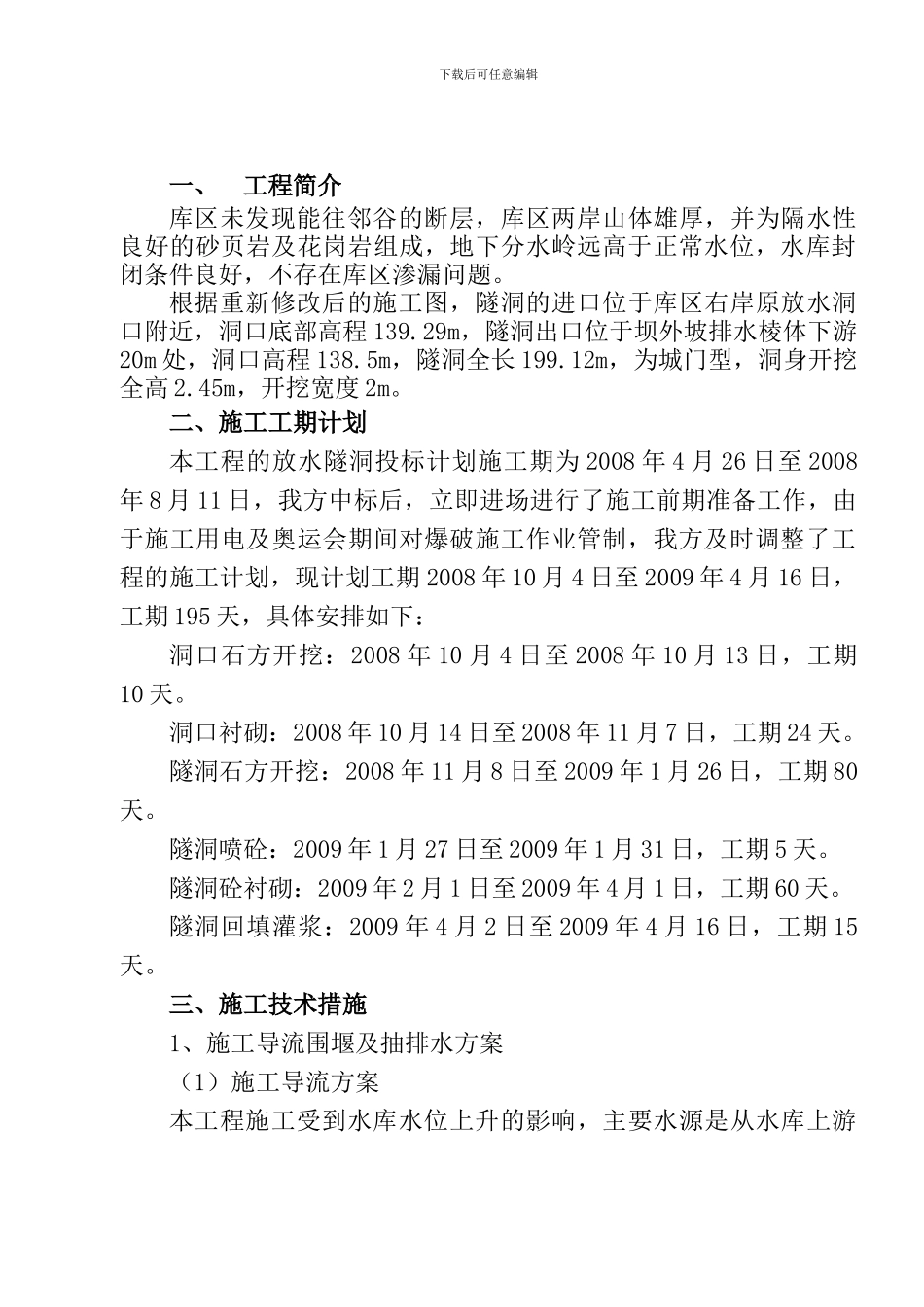

南宁市宾阳县塘来水库除险加固工程隧洞施工方案广西南宁水利电力工程处二 00 八年七月二十日下载后可任意编辑隧洞施工方案 编 写:黄兴荣审 核:李 璞广西南宁水利电力工程处下载后可任意编辑一、 工程简介库区未发现能往邻谷的断层,库区两岸山体雄厚,并为隔水性良好的砂页岩及花岗岩组成,地下分水岭远高于正常水位,水库封闭条件良好,不存在库区渗漏问题
根据重新修改后的施工图,隧洞的进口位于库区右岸原放水洞口附近,洞口底部高程 139
29m,隧洞出口位于坝外坡排水棱体下游20m 处,洞口高程 138
5m,隧洞全长 199
12m,为城门型,洞身开挖全高 2
45m,开挖宽度 2m
二、施工工期计划本工程的放水隧洞投标计划施工期为 2008 年 4 月 26 日至 2008年 8 月 11 日,我方中标后,立即进场进行了施工前期准备工作,由于施工用电及奥运会期间对爆破施工作业管制,我方及时调整了工程的施工计划,现计划工期 2008 年 10 月 4 日至 2009 年 4 月 16 日,工期 195 天,具体安排如下:洞口石方开挖:2008 年 10 月 4 日至 2008 年 10 月 13 日,工期10 天
洞口衬砌:2008 年 10 月 14 日至 2008 年 11 月 7 日,工期 24 天
隧洞石方开挖:2008 年 11 月 8 日至 2009 年 1 月 26 日,工期 80天
隧洞喷砼:2009 年 1 月 27 日至 2009 年 1 月 31 日,工期 5 天
隧洞砼衬砌:2009 年 2 月 1 日至 2009 年 4 月 1 日,工期 60 天
隧洞回填灌浆:2009 年 4 月 2 日至 2009 年 4 月 16 日,工期 15天
三、施工技术措施1、施工导流围堰及抽排水方案(1)施工导流方案本工程施工受到水库水位上升的影响,主要水源是从水库上游下载后
