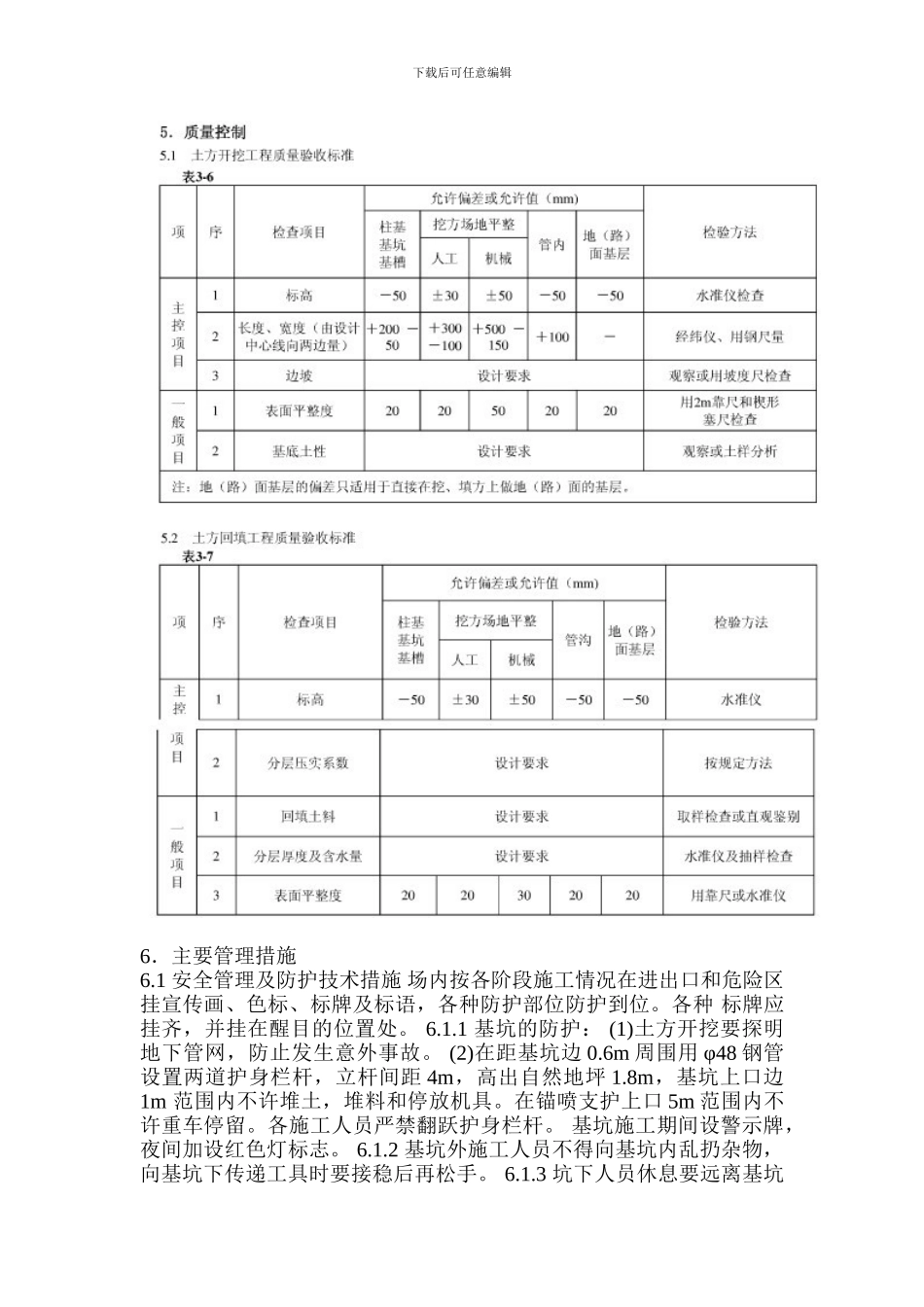

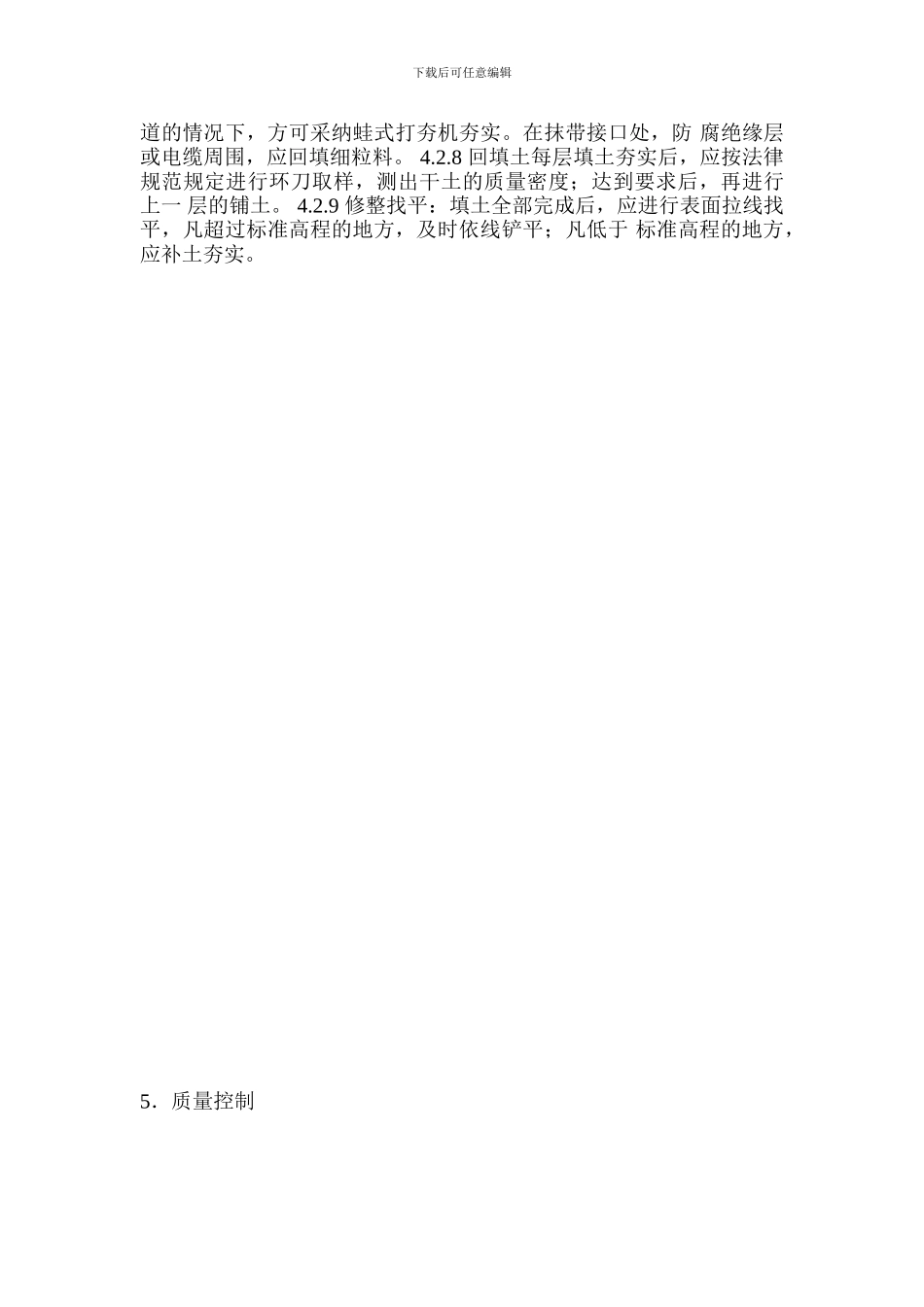

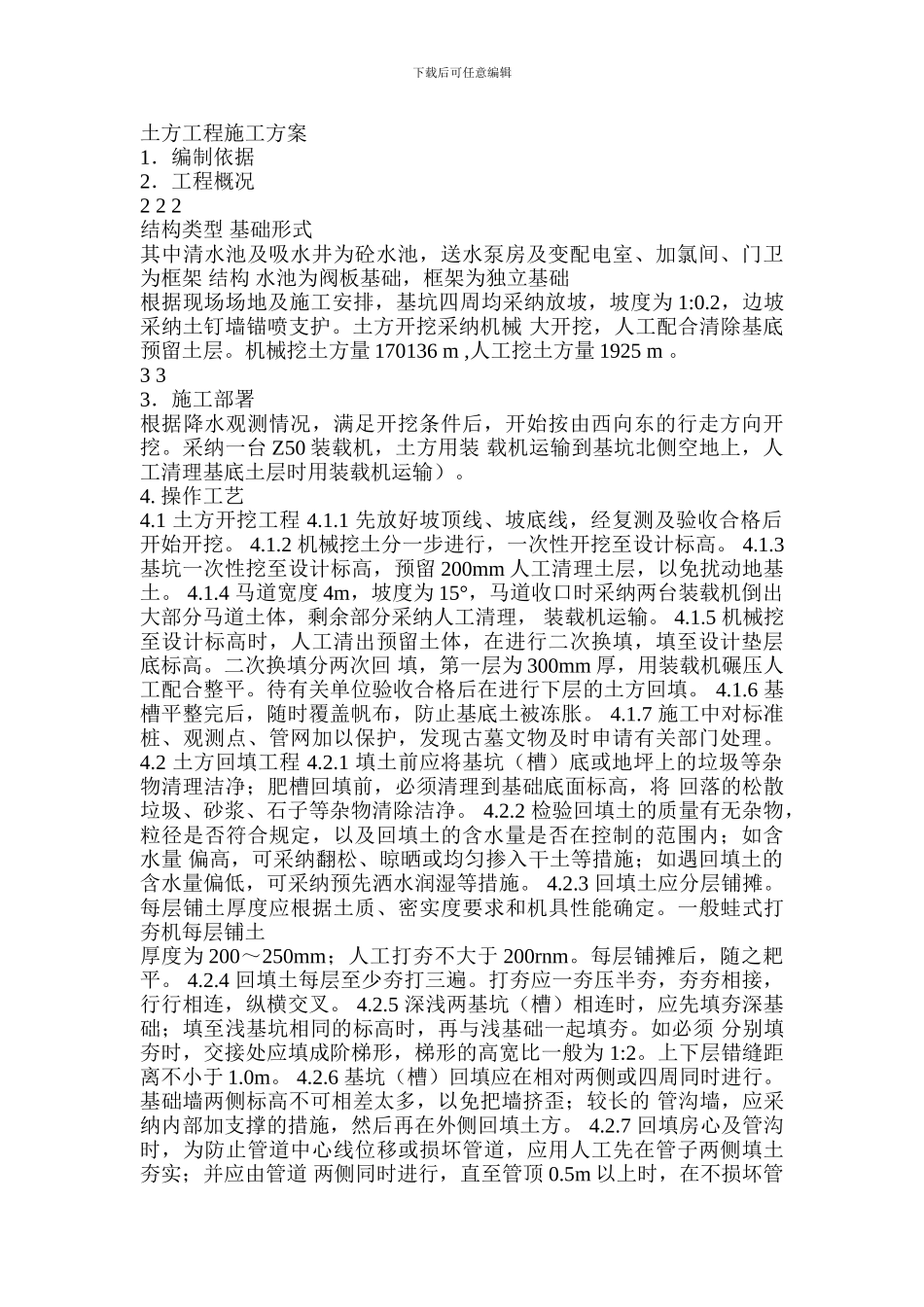

下载后可任意编辑土方工程施工方案1.编制依据2.工程概况2 2 2结构类型 基础形式其中清水池及吸水井为砼水池,送水泵房及变配电室、加氯间、门卫为框架 结构 水池为阀板基础,框架为独立基础根据现场场地及施工安排,基坑四周均采纳放坡,坡度为 1:0
2,边坡采纳土钉墙锚喷支护
土方开挖采纳机械 大开挖,人工配合清除基底预留土层
机械挖土方量 170136 m ,人工挖土方量 1925 m
3 33.施工部署根据降水观测情况,满足开挖条件后,开始按由西向东的行走方向开挖
采纳一台 Z50 装载机,土方用装 载机运输到基坑北侧空地上,人工清理基底土层时用装载机运输)
1 土方开挖工程 4
1 先放好坡顶线、坡底线,经复测及验收合格后开始开挖
2 机械挖土分一步进行,一次性开挖至设计标高
3 基坑一次性挖至设计标高,预留 200mm 人工清理土层,以免扰动地基土
4 马道宽度 4m,坡度为 15°,马道收口时采纳两台装载机倒出大部分马道土体,剩余部分采纳人工清理, 装载机运输
5 机械挖至设计标高时,人工清出预留土体,在进行二次换填,填至设计垫层底标高
二次换填分两次回 填,第一层为 300mm 厚,用装载机碾压人工配合整平
待有关单位验收合格后在进行下层的土方回填
6 基槽平整完后,随时覆盖帆布,防止基底土被冻胀
7 施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理
2 土方回填工程 4
1 填土前应将基坑(槽)底或地坪上的垃圾等杂物清理洁净;肥槽回填前,必须清理到基础底面标高,将 回落的松散垃圾、砂浆、石子等杂物清除洁净
2 检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量 偏高,可采纳翻松、晾晒或均匀掺入干土等
