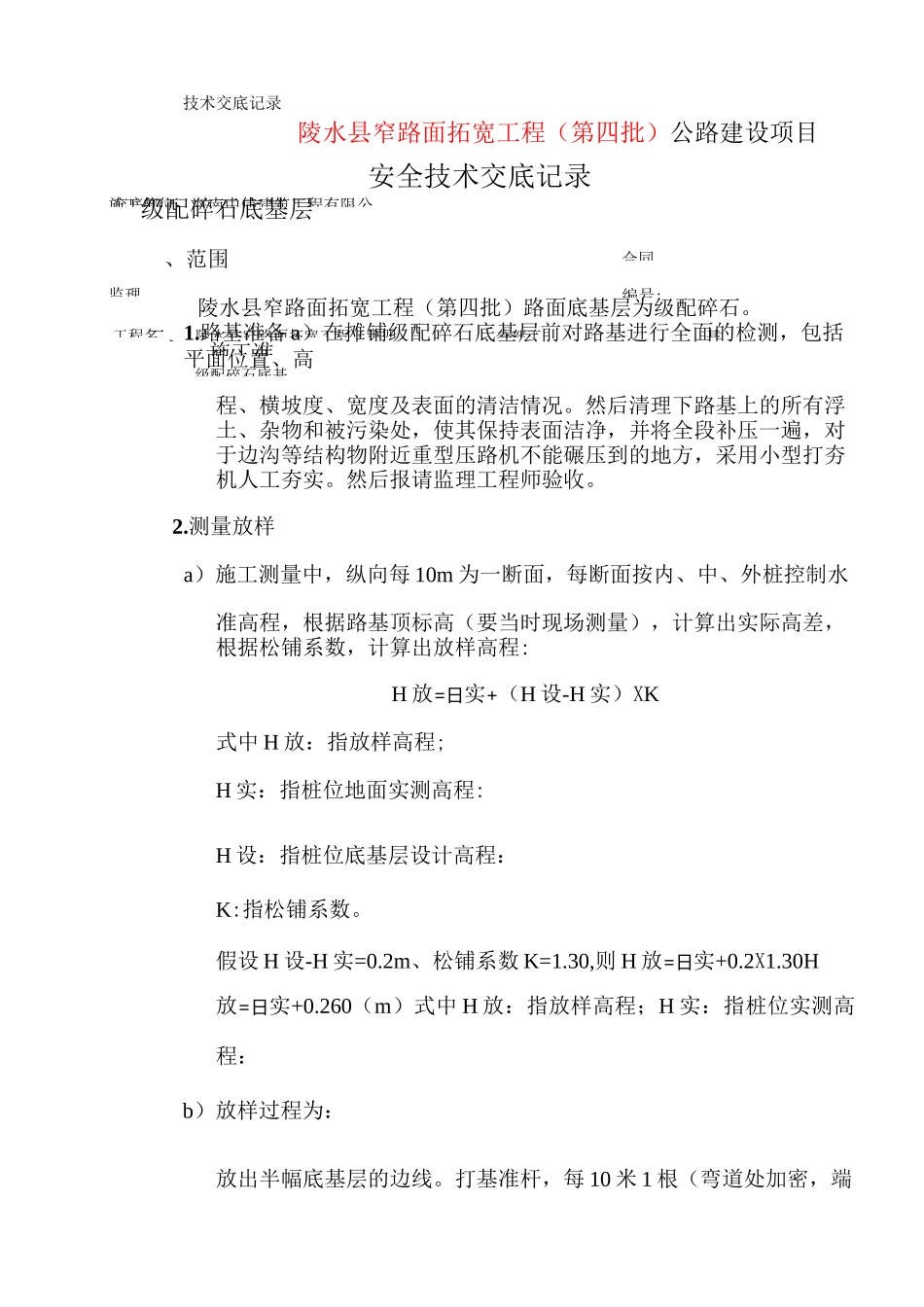

施工单位:海南中伟建筑工程有限公合同监理编号:工程名陵水县窄路面拓宽工程(第四分部工基交底部级配碎石底基二、施工准技术交底记录陵水县窄路面拓宽工程(第四批)公路建设项目安全技术交底记录级配碎石底基层、范围陵水县窄路面拓宽工程(第四批)路面底基层为级配碎石
路基准备 a)在摊铺级配碎石底基层前对路基进行全面的检测,包括平面位置、高程、横坡度、宽度及表面的清洁情况
然后清理下路基上的所有浮土、杂物和被污染处,使其保持表面洁净,并将全段补压一遍,对于边沟等结构物附近重型压路机不能碾压到的地方,采用小型打夯机人工夯实
然后报请监理工程师验收
测量放样a)施工测量中,纵向每 10m 为一断面,每断面按内、中、外桩控制水准高程,根据路基顶标高(要当时现场测量),计算出实际高差,根据松铺系数,计算出放样高程:H 放=日实+(H 设-H 实)XK式中 H 放:指放样高程;H 实:指桩位地面实测高程:H 设:指桩位底基层设计高程:K:指松铺系数
假设 H 设-H 实=0
2m、松铺系数 K=1
30,则 H 放=日实+0
30H放=日实+0
260(m)式中 H 放:指放样高程;H 实:指桩位实测高程:b)放样过程为:放出半幅底基层的边线

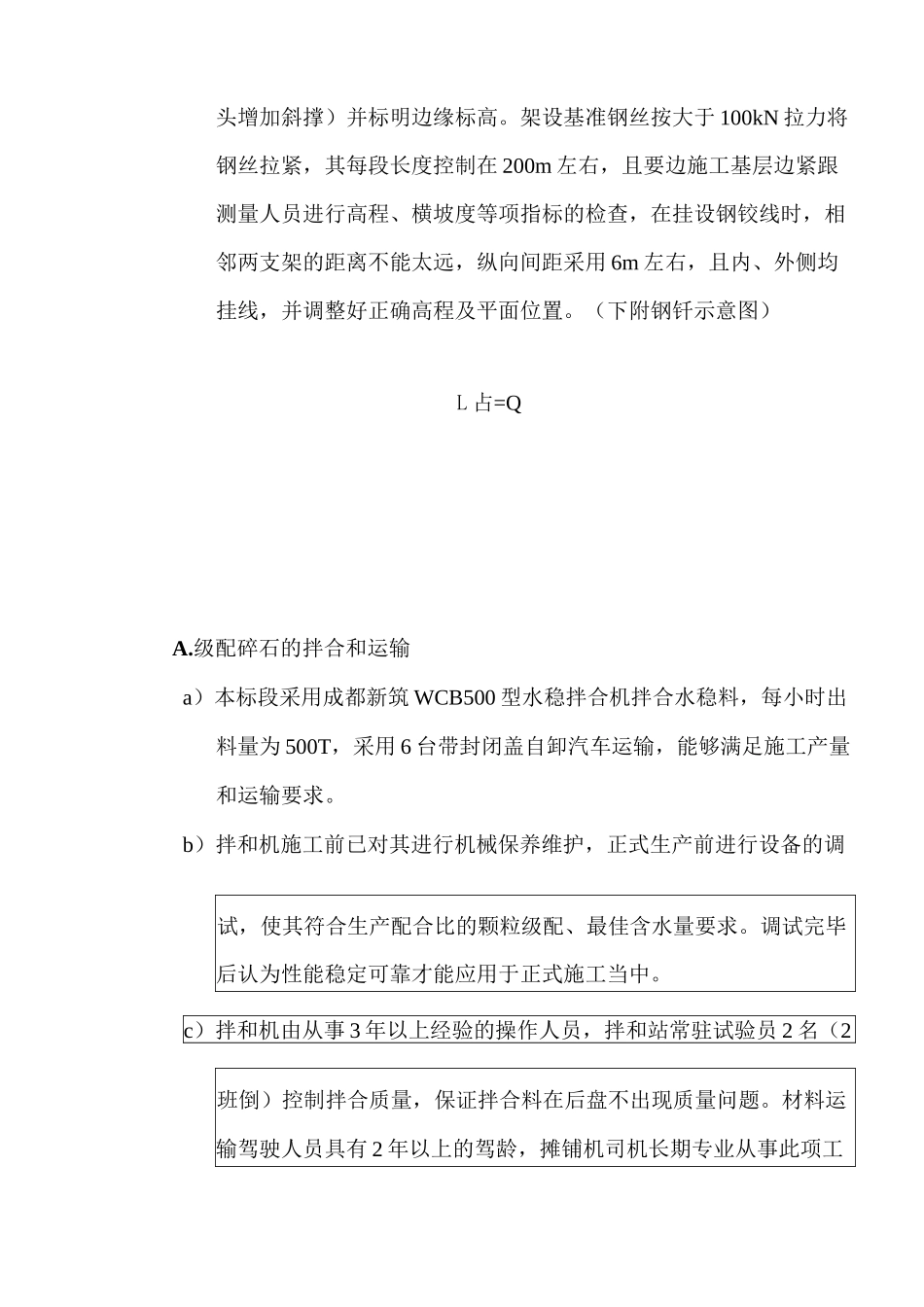

打基准杆,每 10 米 1 根(弯道处加密,端头增加斜撑)并标明边缘标高
架设基准钢丝按大于 100kN 拉力将钢丝拉紧,其每段长度控制在 200m 左右,且要边施工基层边紧跟测量人员进行高程、横坡度等项指标的检查,在挂设钢铰线时,相邻两支架的距离不能太远,纵向间距采用 6m 左右,且内、外侧均挂线,并调整好正确高程及平面位置
(下附钢钎示意图)L 占=QA
级配碎石的拌合和运输a)本标段采用成都新筑 WCB500 型水稳拌合机拌合水稳料,每小时出料量为 500T,采用 6 台带封闭盖自卸汽车运输,能够满足施工产量和运输要求

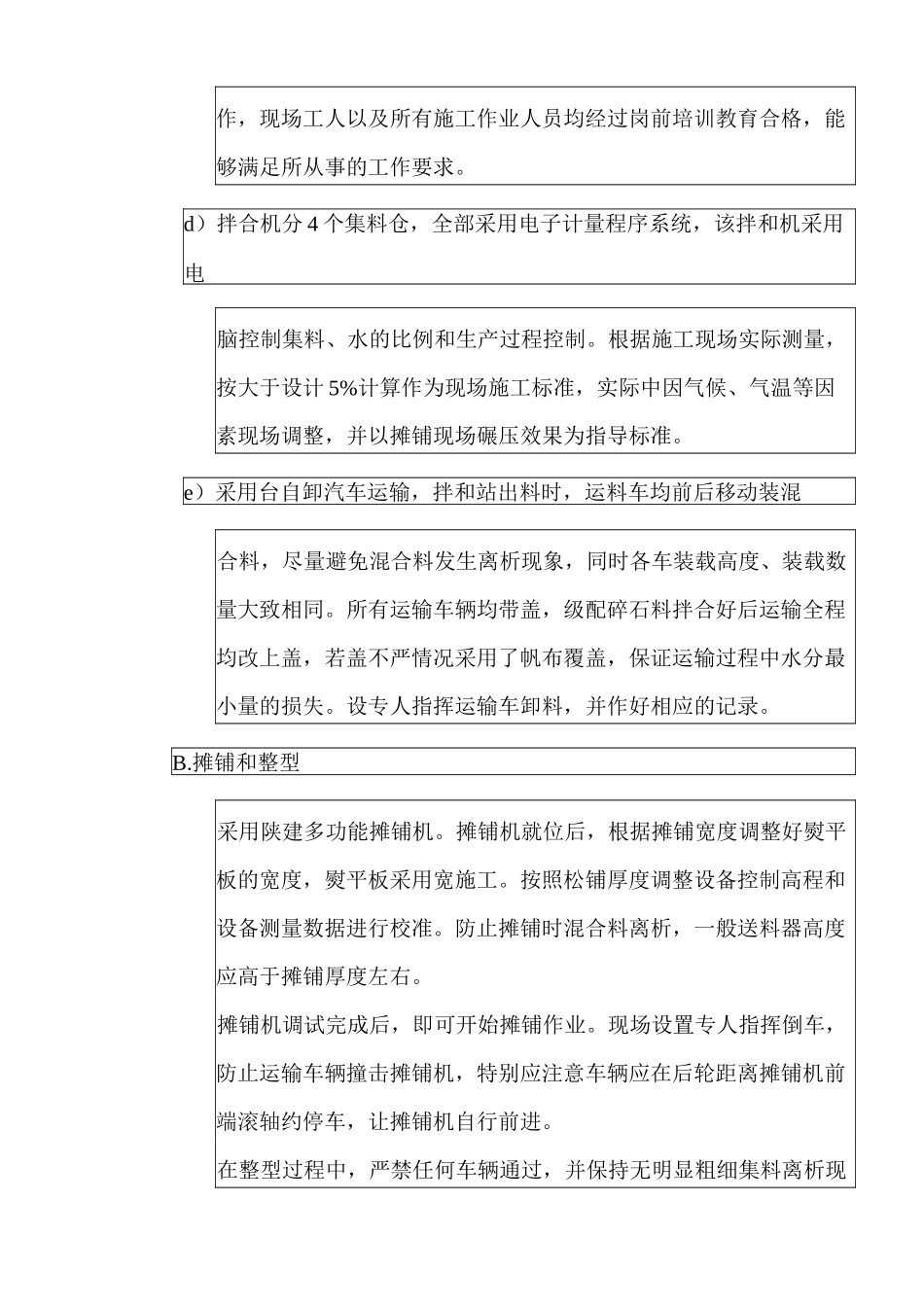

b)拌和机施工
