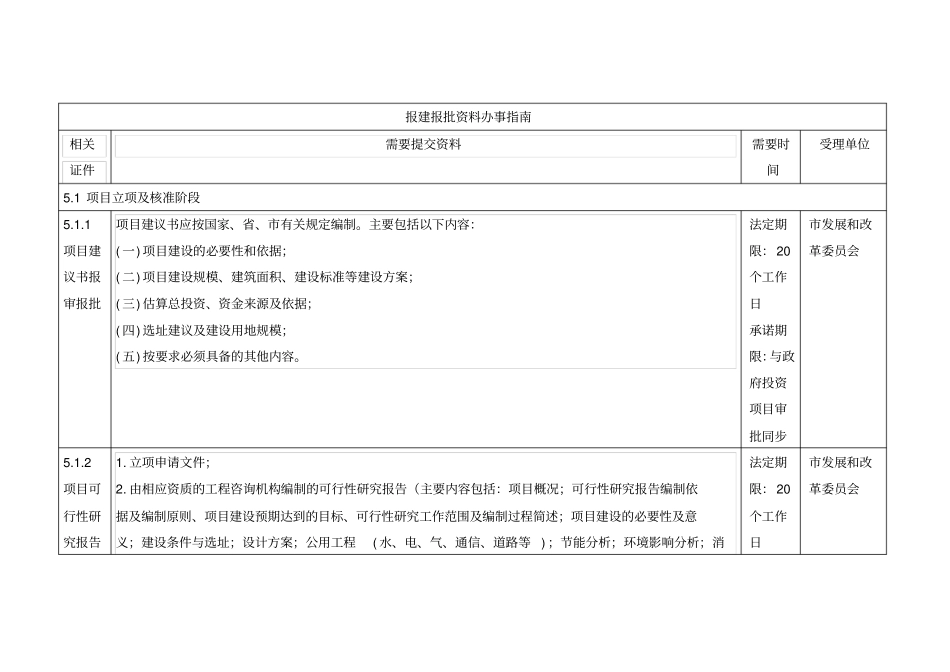

报建报批资料办事指南相关证件需要提交资料需要时间受理单位5
1 项目立项及核准阶段5
1项目建议书报审报批项目建议书应按国家、省、市有关规定编制
主要包括以下内容:( 一) 项目建设的必要性和依据;( 二) 项目建设规模、建筑面积、建设标准等建设方案;( 三) 估算总投资、资金来源及依据;( 四) 选址建议及建设用地规模;( 五) 按要求必须具备的其他内容
法定期限: 20个工作日承诺期限:与政府投资项目审批同步市发展和改革委员会5
2项目可行性研究报告1
立项申请文件;2

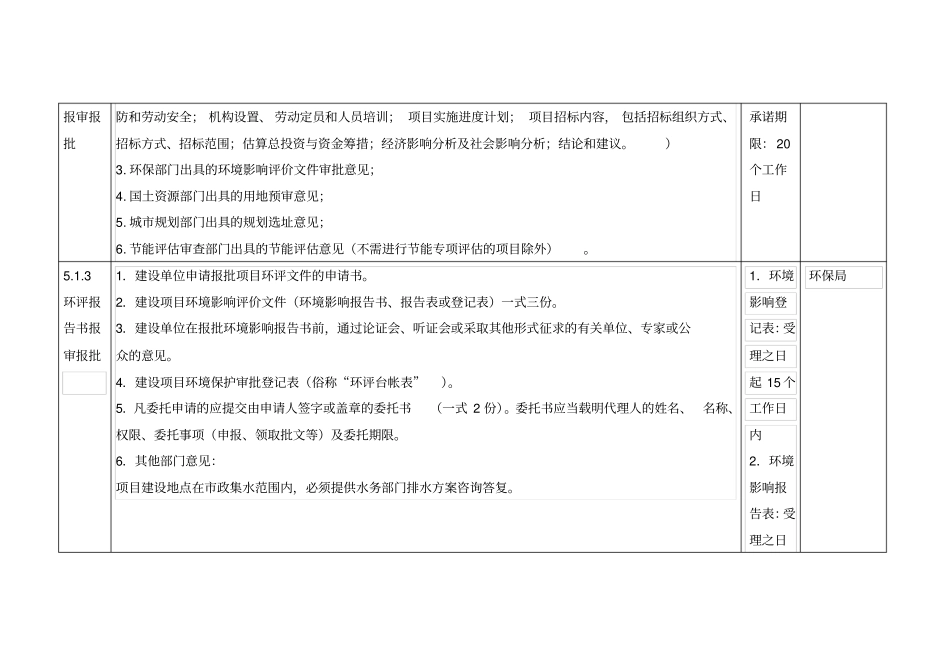

由相应资质的工程咨询机构编制的可行性研究报告(主要内容包括:项目概况;可行性研究报告编制依据及编制原则、项目建设预期达到的目标、可行性研究工作范围及编制过程简述;项目建设的必要性及意义;建设条件与选址;设计方案;公用工程( 水、电、气、通信、道路等) ;节能分析;环境影响分析;消法定期限: 20个工作日市发展和改革委员会报审报批防和劳动安全; 机构设置、 劳动定员和人员培训; 项目实施进度计划; 项目招标内容, 包括招标组织方式、招标方式、招标范围;估算总投资与资金筹措;经济影响分析及社会影响分析;结论和建议

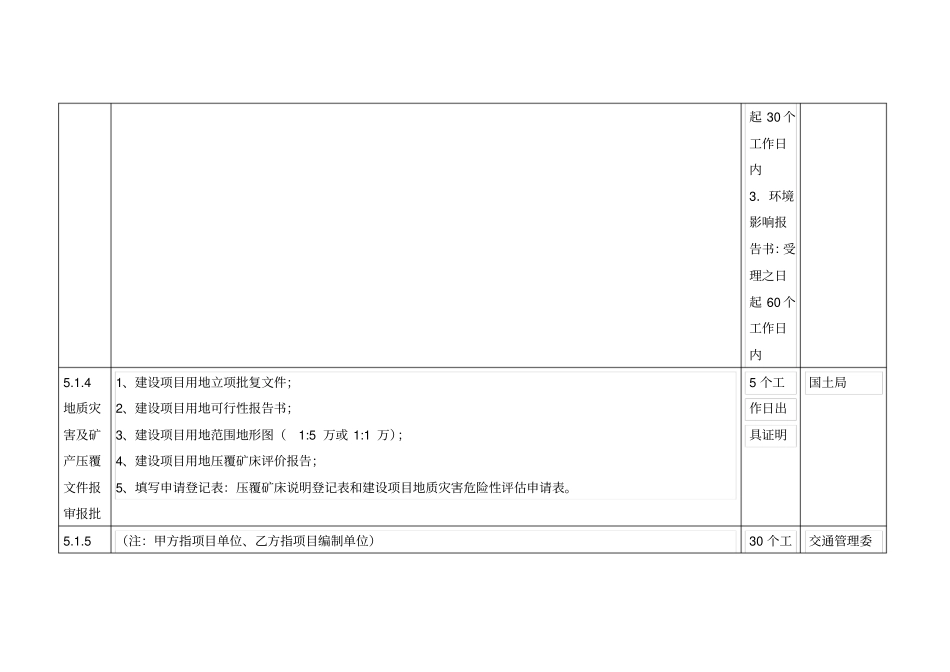

环保部门出具的环境影响评价文件审批意见;4
国土资源部门出具的用地预审意见;5
城市规划部门出具的规划选址意见;6
节能评估审查部门出具的节能评估意见(不需进行节能专项评估的项目除外)
承诺期限: 20个工作日5
3环评报告书报审报批1.建设单位申请报批项目环评文件的申请书
2.建设项目环境影响评价文件(环境影响报告书、报告表或登记表)一式三份
3.建设单位在报批环境影响报告书前,通过论证会、听证会或采取其他形式征求的有关单位、专家或公众的意见
4.建设项目环境保护审批登记表(俗称“环评台帐表”)
5.凡委托申请的应提交由申请人签字或盖章的委托书(一式 2 份)
