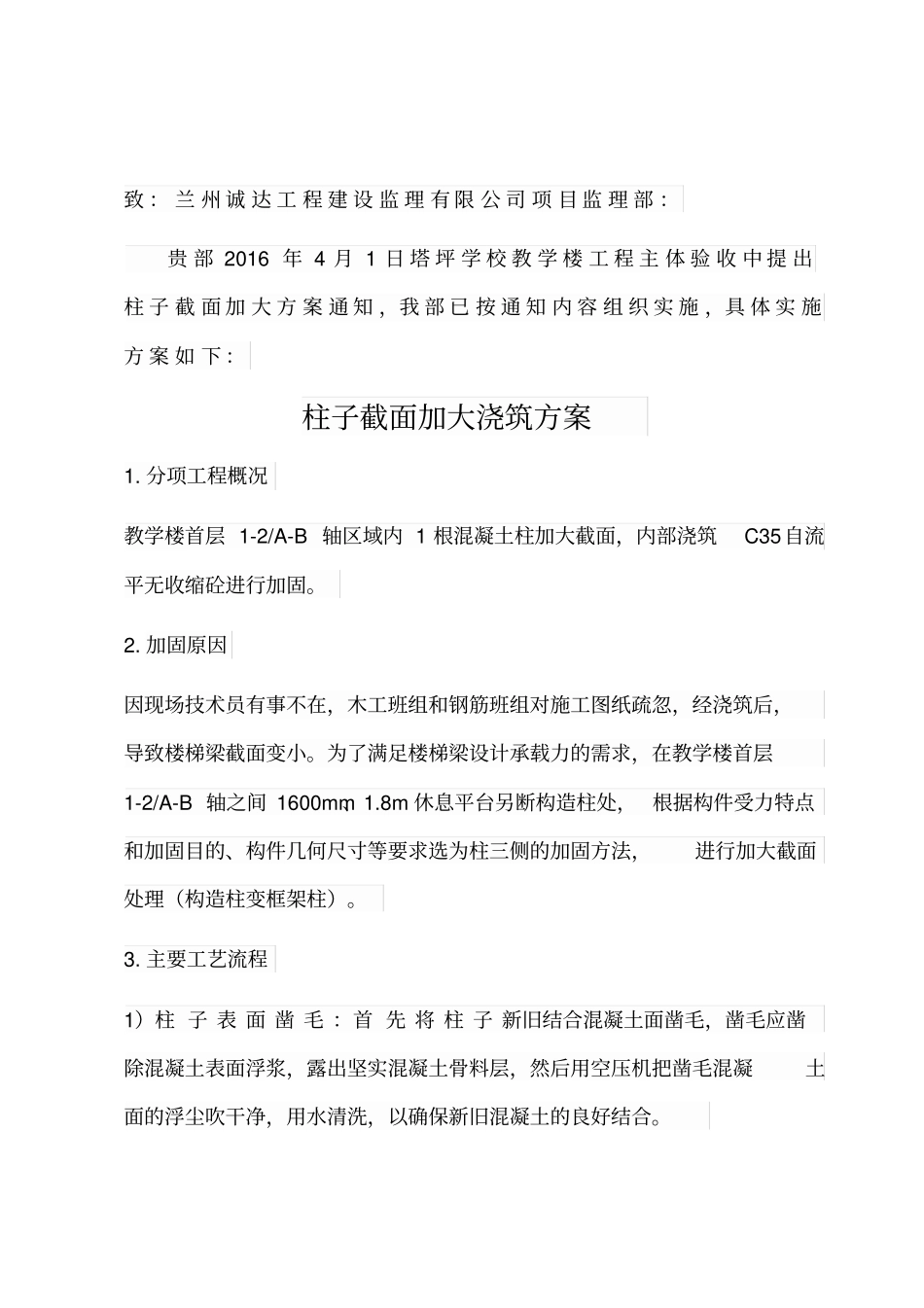

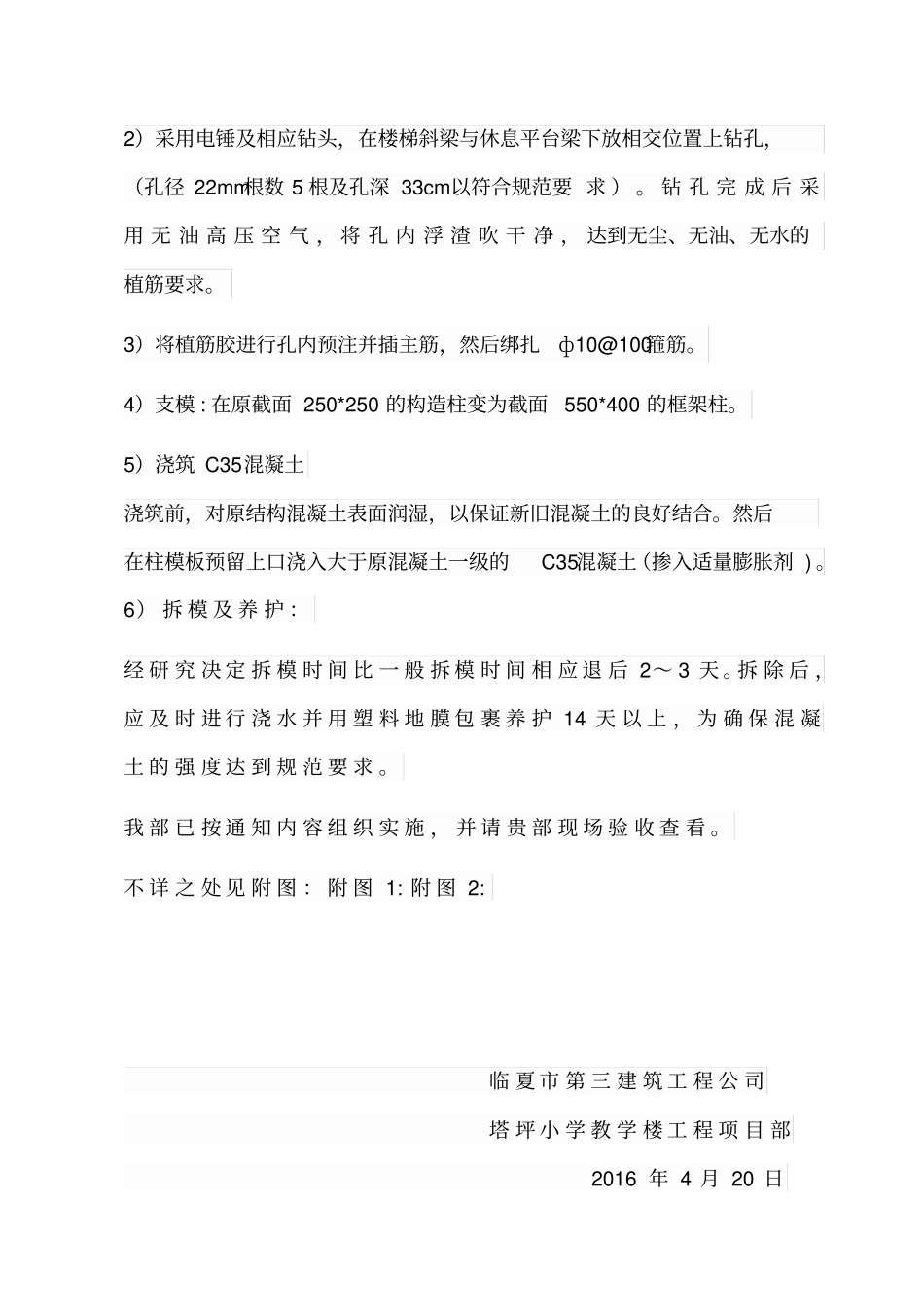

塔坪小学教学楼楼梯柱截面加固方案临夏市第三建筑工程公司二 零 一 六年 四 月 六 日致 : 兰 州 诚 达 工 程 建 设 监 理 有 限 公 司 项 目 监 理 部 :贵 部 2016 年 4 月 1 日 塔 坪 学 校 教 学 楼 工 程 主 体 验 收 中 提 出柱 子 截 面 加 大 方 案 通 知 ,我 部 已 按 通 知 内 容 组 织 实 施 ,具 体 实 施方 案 如 下 :柱子截面加大浇筑方案1. 分项工程概况教学楼首层 1-2/A-B 轴区域内 1 根混凝土柱加大截面,内部浇筑C35自流平无收缩砼进行加固。2. 加固原因因现场技术员有事不在,木工班组和钢筋班组对施工图纸疏忽,经浇筑后,导致楼梯梁截面变小。为了满足楼梯梁设计承载力的需求,在教学楼首层1-2/A-B 轴之间 1600mm、1.8m 休息平台另断构造柱处, 根据构件受力特点和加固目的、构件几何尺寸等要求选为柱三侧的加固方法,进行加大截面处理(构造柱变框架柱)。3. 主要工艺流程1)柱 子 表 面 凿 毛 :首 先 将 柱 子 新旧结合混凝土面凿毛,凿毛应凿除混凝土表面浮浆,露出坚实混凝土骨料层,然后用空压机把凿毛混凝土面的浮尘吹干净,用水清洗,以确保新旧混凝土的良好结合。2)采用电锤及相应钻头,在楼梯斜梁与休息平台梁下放相交位置上钻孔,(孔径 22mm根数 5 根及孔深 33cm以符合规范要 求 ) 。 钻 孔 完 成 后 采用 无 油 高 压 空 气 , 将 孔 内 浮 渣 吹 干 净 , 达到无尘、无油、无水的植筋要求。3)将植筋胶进行孔内预注并插主筋,然后绑扎ф10@100箍筋。4)支模 : 在原截面 250*250 的构造柱变为截面550*400 的框架柱。5)浇筑 C35混凝土浇筑前,对原结构混凝土表面润湿,以保证新旧混凝土的良好结合。然后在柱模板预留上口浇入大于原混凝土一级的C35混凝土(掺入适量膨胀剂 ) 。6) 拆 模 及 养 护 :经 研 究 决 定 拆 模 时 间 比 一 般 拆 模 时 间 相 应 退 后 2~ 3 天 。拆 除 后 ,应 及 时 进 行 浇 水 并 用 塑 料 地 膜 包 裹 养 护 14 天 以 上 , 为 确 保 混 凝土 的 强 度 达 到 规 范 要 求 。我 部 已 按 通 知 内 容 组 织 实 施 , 并 请 贵 部 现 场 验 收 查 看 。不 详 之 处 见 附 图 : 附 图 1: 附 图 2: 临 夏 市 第 三 建 筑 工 程 公 司塔 坪 小 学 教 学 楼 工 程 项 目 部2016 年 4 月 20 日附图1 附 图 2
