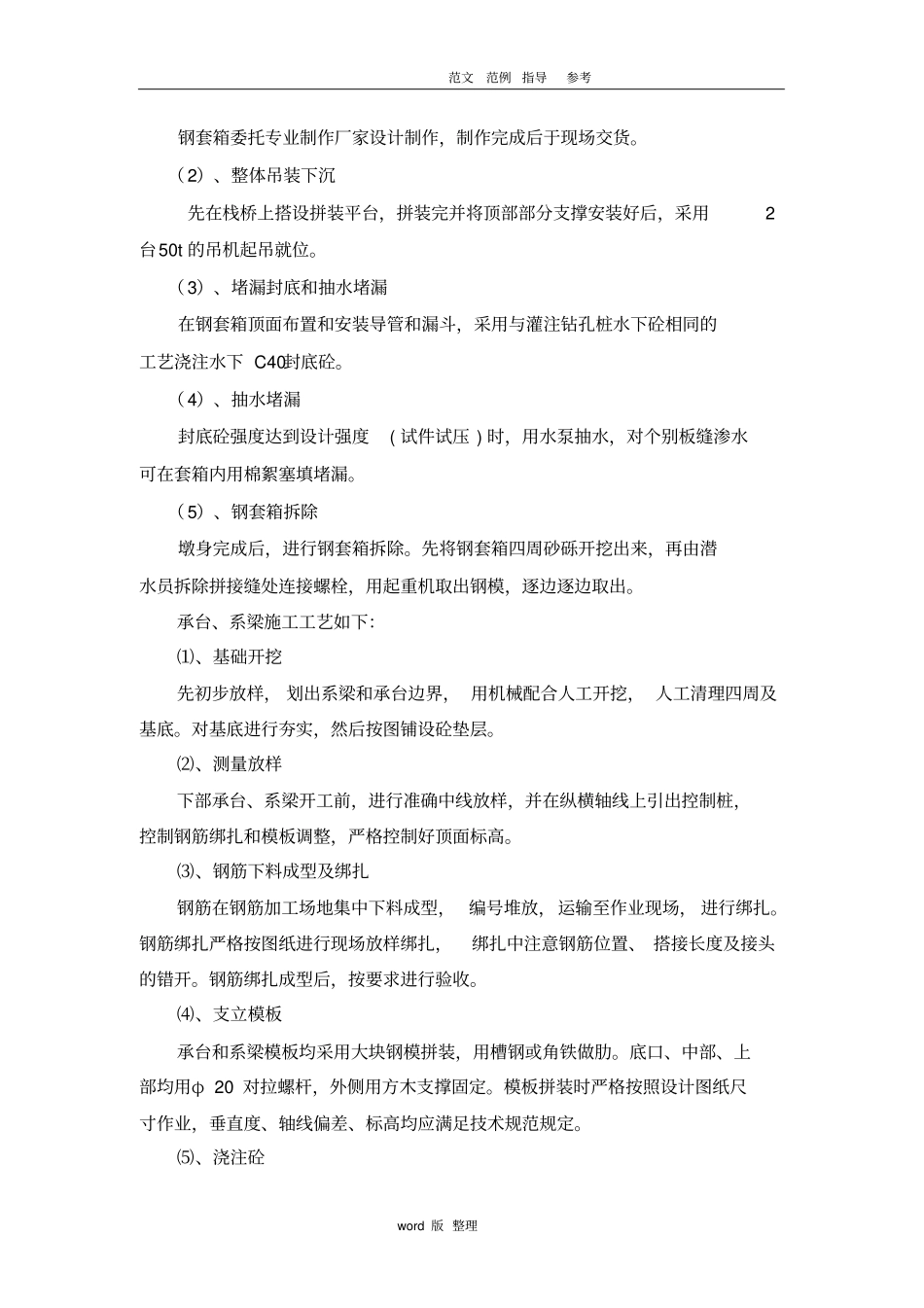

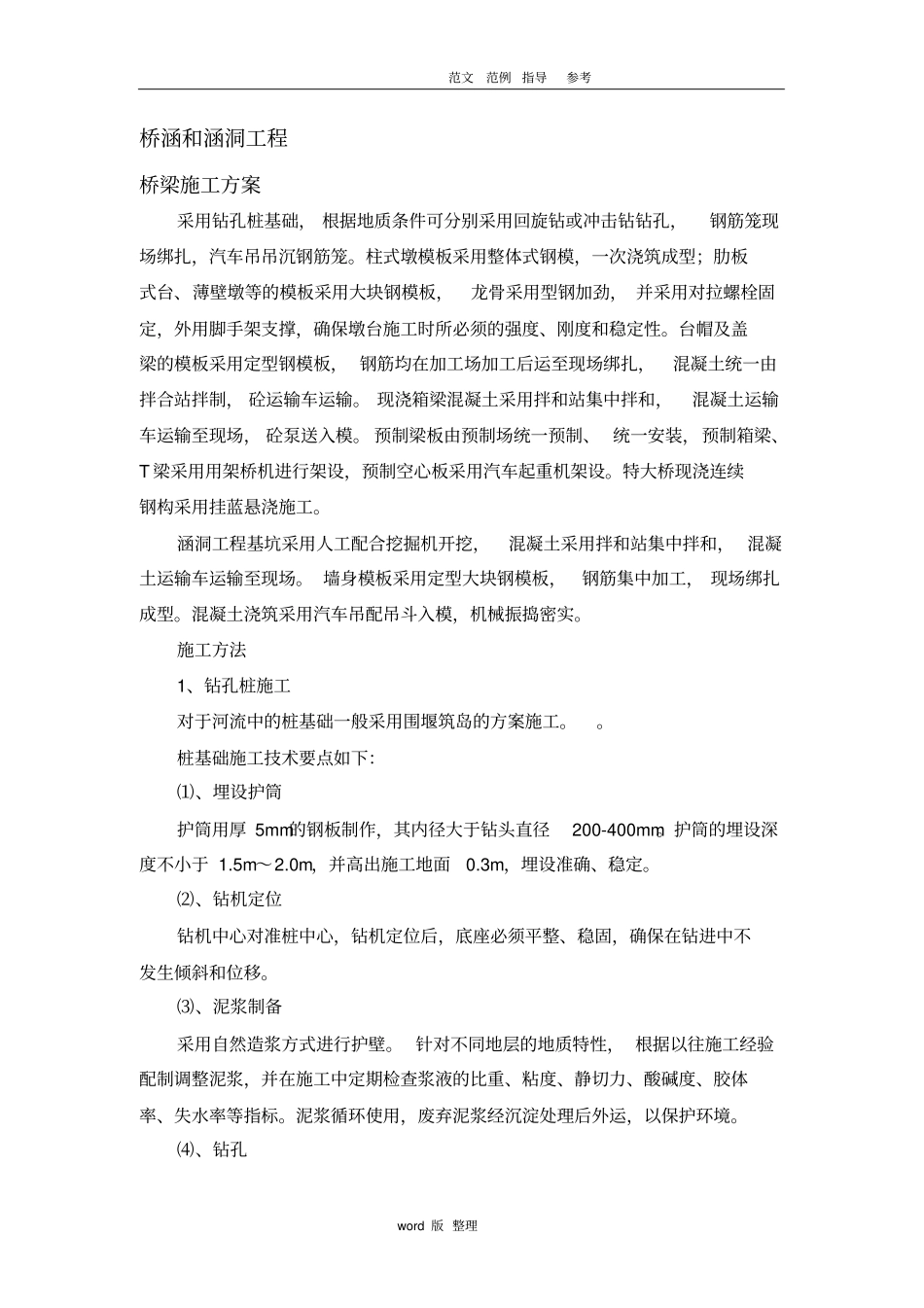

范文范例指导参考word 版 整理桥涵和涵洞工程桥梁施工方案采用钻孔桩基础, 根据地质条件可分别采用回旋钻或冲击钻钻孔,钢筋笼现场绑扎,汽车吊吊沉钢筋笼
柱式墩模板采用整体式钢模,一次浇筑成型;肋板式台、薄壁墩等的模板采用大块钢模板,龙骨采用型钢加劲, 并采用对拉螺栓固定,外用脚手架支撑,确保墩台施工时所必须的强度、刚度和稳定性
台帽及盖梁的模板采用定型钢模板, 钢筋均在加工场加工后运至现场绑扎,混凝土统一由拌合站拌制, 砼运输车运输
现浇箱梁混凝土采用拌和站集中拌和,混凝土运输车运输至现场, 砼泵送入模
预制梁板由预制场统一预制、 统一安装,预制箱梁、T 梁采用用架桥机进行架设,预制空心板采用汽车起重机架设
特大桥现浇连续钢构采用挂蓝悬浇施工
涵洞工程基坑采用人工配合挖掘机开挖,混凝土采用拌和站集中拌和, 混凝土运输车运输至现场
墙身模板采用定型大块钢模板,钢筋集中加工, 现场绑扎成型
混凝土浇筑采用汽车吊配吊斗入模,机械振捣密实
施工方法1、钻孔桩施工对于河流中的桩基础一般采用围堰筑岛的方案施工
桩基础施工技术要点如下:⑴、埋设护筒护筒用厚 5mm的钢板制作,其内径大于钻头直径200-400mm
护筒的埋设深度不小于 1
0m,并高出施工地面0
3m,埋设准确、稳定
⑵、钻机定位钻机中心对准桩中心,钻机定位后,底座必须平整、稳固,确保在钻进中不发生倾斜和位移
⑶、泥浆制备采用自然造浆方式进行护壁
针对不同地层的地质特性, 根据以往施工经验配制调整泥浆,并在施工中定期检查浆液的比重、粘度、静切力、酸碱度、胶体率、失水率等指标
泥浆循环使用,废弃泥浆经沉淀处理后外运,以保护环境

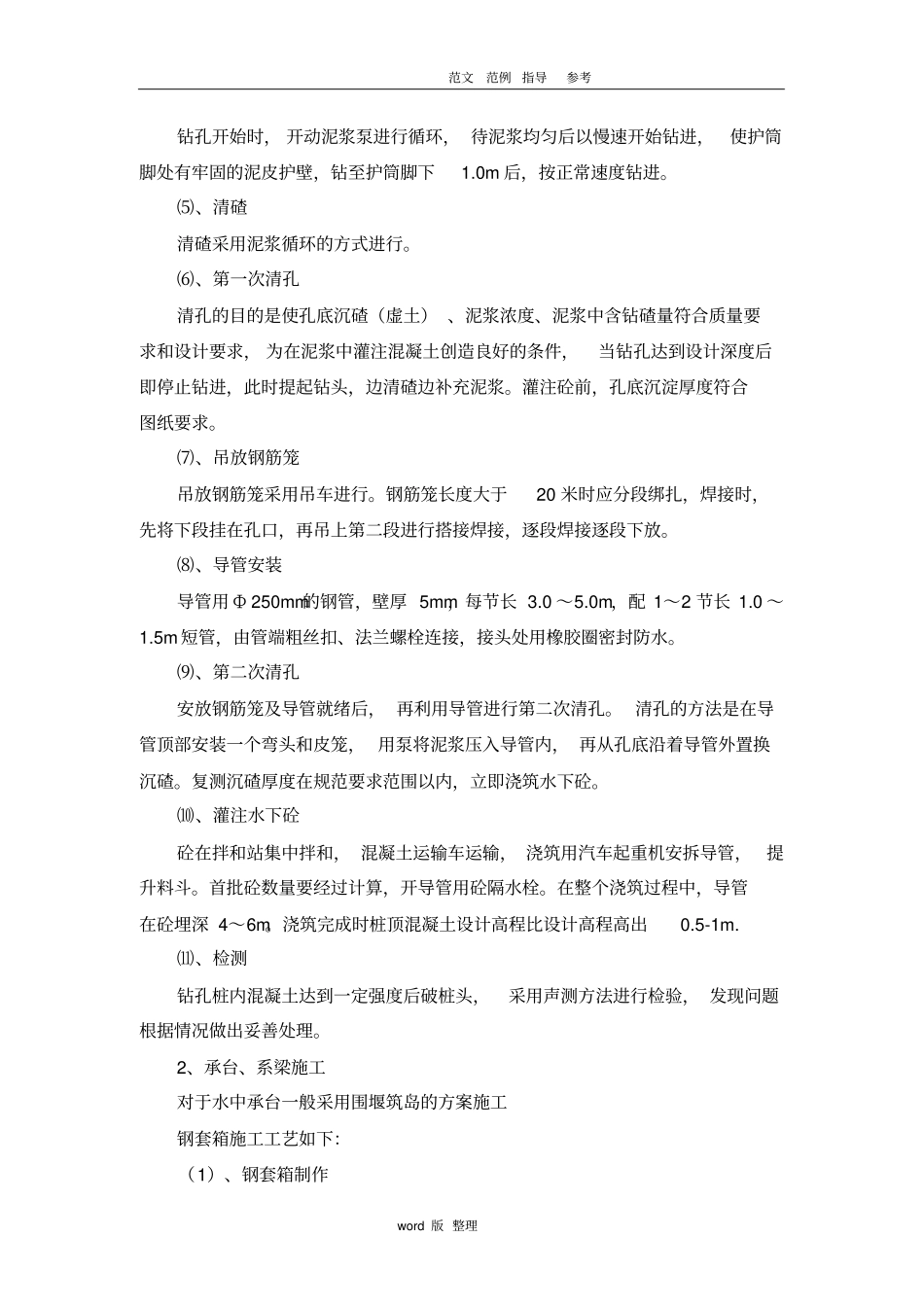

⑷、钻孔范文范例指导参考word 版 整理钻孔开始时, 开动泥浆泵进行循环, 待泥浆均匀后以慢速开始钻进,使护筒脚处有牢固的泥皮护壁,钻至护筒脚下1
0m 后,按正常速度钻进
