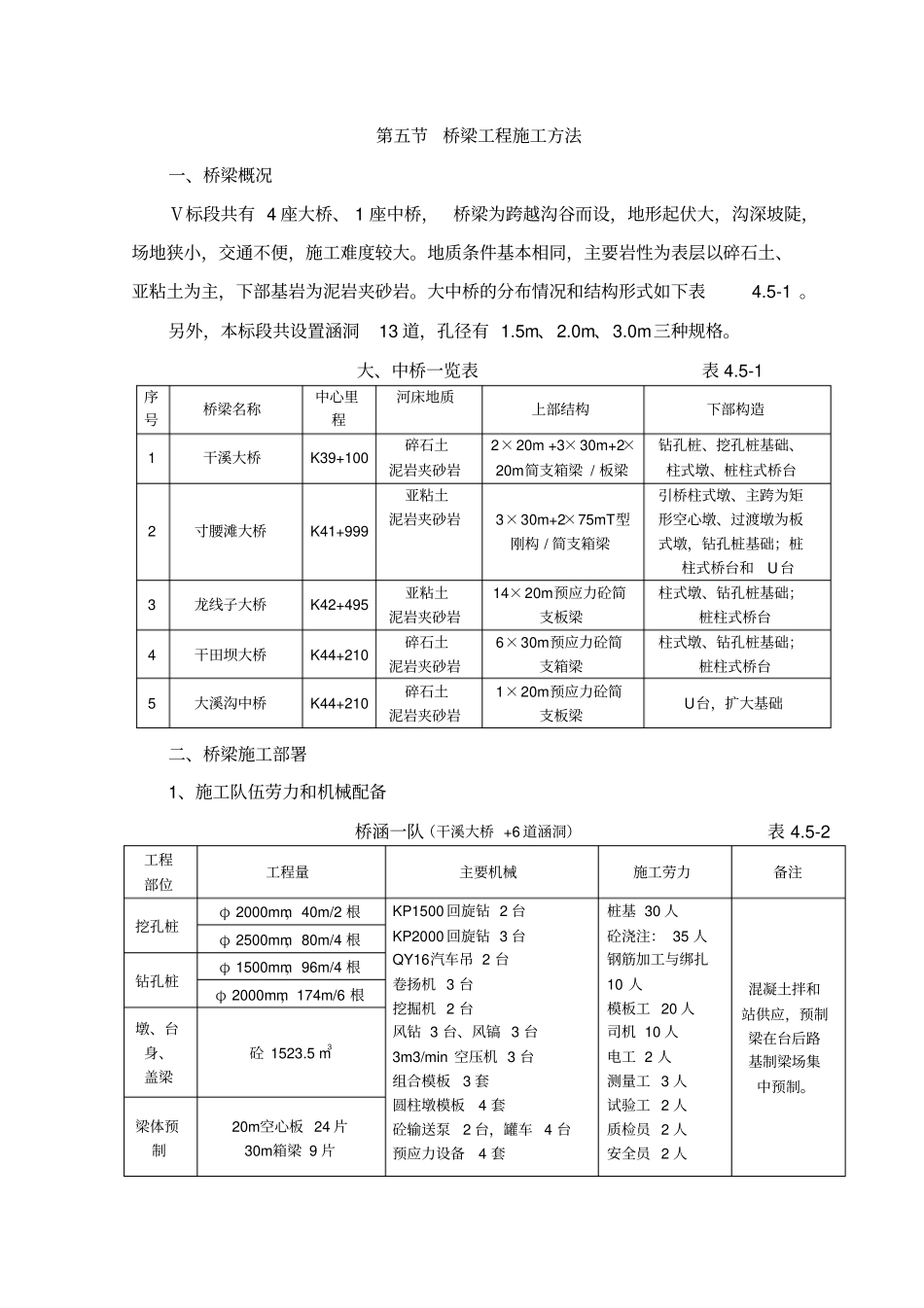

三、桥涵工程的施工方案1、寸腰滩大桥( 3×30+2×75m T 构/ 简支箱梁)桥梁下部钻孔桩基础采用冲击反循环钻和旋转钻成孔,导管法灌注水下混凝土;引桥高度较低的柱式墩台采用定型钢模模注,汽车吊配合施工,主跨矩形空心高墩采用翻板式爬模施工;主跨T 型刚构上部箱梁采用菱形挂篮悬浇施工,配备1 台塔吊(旋转半径 75m)辅助施工,引桥上部箱梁在0 号台后路基上预制,主跨合拢后采用双导梁架桥机架设
2、装配式简支箱梁、空心板桥(1)钻孔桩直径 1
5m、桩长 20m以内的钻孔桩采用CJF-15 冲击反循环钻机成孔,直径1
0m、桩长 20m以上的钻孔桩采用KP-2000 旋转钻机成孔,导管法灌注水下砼
(2)挖孔桩和挖井基础挖孔桩土质地层和软石地层采用人工辅以铁锹、风镐开挖,硬石岩层采用浅眼爆破法开挖,孔口设置锁口圈,孔内侧壁采用混凝土护壁,出碴采用卷扬机提升碴筒,孔口设置摇头扒杆配合移碴
挖孔深度超过10m时,孔内采用机械式通风
孔底有水且不易排干时,桩身砼采用导管法灌注水下砼;孔内无水或水量较小时,将孔底渗水排干,利用串筒一次浇注桩身混凝土
挖井基础开挖施工与挖孔桩基本相同,井身四周护壁采用砂浆锚杆和钢筋砼联合护壁以确保安全,混凝土采用溜槽分层浇注
(3)扩大基础及承台基坑采用明挖法施工,由人工配合机械开挖,基岩采用浅孔小药量爆破,尽量减少基底被扰动
基础和承台砼采用组合模板模筑,砼按一定方向、顺序分层浇筑,砼采用插入式振动器捣固,拆模后继续洒水养护
承台施工前应将多余桩头凿除
(4)墩台身施工柱式墩采用两片式半圆形整体全新钢模板模注,墩身钢筋集中加工, 现场绑扎和焊接,砼在拌和站集中制备,罐车运送至浇注点,液压输送泵泵送浇注,拆模后用塑料薄膜包裹养生
施工时采用汽车吊或塔吊来拆装模板和吊运钢筋、小机具等
高度在 15m以下的盖梁和系梁施工,采用满堂红碗扣支架现
