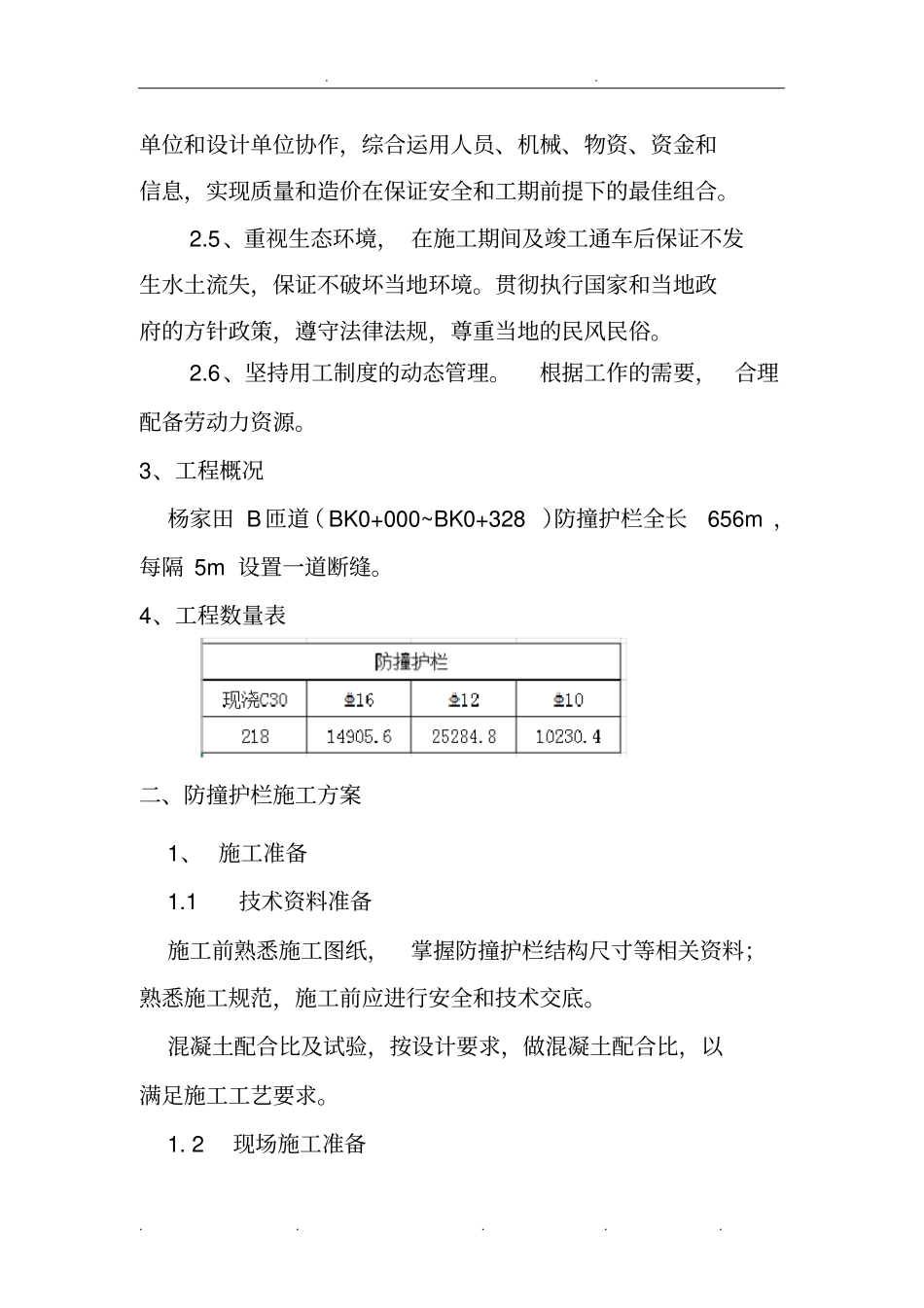

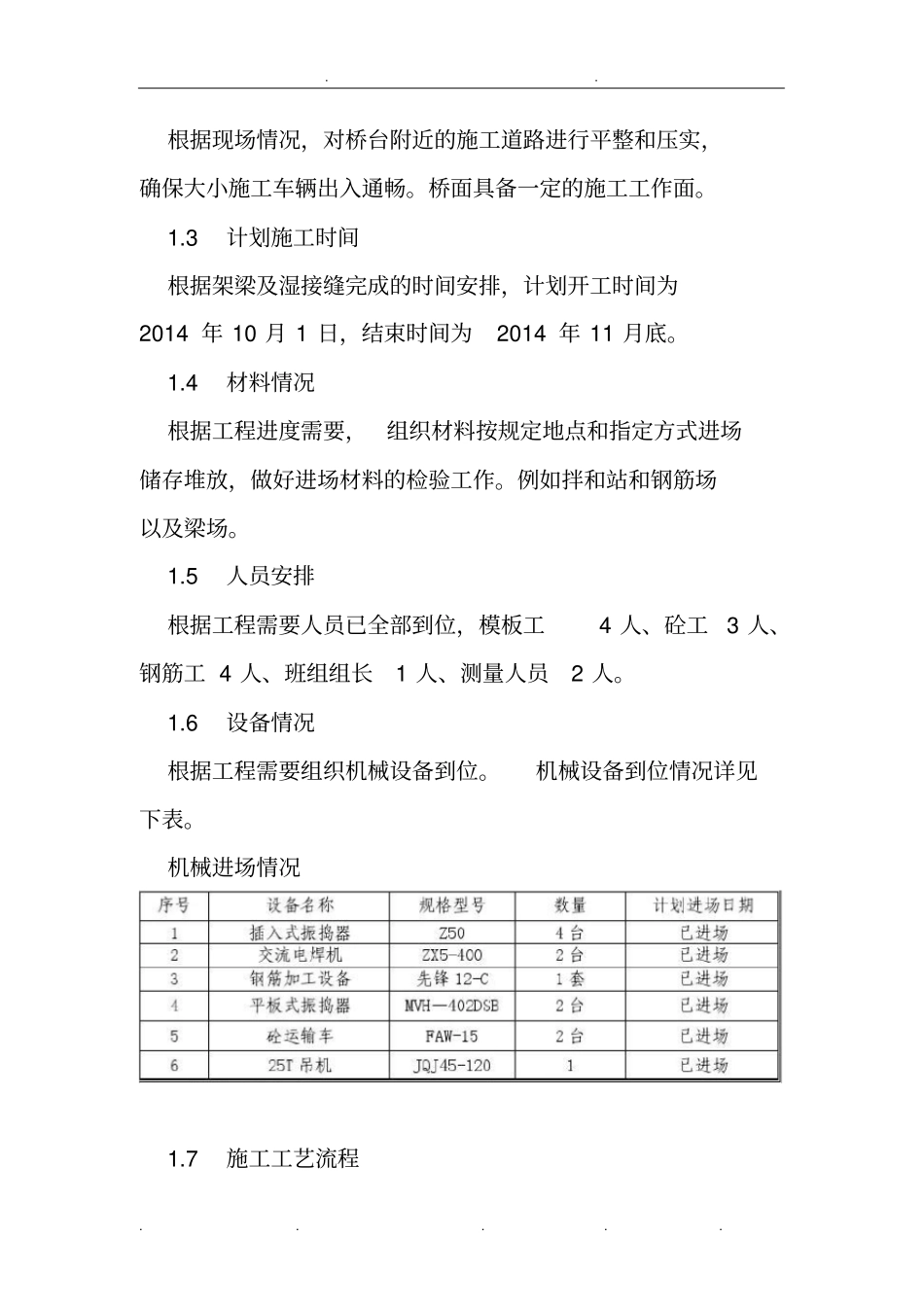

. . . . . . . 编制依据及编制原则一、编制依据、原则及概况1、编制依据1.1 、《广陕广巴高速公路连接线(吴家浩至张家湾高速公路)两阶段施工图设计文件LJ-2 合同第三册》;1.2、对本标段的现场勘察和调查资料;1.3、国家和交通部现行的设计、施工、验收采用的规范、规则和标准及相关文件;1.4、我单位历年来积累的施工技术与经验,施工管理、技术与质量管理水平,技术装备实力以及各专业人才等资源条件。2、编制原则2.1、遵循招标文件条款的原则,积极响应招标文件的各项条款及要求。2.2、优先考虑安全、质量的原则。精心组织施工,合理安排工作量和工期,确保无安全、质量事故发生。2.3、坚持实事求是的原则。在施工组织设计中,坚持施工技术先进、施工方案可行、重信誉守合同、施工组织科学合理、按期优质安全高效、不留后患。2.4、坚持按项目法管理的原则。通过与建设单位、 监理. . . . . . . 单位和设计单位协作,综合运用人员、机械、物资、资金和信息,实现质量和造价在保证安全和工期前提下的最佳组合。2.5、重视生态环境, 在施工期间及竣工通车后保证不发生水土流失,保证不破坏当地环境。贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗。2.6、坚持用工制度的动态管理。根据工作的需要, 合理配备劳动力资源。3、工程概况杨家田 B 匝道( BK0+000~BK0+328 )防撞护栏全长656m ,每隔 5m 设置一道断缝。4、工程数量表二、防撞护栏施工方案1、 施工准备1.1 技术资料准备施工前熟悉施工图纸,掌握防撞护栏结构尺寸等相关资料;熟悉施工规范,施工前应进行安全和技术交底。混凝土配合比及试验,按设计要求,做混凝土配合比,以满足施工工艺要求。1. 2 现场施工准备. . . . . . . 根据现场情况,对桥台附近的施工道路进行平整和压实,确保大小施工车辆出入通畅。桥面具备一定的施工工作面。1.3 计划施工时间根据架梁及湿接缝完成的时间安排,计划开工时间为2014 年 10 月 1 日,结束时间为2014 年 11 月底。1.4 材料情况根据工程进度需要,组织材料按规定地点和指定方式进场储存堆放,做好进场材料的检验工作。例如拌和站和钢筋场以及梁场。1.5 人员安排根据工程需要人员已全部到位,模板工4 人、砼工3 人、钢筋工 4 人、班组组长1 人、测量人员2 人。1.6 设备情况根据工程需要组织机械设备到位。机械设备到位情况详见下表。机械进场情况1.7 施工工艺流程. ....
