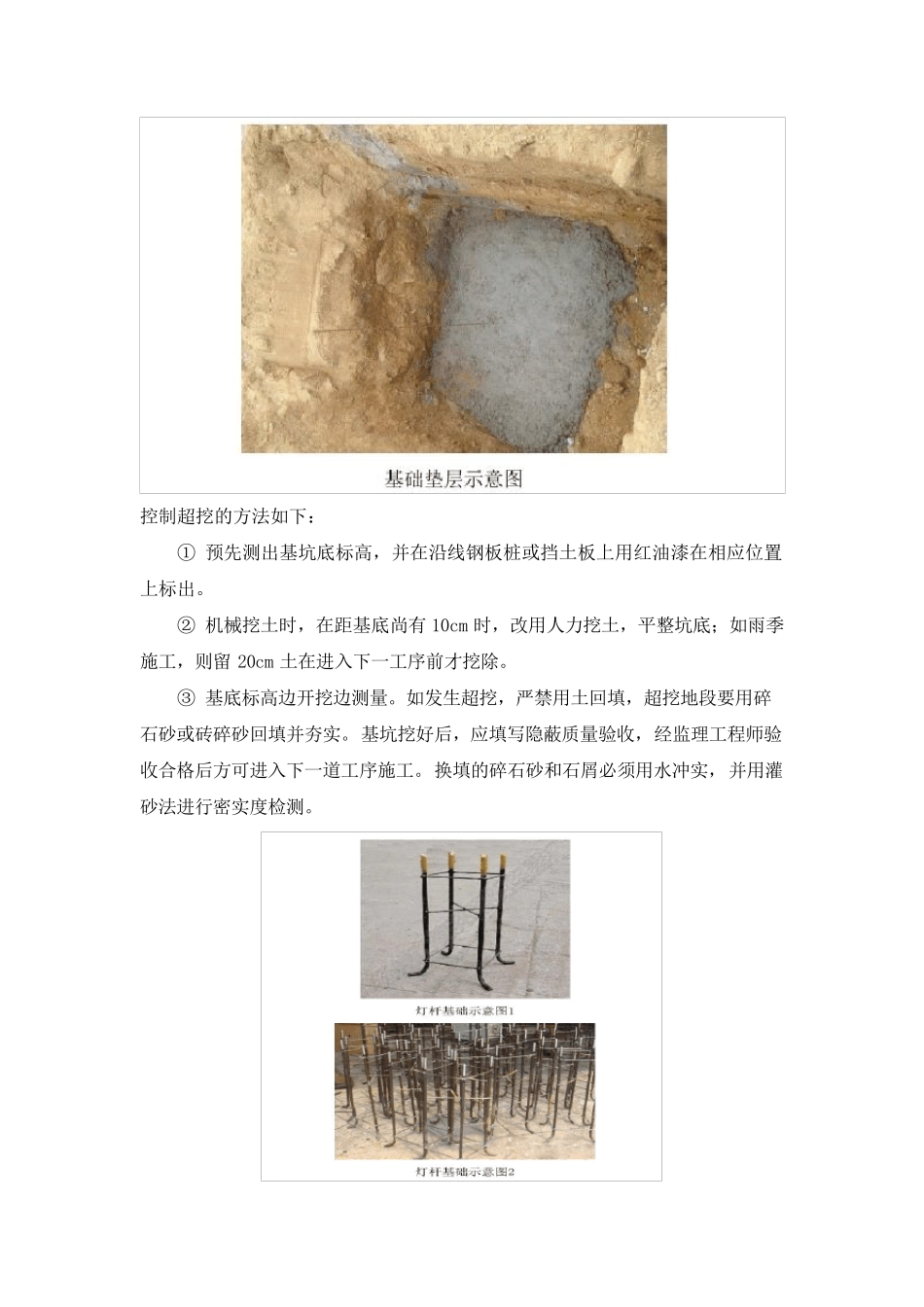

LED 太阳能路灯技术措施方案 第一节 路灯安装施工方案 一、基础施工及敷设管线 1. 基础土方开挖及回填 (1) 施工流程 灯杆定位 挖电缆沟 挖灯杆基坑 敷设电缆保护管 浇筑灯基础 电缆沟回填土 敷设电缆 -路灯灯具组装 电缆头制作 控制箱安装 变压器安装 接地极制安装 通电调试 (2) 管沟开挖 1)地面照明配线穿管埋地深度为地面以下0.7m。 2)对轴线桩、水准基点桩等按图纸进行复测,若发现标志不足、被移动或精度不符合要求时,进行补测处理。 3)施工测量。施工前由测量人员先校核图纸,根据甲方提供的测量控制点和水准点及图上的线点位置,以及施工地段的地形地物,确定施测方法,布设测量控制网,并报监理工程师批准。由测量人员根据设计图纸放出接线井、灯基础、箱式变压器基础位置,再根据管中线及缆沟开挖要求,放出线位。将施工地段的原地标高复测一次,以确定该施工地段的开挖深度。在施工过程中,施工人员要注意保护测量控制点,如发现测量控制点被破坏,及时会知测量人员补测,以保证测量精确度。查明地下管线及其他地下构筑物情况,确保施工安全。按轴线准确测放地面开挖边线,纵向开挖,采 用 机 械 纵向分 层 开挖,人力 挖土配合,自 卸车 运 输 ,挖出的土方可 用 于 回填的就 近 堆 放,余 土运 至 指 定地点。机 械 开挖至 距设计坑底 标高10cm 厚 时,釆 用 人工开挖、把 沟底 土层 夯 实 找 平 后 才 能 捣 垫 层 ,尽 量避 免 超 挖现象 ,如有 超 挖,回填碎 石 砂 或砖 碎 砂 并夯 实 至 沟底 设计标高。作好 防 水措 施,及时抽 干 沟内 积 水。开挖时,随 时测量监控,保证开挖沟槽 尺 寸 、轴线达 到 施工方案 及设计的要求。 (3)基础开挖质 量控制点 1)在基坑开挖中,地基承 载 力 是 质 量控制的关 键 。地基承 载 力 必 须 满 足设计要求。其质 量保证措 施: 严 禁 扰 动坑底 土壤 ,避 免 发生 超 挖。 控制超挖的方法如下: ① 预先测出基坑底标高,并在沿线钢板桩或挡土板上用红油漆在相应位置上标出。 ② 机械挖土时,在距基底尚有 10cm 时,改用人力挖土,平整坑底;如雨季施工,则留 20cm 土在进入下一工序前才挖除。 ③ 基底标高边开挖边测量。如发生超挖,严禁用土回填,超挖地段要用碎石砂或砖碎砂回填并夯实。基坑挖好后,应填写隐蔽质量验收,经监理工...
