LNG 场站 (适合加气站、气化站) 工 艺 预 冷 投 产 方 案 编 制: 审 核: 批 准: XX 有限公司 2016 年 8 月 15 日 LNG 场站预冷方案 2 目 录 第一部分 总则 第二部分 准备工作 第三部分 工作要点 第四部分 应急预案 第五部分 进度计划 第六部分 安全保证 第七部分 预冷工艺流程 第八部分 常温管道及外管置换 第九部分 机具、材料准备 第十部分 现场组织机构 第十一部分 LNG 站区操作管理规程 LNG 场站预冷方案 3 第一部分 总则 一、预冷目的 1、检查低温设备、材料如低温容器、管道、管件、法兰、阀门、管托和仪表等的产品质量; 2、检查施工安装质量,对管路及罐的气体进行置换; 3、模拟生产状态,贯通工艺流程,考评设计质量; 4、演练、熟悉生产工艺流程及锻炼生产管理和操作人员; 5、为 LNG 进液做准备
二、预冷范围 包括 LNG 低温贮罐、贮罐自增压器、卸车增压器、空温式主气化器及卸车区、贮罐区、气化区的低温液相、气相管道、管件、法兰、阀门和仪表等
第二部分 准备工作 一、现场条件 1、气化站现场除保冷工程以外站区所有工程必须全部完成,这其中包括土建工程、站区安装工程、消防工程、自控系统及配电系统等; 2、气化站所有设备的单机调试以及整个系统的调试已经完成,防静电测试必须合格; 3、整个工艺系统的强度试验、气密性试验和用洁净无油的压缩空气吹扫须合格
4、为确保安全,贮罐和管道的安全阀、压力表均须安装完成,并且是校 验合格的,管道支 架 是否 按 要 求 布 置及固 定
5、LNG 储 罐真 空度检测合格并提 供 记 录 备案
LNG 场站预冷方案 4 6、各设备及工艺系统调压、计量等控制阀门及仪表自控供应厂家必须到位

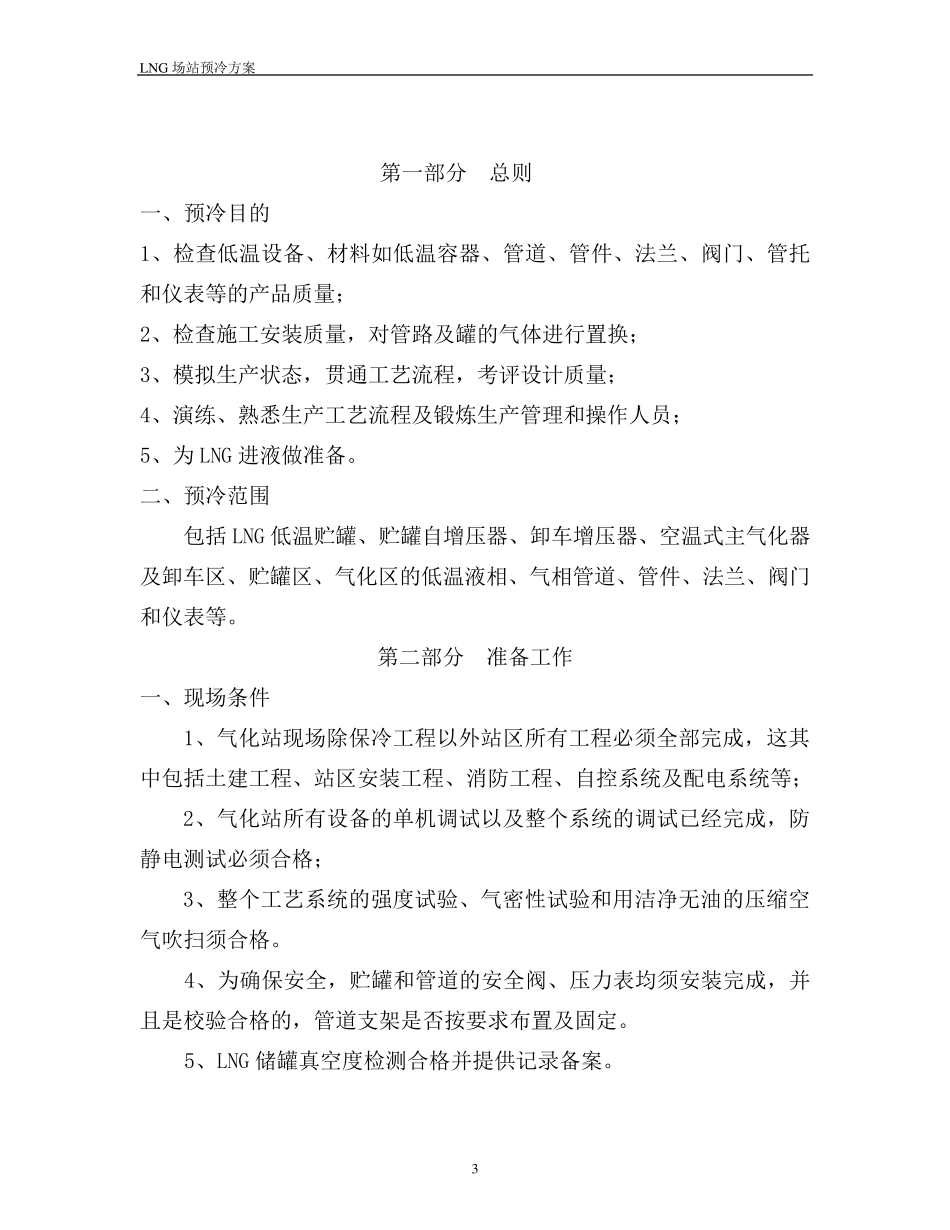

二、现场三查四定 预冷前要进行的三查四定:查设计漏项、查施工质量、查未完工项目;定预冷流程、定方
