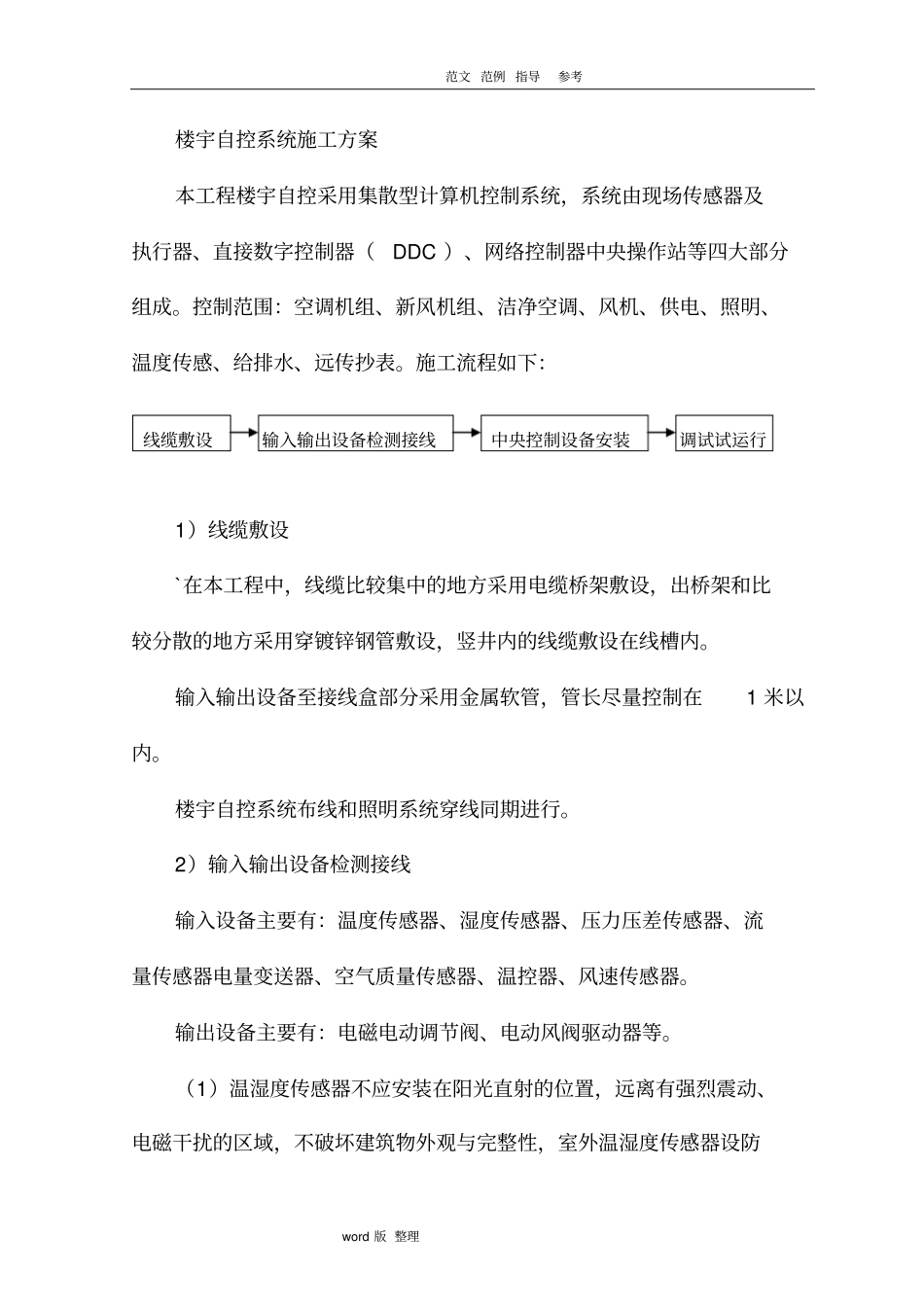

范文 范例 指导参考word 版 整理楼宇自控系统施工方案本工程楼宇自控采用集散型计算机控制系统,系统由现场传感器及执行器、直接数字控制器(DDC )、网络控制器中央操作站等四大部分组成
控制范围:空调机组、新风机组、洁净空调、风机、供电、照明、温度传感、给排水、远传抄表
施工流程如下:1)线缆敷设`在本工程中,线缆比较集中的地方采用电缆桥架敷设,出桥架和比较分散的地方采用穿镀锌钢管敷设,竖井内的线缆敷设在线槽内
输入输出设备至接线盒部分采用金属软管,管长尽量控制在1 米以内
楼宇自控系统布线和照明系统穿线同期进行
2)输入输出设备检测接线输入设备主要有:温度传感器、湿度传感器、压力压差传感器、流量传感器电量变送器、空气质量传感器、温控器、风速传感器
输出设备主要有:电磁电动调节阀、电动风阀驱动器等
(1)温湿度传感器不应安装在阳光直射的位置,远离有强烈震动、电磁干扰的区域,不破坏建筑物外观与完整性,室外温湿度传感器设防线缆敷设输入输出设备检测接线调试试运行中央控制设备安装范文 范例 指导参考word 版 整理风雨防护罩

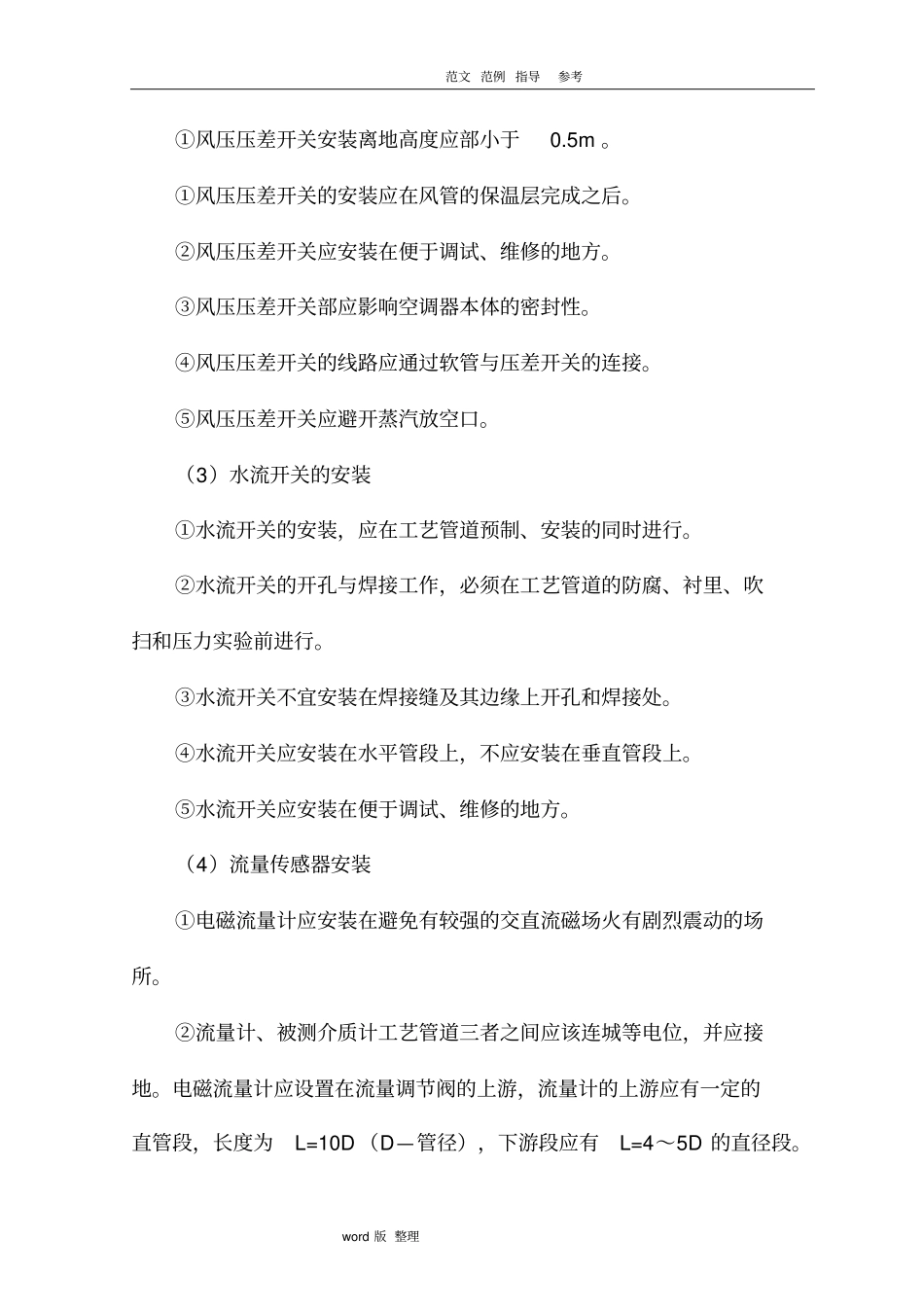

尽可能远离门窗和出风口的位置,若无法避开则至少相距2米,并列安装的传感器距地高度一致,高度差不大于1 毫米,同区域内高度差不大于 5 毫米,传感器和DDC 之间的连线的电阻要求小于1Ω
(2)压力、压差传感器、压差开关的安装传感器应安装在便于调试、维修的位置
传感器应安装在温、湿度传感器的上游侧
风管型压力、压差传感器的安装应在风管保温层完成之后
风管型压力、压差传感器应在风管的直管段,如不能安装在直管段,则应避开风管内通风死角和蒸汽放空的位置
水管型、蒸汽型压力与压差传感器的安装应在工艺管道预制和安装的同时进行,其开孔与焊接工作必须在工艺管道的防腐、衬里、吹扫和压力实验前进行
水管型、蒸汽型压力、压差传感器不宜安装在管道焊接缝及其边缘上开孔及焊接处
