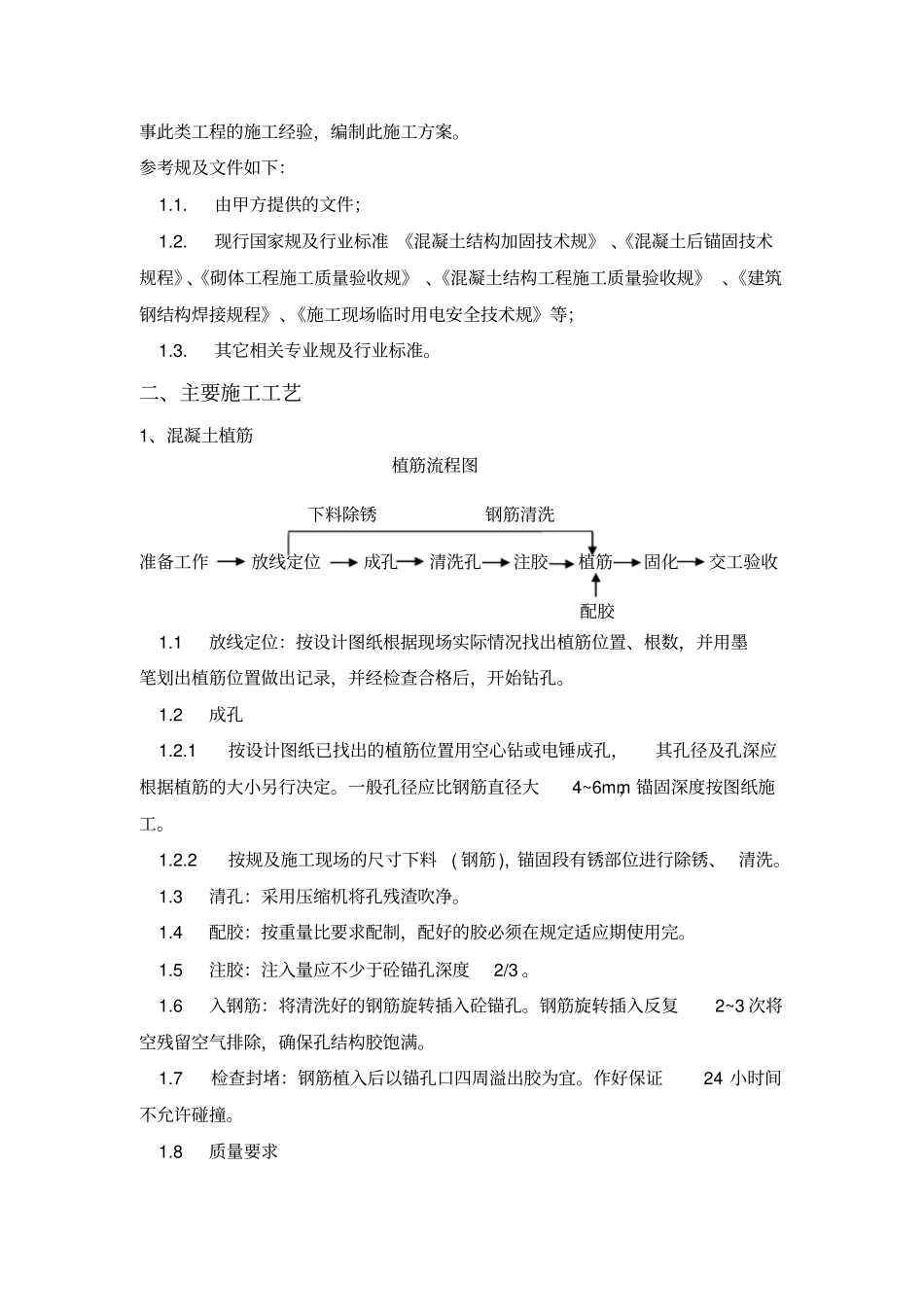

结构加固工程施工方案华生建设工程2015 年 10 月 10 日一、编制依据经过现场勘查, 综合考虑施工安全、 施工进度等要求, 结合我公司多年来从事此类工程的施工经验,编制此施工方案
参考规及文件如下: 1
由甲方提供的文件; 1
现行国家规及行业标准 《混凝土结构加固技术规》 、《混凝土后锚固技术规程》、《砌体工程施工质量验收规》 、《混凝土结构工程施工质量验收规》 、《建筑钢结构焊接规程》、《施工现场临时用电安全技术规》等; 1
其它相关专业规及行业标准
二、主要施工工艺1、混凝土植筋植筋流程图下料除锈钢筋清洗准备工作放线定位成孔清洗孔注胶植筋固化交工验收配胶 1
1放线定位:按设计图纸根据现场实际情况找出植筋位置、根数,并用墨笔划出植筋位置做出记录,并经检查合格后,开始钻孔
1按设计图纸已找出的植筋位置用空心钻或电锤成孔,其孔径及孔深应根据植筋的大小另行决定
一般孔径应比钢筋直径大4~6mm,锚固深度按图纸施工
2按规及施工现场的尺寸下料( 钢筋 ), 锚固段有锈部位进行除锈、 清洗
3清孔:采用压缩机将孔残渣吹净
4配胶:按重量比要求配制,配好的胶必须在规定适应期使用完
5注胶:注入量应不少于砼锚孔深度2/3
6入钢筋:将清洗好的钢筋旋转插入砼锚孔
钢筋旋转插入反复2~3 次将空残留空气排除,确保孔结构胶饱满
7检查封堵:钢筋植入后以锚孔口四周溢出胶为宜
作好保证24 小时间不允许碰撞

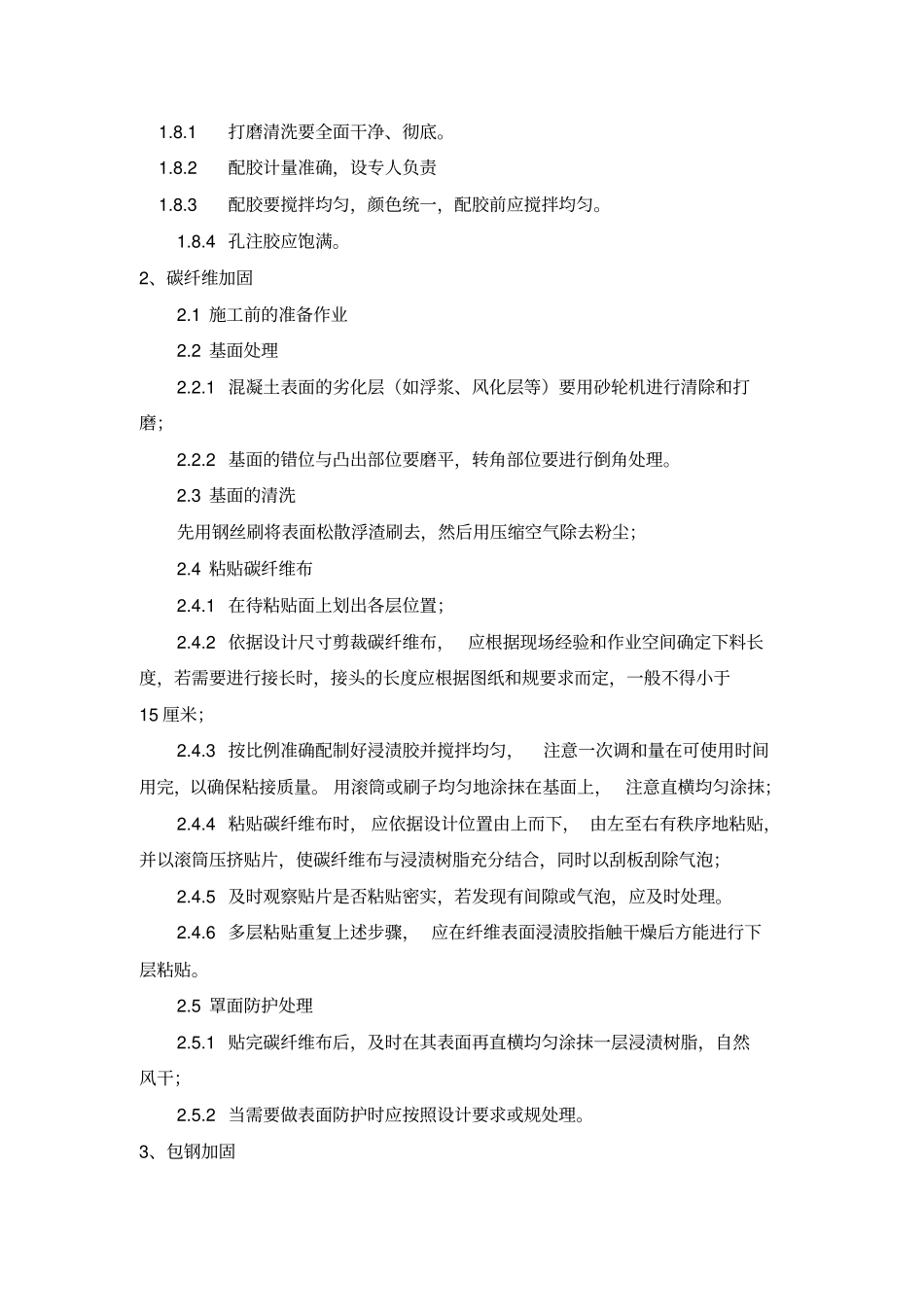

8质量要求 1
1打磨清洗要全面干净、彻底
2配胶计量准确,设专人负责 1
3配胶要搅拌均匀,颜色统一,配胶前应搅拌均匀
4 孔注胶应饱满
2、碳纤维加固2
1 施工前的准备作业2
2 基面处理2
1 混凝土表面的劣化层(如浮浆、风化层等)要用砂轮机进行清除和打磨;2
