模板工程工作指引模板工程工作指引编制日期 _________ 审核日期 _________ 批准日期 _________ 模板工程工作指引1 目的 :明确模板工程的标准做法, 提高主体结构实测质量及观感质量从而提升客户对工程质量的满意度
2 适用范围 : 适用于和泓置地所有在建项目和新建项目
3 编制说明 : 本标准做法原则上要求所有在建及新建项目均按此做法执行,但鼓励总包将模板加固及安装做法定型化
4 模板工程标准做法4

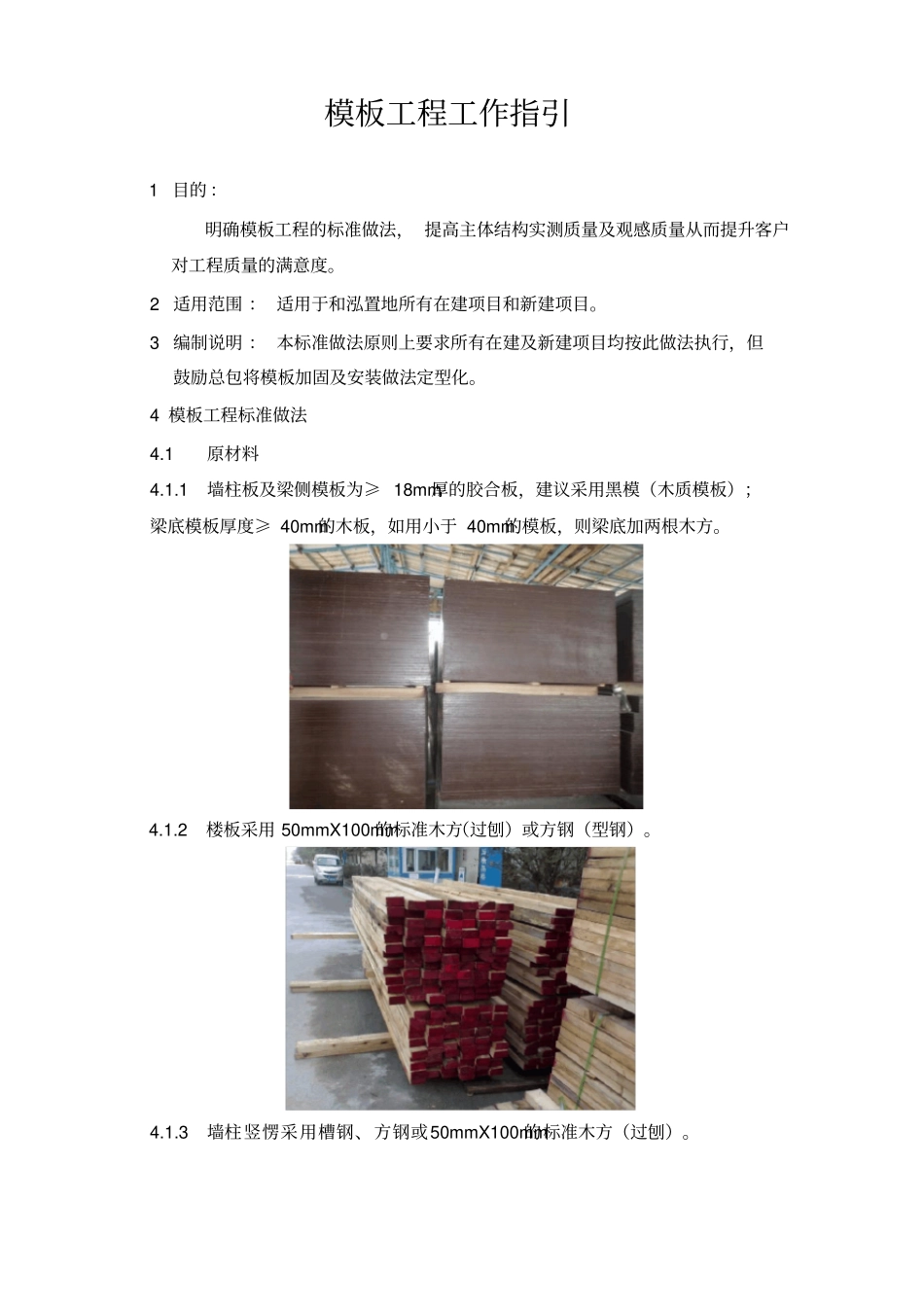

1墙柱板及梁侧模板为≥ 18mm厚的胶合板,建议采用黑模(木质模板);梁底模板厚度≥ 40mm的木板,如用小于 40mm的模板,则梁底加两根木方
2 楼板采用 50mmX100mm 的标准木方(过刨)或方钢(型钢)
3 墙柱竖愣采用槽钢、方钢或50mmX100mm 的标准木方(过刨)
模板工程工作指引4

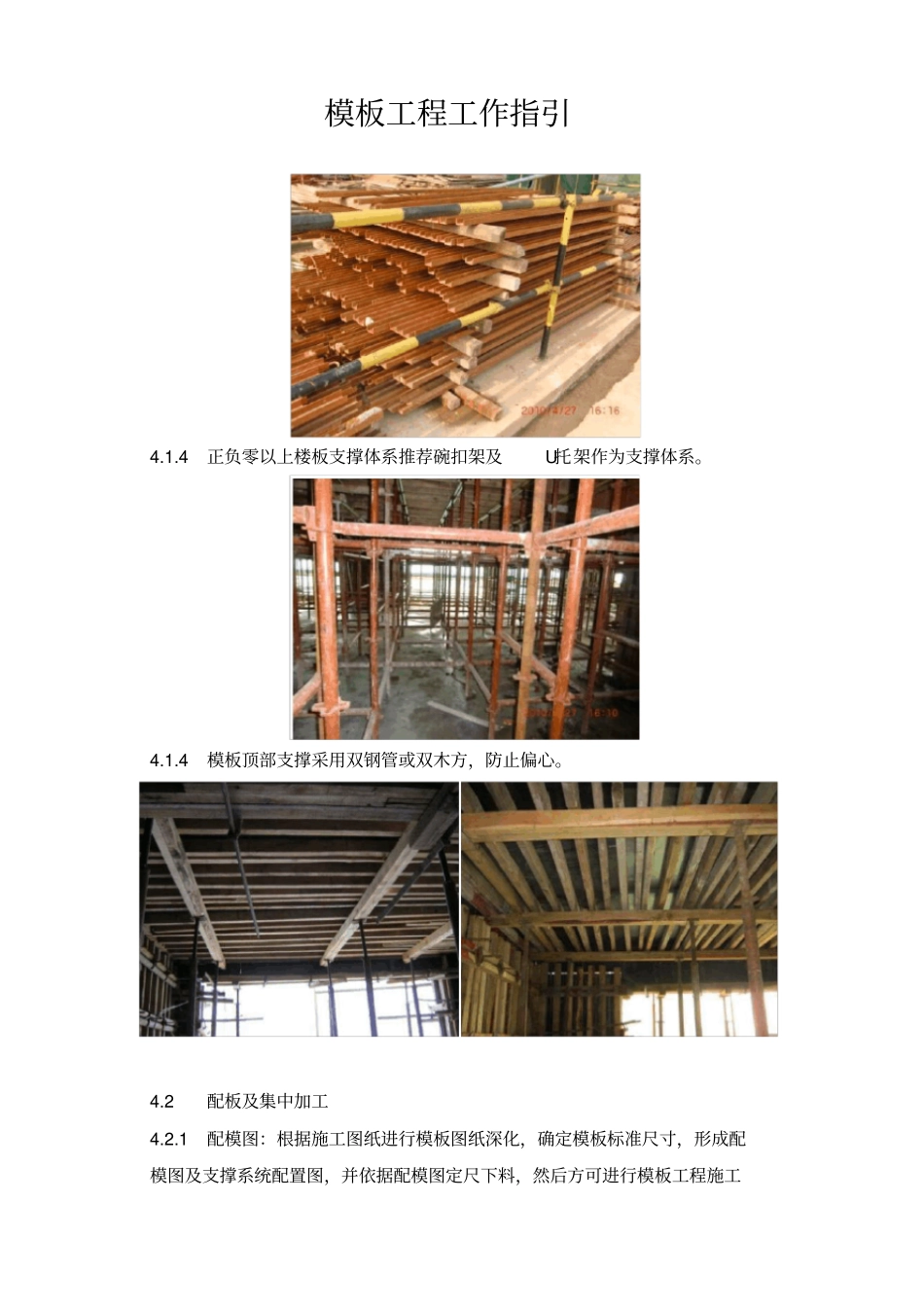

4 正负零以上楼板支撑体系推荐碗扣架及U托架作为支撑体系
4 模板顶部支撑采用双钢管或双木方,防止偏心
2配板及集中加工4
1 配模图:根据施工图纸进行模板图纸深化,确定模板标准尺寸,形成配模图及支撑系统配置图,并依据配模图定尺下料,然后方可进行模板工程施工模板工程工作指引
2 按模板设计图纸的规格在集中加工场统一进行切割、弹线钻洞,在模板背面写上模板的编号
3 模板集中加工必须采用精密锯木机
模板工程工作指引4
4 锯木机旁边放置木屑收集箱和灭火器,每天工完场清
5 墙柱模板在集中加工场统一弹线钻洞,每块模板标注正反面
3 测量放线4
1 模板上设置上下口控制线, 控制线距墙柱边300mm,在楼面钢筋安装前监理需按控制线复核墙梁位置
模板工程工作指引4
4 梁板支撑4
1 楼板支撑立管纵横向间距≤1
2m,扫地杆距楼面 ≤200mm,中间水平拉杆步距≤1
