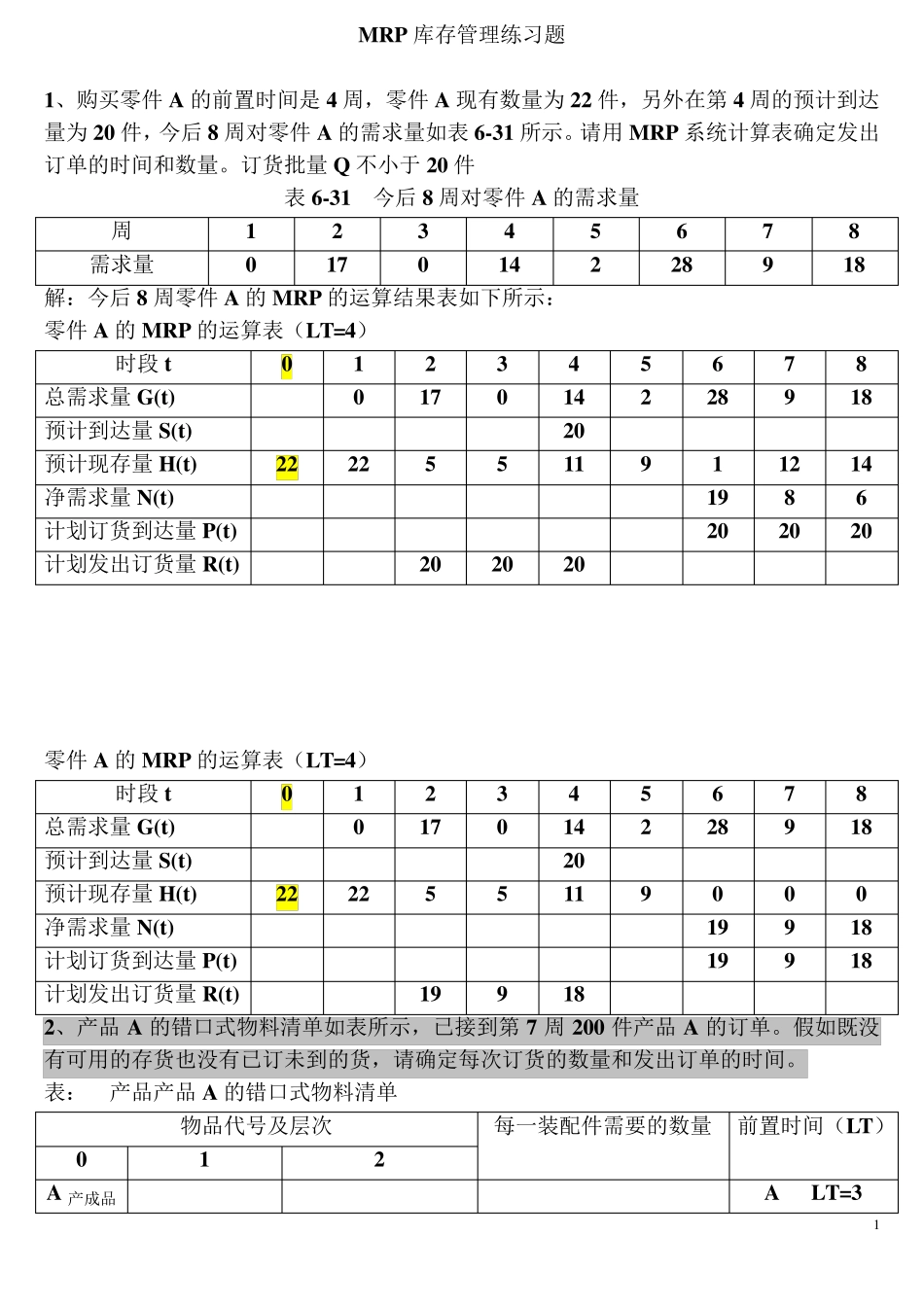

1 MRP 库存管理练习题 1、购买零件 A 的前置时间是 4 周,零件 A 现有数量为 22 件,另外在第 4 周的预计到达量为 20 件,今后 8 周对零件 A 的需求量如表 6-31 所示
请用 MRP 系统计算表确定发出订单的时间和数量
订货批量 Q 不小于 20 件 表 6-31 今后 8 周对零件 A 的需求量 周 1 2 3 4 5 6 7 8 需求量 0 17 0 14 2 28 9 18 解:今后 8 周零件 A 的 MRP 的运算结果表如下所示: 零件 A 的 MRP 的运算表(LT=4) 时段 t 0 1 2 3 4 5 6 7 8 总需求量 G(t) 0 17 0 14 2 28 9 18 预计到达量 S(t) 20 预计现存量 H(t) 22 22 5 5 11 9 1 12 14 净需求量 N(t) 19 8 6 计划订货到达量 P(t) 20 20 20 计划发出订货量 R(t) 20 20 20 零件 A 的 MRP 的运算表(LT=4) 时段 t 0 1 2 3 4 5 6 7 8 总需求量 G(t) 0 17 0 14 2 28 9 18 预计到达量 S(t) 20 预计现存量 H(t) 22 22 5 5 11 9 0 0 0 净需求量 N(t) 19 9 18 计划订货到达量 P(t) 19 9 18 计划发出订货量 R(t) 19 9 18 2、产品 A 的错口式物料清单如表所示,已接到第 7 周 200 件产品 A 的订单
假如既没有可用的存货也没有已订未到的货,请确定每次订货的数量和发出订单的时间
表: 产品产品 A 的错口式物料清单 物品代号及层次 每一装配件需要的数量 前置时间(LT) 0 1 2 A 产成品 A LT=3 2 * E(形成A 的零件) 4 E LT=1 * C(形成A 的零件) 3 C LT=3 * B
