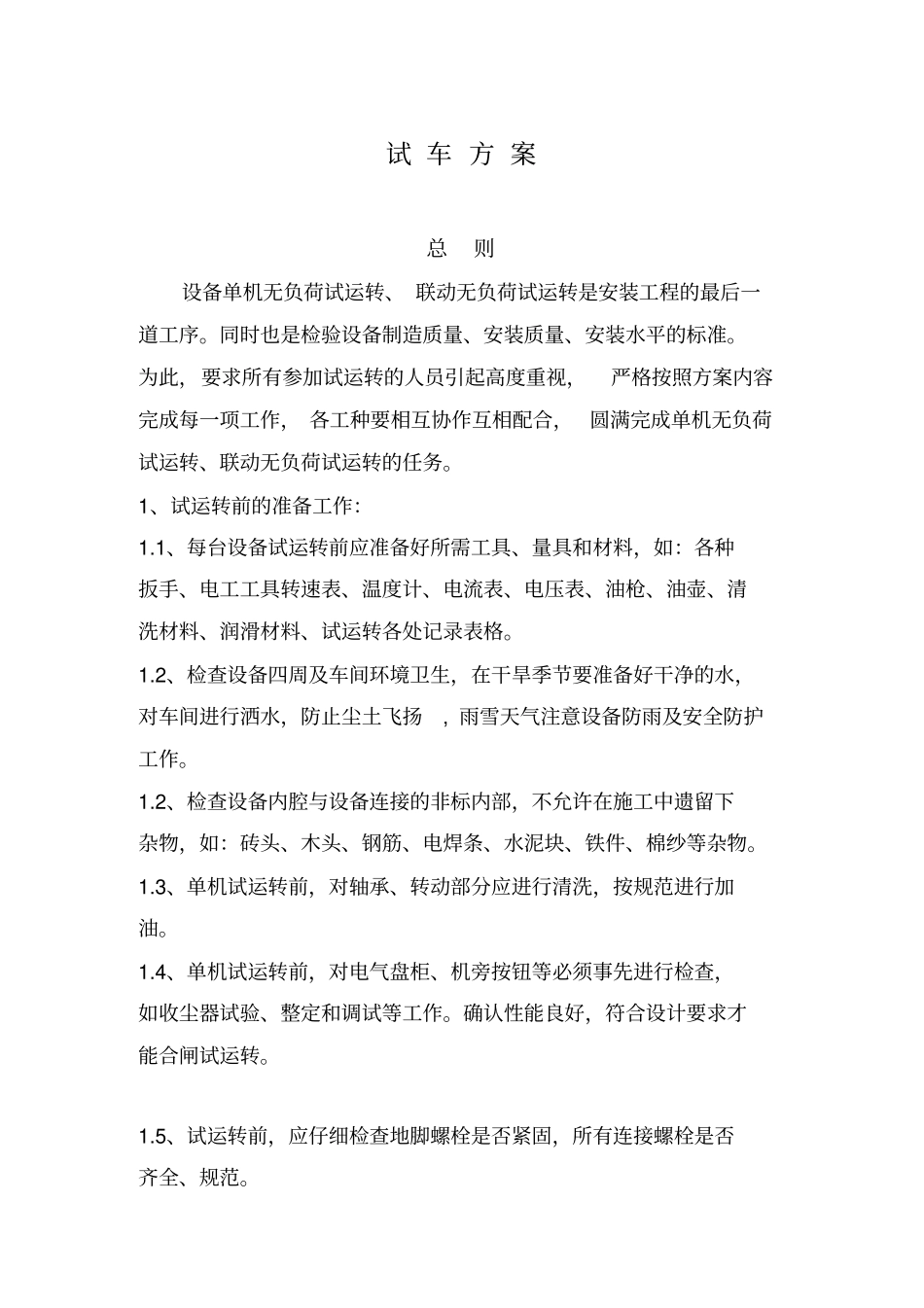

试 车 方 案总则设备单机无负荷试运转、 联动无负荷试运转是安装工程的最后一道工序
同时也是检验设备制造质量、安装质量、安装水平的标准
为此,要求所有参加试运转的人员引起高度重视,严格按照方案内容完成每一项工作, 各工种要相互协作互相配合,圆满完成单机无负荷试运转、联动无负荷试运转的任务
1、试运转前的准备工作:1
1、每台设备试运转前应准备好所需工具、量具和材料,如:各种扳手、电工工具转速表、温度计、电流表、电压表、油枪、油壶、清洗材料、润滑材料、试运转各处记录表格
2、检查设备四周及车间环境卫生,在干旱季节要准备好干净的水,对车间进行洒水,防止尘土飞扬, 雨雪天气注意设备防雨及安全防护工作
2、检查设备内腔与设备连接的非标内部,不允许在施工中遗留下杂物,如:砖头、木头、钢筋、电焊条、水泥块、铁件、棉纱等杂物
3、单机试运转前,对轴承、转动部分应进行清洗,按规范进行加油
4、单机试运转前,对电气盘柜、机旁按钮等必须事先进行检查,如收尘器试验、整定和调试等工作
确认性能良好,符合设计要求才能合闸试运转
5、试运转前,应仔细检查地脚螺栓是否紧固,所有连接螺栓是否齐全、规范
6、检查供水、供气管道是否畅通,压力流量是否符合要求

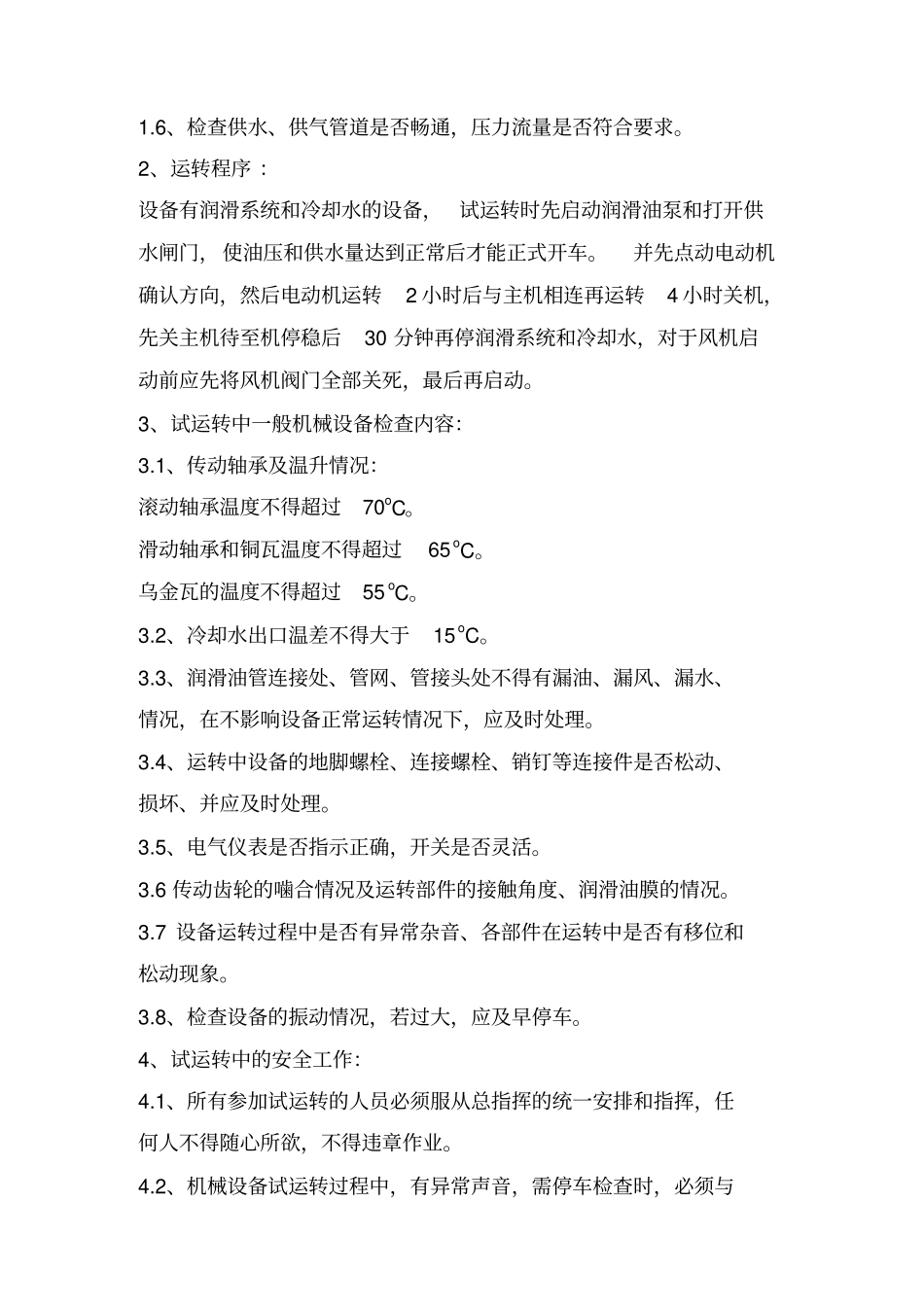

2、运转程序 :设备有润滑系统和冷却水的设备,试运转时先启动润滑油泵和打开供水闸门,使油压和供水量达到正常后才能正式开车
并先点动电动机确认方向,然后电动机运转2 小时后与主机相连再运转4 小时关机,先关主机待至机停稳后30 分钟再停润滑系统和冷却水,对于风机启动前应先将风机阀门全部关死,最后再启动
3、试运转中一般机械设备检查内容:3
1、传动轴承及温升情况:滚动轴承温度不得超过70oC
滑动轴承和铜瓦温度不得超过65 oC
乌金瓦的温度不得超过55 oC
2、冷却水出口温差不得大于15 oC
3、润滑油管连接处、管网、
